Право на подключение к электричеству в садоводческих некоммерческих товариществах (СНТ) регулируется федеральными нормами и региональными правилами технологического присоединения. Согласно действующему законодательству, каждый собственник участка в СНТ имеет право на бесплатное подключение мощности до 15 кВт включительно. Эта норма установлена Постановлением Правительства РФ №861 и применяется при наличии возможности подключения к существующим сетям.
Указанные 15 киловатт включают три фазы по 5 кВт каждая или одну фазу с суммарной мощностью. Если требуется больше, необходимо оформление заявки на увеличение мощности с соответствующими затратами. Стоимость подключения сверх 15 кВт определяется индивидуально, в зависимости от удалённости, состояния сетей и расценок сетевой организации.
Чтобы получить электричество на участке, потребуется подать заявку в сетевую компанию, приложить правоустанавливающие документы на участок и указать требуемую мощность. Участки, находящиеся дальше 500 метров от ближайшей линии электропередачи, могут столкнуться с дополнительными техническими условиями и расходами. Важно учитывать, что заявленная мощность должна быть обоснована: сетевые организации вправе отказать в подключении, если потребность не подтверждена оборудованием.
Норма выделенной мощности на участок СНТ по закону

В соответствии с Постановлением Правительства РФ №861 и пунктом 3 Основных положений функционирования розничных рынков электрической энергии, для садоводческих товариществ действует базовая норма выделения мощности – 15 кВт на каждый участок. Эта мощность включает в себя как основную нагрузку, так и резерв на случай одновременного использования нескольких энергоемких приборов.
Данная величина применяется вне зависимости от того, имеется ли на участке жилой дом или только хозяйственные постройки. При этом речь идет о мощности, выделяемой на основании договора электроснабжения с гарантирующим поставщиком или сетевой организацией, а не о фактической мощности внутри СНТ.
- Для подключения в пределах 15 кВт на участок допускается упрощенный порядок по технологическому присоединению.
- Если требуется больше 15 кВт, необходимо обосновать потребность и пройти стандартную процедуру увеличения мощности, что связано с дополнительными затратами и согласованиями.
- Объединение нескольких участков не дает автоматического права на суммирование лимитов мощности – требуется оформление изменений в проект электроснабжения.
Также важно учитывать, что в рамках СНТ распределение мощности между участками осуществляется на основании внутренних решений правления и технических возможностей существующей трансформаторной подстанции. В случае, если общая нагрузка СНТ превышает допустимый лимит, возникает необходимость в реконструкции сети и подстанции, что финансируется коллективно.
Можно ли увеличить мощность выше установленной нормы
Базовая норма мощности, выделяемая на участок в СНТ, составляет 15 кВт на одного абонента (пункт 2 Правил технологического присоединения, утв. Постановлением Правительства РФ №861 от 27.12.2004). Однако это не означает, что получить больше невозможно – предусмотрена процедура увеличения мощности.
Для подачи заявки на увеличение мощности собственник участка должен обратиться в сетевую организацию, к которой подключено СНТ. Обращение оформляется через личный кабинет на портале «Россети» или в бумажной форме с указанием желаемой мощности и технического обоснования необходимости увеличения (например, подключение электрического котла, сварочного оборудования, насосной станции).
Увеличение мощности до 150 кВт возможно для физических лиц при условии, что участок используется для индивидуального жилищного строительства, ЛПХ или дачного хозяйства. При этом будет произведён перерасчёт стоимости технологического присоединения – она уже не будет фиксированной (как при 15 кВт), а рассчитывается по индивидуальному тарифу, утверждённому региональной службой по тарифам.
Также потребуется модернизация сетей, если существующая инфраструктура СНТ не выдерживает дополнительной нагрузки. В этом случае заявителю могут выставить требование о софинансировании реконструкции линии или установке дополнительных трансформаторов. Все условия отражаются в технических условиях и договоре техприсоединения.
Рекомендуется заранее запросить расчёт доступной мощности в конкретной точке подключения. Это поможет понять, возможно ли увеличение в принципе без капитальной реконструкции сетей. Без согласия сетевой организации и без соблюдения установленных процедур подключение сверхнормативной мощности считается незаконным и может повлечь административную ответственность.
Порядок подачи заявления на увеличение мощности

Чтобы получить дополнительную электрическую мощность на участке в СНТ, собственнику необходимо направить заявку в сетевую организацию, обслуживающую конкретную территорию. В большинстве случаев это ПАО «Россети» или его региональные филиалы. Подать заявление можно через личный кабинет на портале портал-тп.рф или через МФЦ.
В заявлении указывается:
1. Паспортные данные заявителя и правоустанавливающие документы на участок;
2. Адрес объекта, на который требуется увеличить мощность;
3. Текущая и требуемая мощность (в кВт);
4. Планируемый срок ввода увеличенной мощности в эксплуатацию.
К заявке прилагаются копии документов: свидетельства о праве собственности, кадастрового плана участка, схемы электроснабжения (если есть).
После подачи заявления в течение 15 рабочих дней сетевик должен выдать технические условия (ТУ) или обоснованный отказ. Если мощность не превышает 15 кВт и участок относится к категории льготного подключения (например, для бытового использования), подключение может быть выполнено по упрощенной схеме – без проектирования, с фиксированной ставкой по нормативу.
Если требуется более 15 кВт, оформляется договор о технологическом присоединении. В этом случае обязательным становится проект электроснабжения, проведение экспертизы и, в ряде случаев, установка дополнительного оборудования (трансформатора, вводного автомата).
Важно учесть, что срок реализации мероприятий по ТУ может составлять от 90 до 180 дней в зависимости от объемов работ и наличия технической возможности на линии электропередачи.
Требования к электросетям СНТ при подключении участка

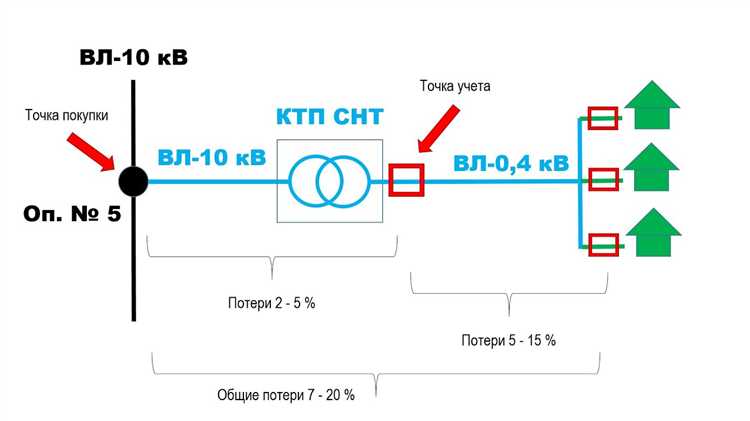

Для подключения участка в СНТ к электросетям необходимо, чтобы существующая инфраструктура соответствовала ряду технических требований. Прежде всего, сетевые линии должны иметь резерв мощности, достаточный для обеспечения заявленного объёма потребления, обычно от 5 до 15 кВт на участок. Отсутствие резерва – основание для отказа в подключении или предложения подключения с пониженной мощностью.
Напряжение в сети должно соответствовать стандарту 0,4 кВ (для низковольтных линий), с допустимым отклонением не более ±10%. При этом качество изоляции проводов, состояние опор и узлов соединения должны исключать аварийные режимы. Актуальные нормы предписывают применение самонесущих изолированных проводов (СИП) вместо устаревших голых алюминиевых линий.
Каждая точка подключения должна быть оборудована учётным узлом с защитной автоматикой (узо, автоматы), а также прибором учёта электроэнергии, допущенным к эксплуатации и опломбированным представителем сетевой организации. При этом счётчик должен быть установлен вне помещения, на границе участка, чтобы обеспечить доступ для съёма показаний.
Заземление и система уравнивания потенциалов являются обязательными элементами при подключении участка. Контур заземления должен соответствовать требованиям ПУЭ, сопротивление не должно превышать 30 Ом (в ряде регионов допускается до 10 Ом).
Если СНТ не имеет статуса садоводческого товарищества с централизованной подачей электроэнергии, электросети могут находиться в ведении самих собственников, что требует наличия паспорта электросетей, технической схемы и договора с сетевой организацией. Без этих документов легальное подключение невозможно.
В случае коллективного подключения через правление СНТ, требуется наличие действующего договора энергоснабжения на всё товарищество, а также протокол общего собрания, утвердивший порядок распределения мощности между участками.
Кто оплачивает подключение и увеличение мощности

Затраты на подключение участка в СНТ к электросетям и увеличение выделенной мощности несёт заявитель – собственник участка. Однако порядок распределения расходов зависит от конкретных условий и стадии электрификации товарищества.
Если участок ранее не был подключён к сетям, и речь идёт о технологическом присоединении, собственник оплачивает услуги сетевой организации. В соответствии с Постановлением Правительства РФ №861, стоимость зависит от запрашиваемой мощности, удалённости точки присоединения и категории надёжности. На 2025 год для физических лиц подключение до 15 кВт по льготному тарифу (до 500 метров от существующих сетей) обходится в пределах 550 рублей, но только при наличии технической возможности. Если требуется строительство новой ЛЭП или трансформаторной подстанции, расходы могут составлять десятки и даже сотни тысяч рублей.
При увеличении мощности сверх ранее установленной лимитированной нормы, все расходы на модернизацию – за счёт заявителя. Это может включать усиление линии, замену автоматики, установку дополнительного оборудования. При этом потребуется новый договор технологического присоединения, а расчёт стоимости выполняется по индивидуальному проекту, исходя из технических условий сетевой компании.
В некоторых СНТ предусмотрено коллективное участие в модернизации или строительстве новых электросетей – в таком случае расходы делятся между членами товарищества пропорционально. Однако это возможно только при наличии соответствующего решения общего собрания и утверждённой сметы.
Важно учитывать, что оплате подлежат не только работы по подключению, но и сопутствующие расходы: проектирование, согласования, ввод в эксплуатацию, установка прибора учёта. Эти затраты не входят в стандартный платёж за технологическое присоединение и оформляются отдельными договорами с подрядчиками.
Что делать при нехватке мощности в СНТ
Если выделенная мощность не соответствует потребностям, необходимо подать заявку на увеличение мощности в вашу энергосбытовую компанию. Для этого потребуется технический отчет об электроснабжении, планируемая нагрузка и согласование с сетевой организацией.
Увеличение мощности возможно только при наличии технической возможности в сетях СНТ. Если сеть не рассчитана на увеличение, следует инициировать модернизацию оборудования СНТ, включая замену трансформаторов или прокладку новых линий. Решение таких вопросов чаще всего принимает правление СНТ совместно с энергокомпанией.
До завершения процедуры увеличения мощности можно временно снизить нагрузку, отключив неважные электроприборы или установив энергоэффективное оборудование. Также возможно использование накопителей энергии (например, аккумуляторов) для сглаживания пиков потребления.
Если самостоятельное увеличение мощности невозможно, стоит рассмотреть подключение дополнительного источника электроснабжения, например, индивидуального генератора или солнечной электростанции, соблюдая при этом требования безопасности и законодательства.
Ответственность за самовольное подключение сверх нормы

Самовольное увеличение потребляемой мощности на участке СНТ без согласования с электросетевой организацией нарушает действующие нормативы и законодательство в сфере электроснабжения.
За такое нарушение предусмотрены административные меры, включая штрафы по статье 7.19 КоАП РФ – нарушение правил пользования электроэнергией. Размер штрафа для физических лиц достигает 3 000 рублей, для должностных лиц – до 20 000 рублей, для юридических – до 300 000 рублей.
Кроме штрафных санкций, энергетическая компания вправе ограничить или полностью прекратить подачу электроэнергии на участок до устранения нарушения.
В случае выявления факта самовольного подключения энергоснабжающая организация инициирует составление акта нарушения и направляет уведомление собственнику участка с требованием устранить превышение мощности.
Для легализации фактически потребляемой мощности необходимо оформить соответствующее техническое присоединение, включая подготовку технических условий и оплату необходимых услуг.
Игнорирование требований по устранению самовольного подключения может привести к судебным иски, взысканию компенсации за причинённые убытки и дополнительным санкциям.
Рекомендуется заранее согласовывать любые изменения в электропотреблении с управляющей компанией СНТ или энергоснабжающей организацией, чтобы избежать юридических и финансовых рисков.
Вопрос-ответ:
Какая максимальная мощность электричества положена на один участок СНТ согласно законодательству?
Законодательство не устанавливает единый фиксированный лимит мощности для всех участков СНТ. Обычно норма выделяемой мощности на один участок составляет 3-5 кВт, но точное значение зависит от технических условий, согласованных с электросетевой организацией и параметров самой сети СНТ. В каждом конкретном случае мощность определяется с учетом возможностей энергосистемы и потребностей садоводов.
Можно ли официально увеличить мощность на участке СНТ, если выделенного лимита недостаточно?
Да, существует процедура для увеличения мощности. Для этого необходимо подать заявление в энергоснабжающую организацию, пройти техническое обследование сети и получить новые технические условия. В ряде случаев потребуется провести дополнительное оборудование или модернизацию линий. Увеличение мощности возможно, но зависит от технической возможности сетей и согласования с поставщиком электроэнергии.
Что грозит садоводу за подключение электричества на участке СНТ сверх установленной нормы без согласования?
Самовольное подключение сверх согласованной мощности считается нарушением. Владелец участка может получить штраф, а также отключение от сети. Кроме того, энергоснабжающая организация имеет право требовать возмещения затрат на устранение последствий и проведение повторного технического обследования. Такие меры направлены на предотвращение перегрузок и обеспечение безопасности электроснабжения всего СНТ.
От чего зависит размер выделяемой мощности для участка в СНТ и кто принимает решение?
Размер выделяемой мощности определяется техническими условиями, которые устанавливает энергоснабжающая компания с учетом мощности существующих линий, общего потребления в СНТ и заявленных потребностей конкретного участка. В решении учитываются параметры электросети, возможность подключения без перегрузок и соблюдение нормативных требований. Итоговое решение принимает поставщик электричества после анализа всей технической документации.
