Как считать неустойку по договору подряда

Как считать неустойку по договору подряда

Неустойка по договору подряда является одним из инструментов, который стимулирует подрядчика к соблюдению сроков и качеству выполнения работ. Ее расчет напрямую зависит от условий самого контракта и законодательства, регулирующего такие отношения. Правильный расчет неустойки помогает сторонам избежать недоразумений, а также защищает интересы заказчика в случае нарушения условий договора.

Основной принцип расчета неустойки заключается в том, что она должна быть пропорциональна последствиям нарушения обязательств. В большинстве случаев договор подряда включает пункт о размере штрафных санкций, который может быть указан как фиксированная сумма или как процент от стоимости незавершенных работ за каждый день просрочки. Важно, чтобы такой размер не превышал предельные нормы, установленные законом.

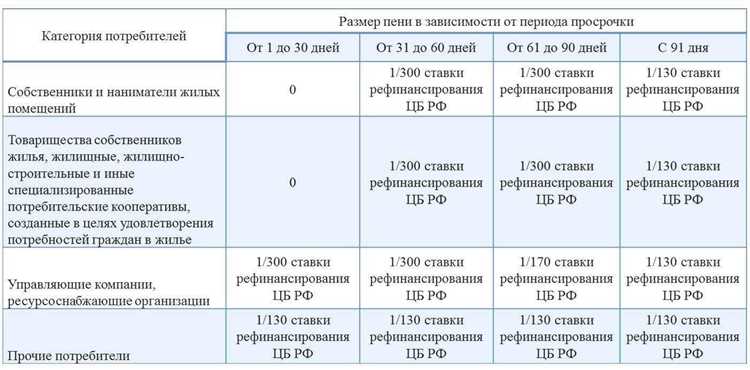

Для расчета суммы неустойки необходимо учитывать такие факторы: дата заключения договора, сроки выполнения работ, наличие и тип штрафных санкций, а также фактическая задержка выполнения обязательств. В случае с нарушением сроков подрядчик обязан выплатить заказчику сумму, соответствующую условиям контракта, либо согласовать с ним другие условия для компенсации ущерба.

Некоторые контракты могут предусматривать также возможность уменьшения или увеличения суммы неустойки в зависимости от обстоятельств, которые повлияли на выполнение обязательств. Поэтому всегда важно обращать внимание на формулировки в контракте, касающиеся штрафных санкций, чтобы избежать спорных ситуаций в будущем.

Как правильно определить сумму неустойки по договору подряда

Как правильно определить сумму неустойки по договору подряда

Определение суммы неустойки по договору подряда зависит от ряда факторов, в том числе условий самого контракта, законодательства и практики. Важно четко указать размер неустойки в договоре или привести формулу для её расчета. Это позволит избежать споров и упростить процесс взыскания средств в случае нарушений.

Сначала необходимо определить, какой именно вид неустойки предусмотрен: фиксированная сумма, процент от стоимости работы или расчёт по определенной формуле. В случае, если в договоре не указана конкретная сумма, применяется стандартный расчет, ориентируясь на размер ущерба, который понес заказчик из-за задержки или неисполнения обязательств.

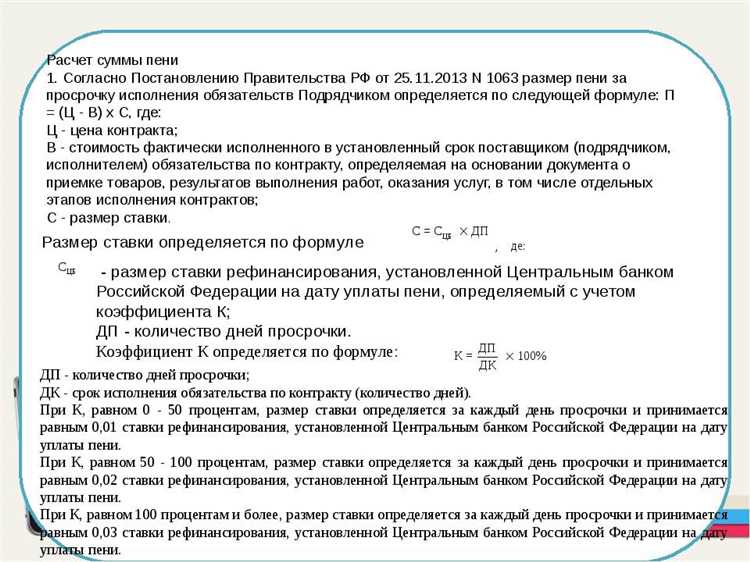

Для расчета неустойки часто используется формула: сумма неустойки = стоимость неисполненных работ * процент неустойки * количество дней просрочки. При этом процент неустойки может варьироваться, но не должен превышать 0,5% от общей стоимости работ в день, если иное не прописано в договоре.

Пример: если стоимость работ составляет 100 000 рублей, а процент неустойки — 0,1% в день, то за каждый день просрочки неустойка будет составлять 100 000 * 0,1% = 100 рублей. Если просрочка составила 10 дней, сумма неустойки составит 1000 рублей.

Следует помнить, что установление чрезмерно высоких штрафов может быть признано недействительным судом, так как они могут нарушать принципы справедливости и разумности. Важно соблюдать баланс между защитой интересов заказчика и обеспечением справедливости для исполнителя.

В случае несогласия сторон по поводу размера неустойки, суд будет опираться на действующее законодательство, нормы добросовестности и разумности, а также фактические обстоятельства дела. Это подтверждает важность четкой формулировки условий в договоре и мониторинга исполнения обязательств.

Методы расчета неустойки в зависимости от условий контракта

Методы расчета неустойки по договору подряда зависят от конкретных условий контракта. Важно учитывать, как прописаны параметры, такие как срок выполнения работ, сумма контракта и ответственность сторон.

Первый метод – это расчет неустойки как процента от стоимости договора. Такой подход применяется, если в контракте указана неустойка в виде фиксированного процента от общей суммы договора за каждый день просрочки. Пример расчета: если сумма договора составляет 1 000 000 рублей, а процент неустойки – 0,5%, то за каждый день просрочки подрядчик будет обязан заплатить 5 000 рублей. Метод подходит для договоров, где сроки строго определены, а работы имеют четкую стоимость.

Второй метод – это расчет неустойки через фиксированную сумму. В этом случае в договоре заранее оговаривается точная сумма, которую подрядчик должен заплатить за каждый день просрочки, независимо от стоимости работ. Такой метод часто применяется в договорах, где сроки являются критическими, но стоимость работ не всегда легко предсказать или она варьируется. Например, за каждый день просрочки подрядчик должен выплатить 10 000 рублей.

Третий метод – расчет неустойки по фактически понесенным убыткам. Этот метод основан на компенсации ущерба, который заказчик понес из-за просрочки выполнения работ. Например, если из-за задержки в строительстве заказчик вынужден арендовать дополнительные помещения или оплачивать дополнительные штрафы, то сумма убытков может быть использована для определения размера неустойки. Важно иметь документальные подтверждения всех убытков для правильного расчета.

Четвертый метод – это комбинированный подход, когда в договоре прописаны оба варианта: процент от стоимости работ и фиксированная сумма. В таком случае заказчик может выбрать, какой метод применить в зависимости от ситуации. Например, если просрочка превышает определенное количество дней, применяется процент, а если меньше – фиксированная сумма.

Чтобы правильно выбрать метод расчета, необходимо внимательно изучить условия контракта, включая сроки выполнения работ, возможные риски и специфику проекта. Важно, чтобы условия расчета неустойки были четко прописаны, так как это предотвращает юридические споры в случае задержек.

Как учитывать срок задержки при расчете неустойки

При расчете неустойки по договору подряда срок задержки играет ключевую роль, так как именно он определяет период, за который подрядчик обязан выплатить штрафные суммы. Для корректного определения суммы неустойки необходимо точно установить дату начала и окончания задержки.

Начало срока задержки определяется моментом, когда подрядчик должен был завершить работу по договору, согласно установленному графику или срокам, указанным в контракте. Важно учитывать, что задержка может быть вызвана различными обстоятельствами, однако для расчета неустойки учитываются только те случаи, которые не были обусловлены форс-мажором или другими оправданными обстоятельствами.

Конечная дата задержки – это момент фактического завершения работ или их приемки заказчиком. Если работы продолжаются или не были приняты, период задержки продолжается, что соответственно увеличивает сумму неустойки. В случае частичной приемки работ важно учитывать только те объемы, которые были выполнены с нарушением срока.

Для точного расчета неустойки, необходимо учесть, что в договорах подряда могут быть предусмотрены разные методы начисления – либо фиксированная сумма за каждый день задержки, либо процент от стоимости работы. Важно точно следовать условиям контракта и учитывать все договоренности по поводу срока выполнения работ и условий оплаты.

При установлении суммы неустойки необходимо учитывать, что каждый день задержки может существенно повлиять на итоговую сумму. Например, если сумма неустойки составляет 0,1% от стоимости работ за каждый день просрочки, то за месяц задержки сумма может составить значительную часть от общей стоимости контракта. Таким образом, при длительных задержках важно своевременно уведомить подрядчика о начислении неустойки, чтобы избежать дополнительных споров.

Правильное определение сроков задержки и расчет неустойки позволяет избежать юридических рисков и сохранить финансовую стабильность сторон. Заказчик должен быть внимателен к точности вычислений, а подрядчик – к соблюдению сроков исполнения обязательств, чтобы не столкнуться с дополнительными штрафами.

Роль процентной ставки в расчете неустойки по договору подряда

Роль процентной ставки в расчете неустойки по договору подряда

Процентная ставка играет ключевую роль в расчете неустойки по договору подряда, так как она определяет размер суммы, которую заказчик может взыскать с подрядчика в случае нарушения условий контракта. Процентная ставка обычно фиксируется в договоре, но она может зависеть от типа контракта и условий сторон.

Для расчета неустойки используется следующая формула: Неустойка = Сумма задолженности × Процентная ставка × Период просрочки. Важно отметить, что процентная ставка может быть как фиксированной, так и переменной, в зависимости от договоренности сторон. Фиксированная ставка обычно указывается как конкретный процент, например, 0,1% за каждый день просрочки.

Ставка также может зависеть от вида контракта: например, для долгосрочных договоров может быть предусмотрена более низкая ставка, чтобы избежать чрезмерной финансовой нагрузки на подрядчика. В краткосрочных договорах, наоборот, ставки могут быть выше, чтобы стимулировать исполнение работ в сроки.

Кроме того, необходимо учитывать законодательные ограничения на размер неустойки. В некоторых странах и юрисдикциях существуют нормативы, ограничивающие максимальную ставку, которая может быть применена для расчета неустойки. Например, в России максимальная ставка может быть ограничена размером ставки рефинансирования Центрального банка.

Необходимо внимательно подходить к выбору процентной ставки, так как чрезмерно высокие ставки могут привести к правовым последствиям, включая признание договора недействительным. Рекомендуется согласовывать ставки в пределах разумных ограничений, чтобы избежать конфликтов с законодательством и обеспечивать справедливость в расчете.

Как избежать ошибок при определении суммы неустойки

Еще одной распространенной ошибкой является неправильное определение даты начала отсчета неустойки. Этот момент должен быть четко зафиксирован в договоре, например, как момент, когда должна была быть выполнена работа, а не как дата фактической сдачи. Важно, чтобы срок выполнения работ и срок начала начисления неустойки совпадали, иначе могут возникнуть разногласия.

Нельзя забывать о корректности расчетных показателей. Например, если в договоре указана процентная ставка, она должна быть согласована с реальными рыночными условиями, иначе возможна перерасчет суммы неустойки. Также важно правильно учитывать длительность задержки, чтобы не завысить или не занизить итоговую сумму.

Особое внимание стоит уделить точному вычислению суммы за каждый день просрочки. Некоторые контракты предусматривают уменьшение неустойки при определенных условиях, таких как частичное выполнение работы или наступление форс-мажорных обстоятельств. Эти моменты не должны быть упущены при расчете.

Наконец, следует избегать применения неустойки, если подрядчик не выполнил работу в силу обстоятельств, которые лежат за пределами его контроля, например, из-за природных катаклизмов или действий третьих лиц. В таких случаях расчет неустойки может быть невозможен или некорректен.

Особенности расчета неустойки при частичных нарушениях договора

При частичных нарушениях договора подряда расчет неустойки требует точного определения объема и характера просроченных или ненадлежащим образом выполненных работ. Неустойка начисляется только на ту часть обязательств, которая не выполнена или выполнена с нарушением сроков и условий.

Основные правила расчета неустойки при частичных нарушениях:

  • Определить стоимость конкретной части работ, выполненных с нарушением.
  • Установить период просрочки для этой части, если речь о просрочке сроков.
  • Применить ставку неустойки, предусмотренную договором, к стоимости данной части работ и времени нарушения.
  • Если договором предусмотрена неустойка в фиксированном размере, она начисляется пропорционально объему нарушенных обязательств.

При расчетах следует учитывать следующие нюансы:

  1. Если работы выполнены частично, но с дефектами, неустойка рассчитывается отдельно за просрочку и за качество, если договор содержит такие санкции.
  2. В случае отсутствия точной стоимости части работ необходимо использовать оценку на основе сметы или экспертного заключения.
  3. Если нарушение касается срока, но работы продолжаются, неустойка начисляется за каждый день просрочки по частично невыполненной части.
  4. При согласии сторон на частичное устранение нарушений расчет неустойки корректируется с учетом фактического устранения дефектов или завершения работ.

Для правильного расчета рекомендуется фиксировать этапы работ и сроки, чтобы избежать спорных ситуаций. Документальное подтверждение объемов и сроков выполнения позволит обоснованно применять неустойку только к реально нарушенным обязательствам.

Практические примеры расчета неустойки по договору подряда

Практические примеры расчета неустойки по договору подряда

Пример 1. В договоре подряда сумма контракта составляет 1 200 000 рублей, срок исполнения – 6 месяцев. За каждый день просрочки установлена неустойка в размере 0,1% от суммы договора. Исполнитель задержал выполнение работ на 15 дней. Расчет: 1 200 000 × 0,1% × 15 = 18 000 рублей неустойки.

Пример 2. В договоре зафиксирована фиксированная неустойка в 50 000 рублей за каждый случай нарушения сроков. Исполнитель просрочил сдачу объекта на 10 дней, договором не предусмотрено поэтапное начисление. Размер неустойки составляет 50 000 рублей, независимо от длительности просрочки.

Пример 3. Стороны договорились о неустойке в размере 0,05% за каждый день просрочки по части стоимости этапа, равного 400 000 рублей. Просрочка составила 20 дней. Расчет: 400 000 × 0,05% × 20 = 4 000 рублей. Если этапов несколько, начисление производится по каждому этапу отдельно.

Пример 4. В договоре прописана неустойка в виде двойной суммы уплаченной предоплаты при срыве сроков поставки. Предоплата – 300 000 рублей. Срок поставки просрочен. Неустойка: 300 000 × 2 = 600 000 рублей.

Рекомендации при расчете неустойки:

  • Точно определяйте дату нарушения и дату фактического исполнения обязательств.
  • Учитывайте, что неустойка не может превышать сумму договора, если иное не предусмотрено соглашением сторон.
  • При расчете используйте базовую сумму договора или конкретного этапа, указанную в договоре.
  • Документируйте все этапы расчетов для возможности подтверждения при спорах.

Как корректно учесть изменения стоимости работ при расчете неустойки

При изменении стоимости работ в договоре подряда необходимо использовать актуальную сумму для расчета неустойки, чтобы избежать искажения итоговых показателей.

Основные рекомендации:

  • Используйте конечную согласованную цену по договору с учетом всех дополнительных соглашений и актов выполненных работ.
  • Если стоимость была изменена в ходе выполнения, расчет неустойки должен базироваться на новой сумме с момента внесения изменений.
  • При отсутствии официального изменения стоимости, расчет неустойки ведется от первоначальной цены договора.
  • В случае поэтапной оплаты с разными суммами по этапам, неустойка рассчитывается отдельно по каждой части с учетом ее стоимости и срока исполнения.
  • Для корректного определения размера неустойки применяйте формулу:
    Неустойка = Измененная стоимость работ × Размер неустойки (процент или фиксированная сумма) × Количество дней просрочки.
  • В договоре следует четко прописывать порядок изменения стоимости и влияние этих изменений на расчет неустойки.

Таким образом, ключевым моментом является использование актуальной стоимости работ, подтвержденной документально, чтобы расчет неустойки отражал реальное обязательство и соответствовал договорным условиям.

Вопрос-ответ:

Как определить размер неустойки при просрочке сдачи работ по договору подряда?

Размер неустойки устанавливается на основании условий договора подряда или требований закона. Обычно в договоре прописывается фиксированная сумма или процент от стоимости работ за каждый день просрочки. Если таких условий нет, применяется общая ставка, установленная законом, либо она определяется через судебное решение. Для расчёта берут цену всего подряда или стоимости задержанной части и умножают на установленный процент и количество дней просрочки.

Можно ли уменьшить сумму неустойки при наличии уважительных причин задержки выполнения работ?

Да, заказчик или подрядчик могут обратиться в суд с просьбой уменьшить неустойку, если подрядчик докажет, что задержка произошла по причинам, которые нельзя было предотвратить и которые не зависят от него, например, форс-мажор. Суд учитывает обстоятельства дела и может снизить размер штрафа, если считает его чрезмерным по сравнению с последствиями нарушения.

Какие документы необходимы для правильного расчёта неустойки по договору подряда?

Для расчёта неустойки требуются: сам договор подряда с условием о неустойке, акт приёма-сдачи выполненных работ, подтверждающий дату фактического завершения работ, а также доказательства даты, когда работы должны были быть сданы по договору. Иногда нужны переписки сторон или иные документы, подтверждающие факт просрочки и её причины.

Как учитывать изменения стоимости работ при расчёте неустойки по договору подряда?

Если стоимость работ изменялась в ходе исполнения договора, для расчёта неустойки берут актуальную стоимость на момент нарушения. То есть размер неустойки считают исходя из новой суммы, если изменения оформлены документально и согласованы сторонами. Если изменения не были официально подтверждены, применяют стоимость, указанную в первоначальном договоре.
