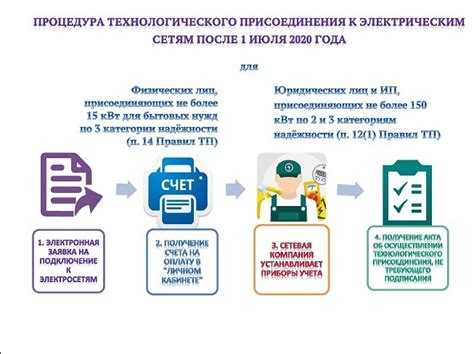

Что такое технологическое присоединение к электрическим сетям

Что такое технологическое присоединение к электрическим сетям

Технологическое присоединение – это установленная процедура подключения энергопринимающих устройств потребителя к электрическим сетям. Этот процесс регулируется Правилами технологического присоединения, утверждёнными постановлением Правительства РФ №861. Для физических и юридических лиц порядок подключения различается по объёму подключаемой мощности и типу заявителя, что определяет перечень необходимых действий и документов.

Для заявителей с максимальной мощностью до 15 кВт включительно действует упрощённый порядок. В этом случае подача заявки возможна через портал «Госуслуги» или напрямую в сетевую организацию. При этом основными документами являются заявление, копия документа о праве собственности на объект и схема расположения точки подключения. Срок исполнения договора в таком случае ограничен 6 месяцами с даты его заключения.

При подключении на мощность от 15 до 150 кВт требуется разработка проектной документации и получение технических условий. Заявитель обязан обеспечить строительство внешней и внутренней инфраструктуры, соответствующей техническим условиям, и обеспечить приёмку выполненных работ. Для этого может потребоваться привлечение специализированной проектной организации с допуском СРО.

Сетевая организация обязана бесплатно выдать технические условия в течение 20 рабочих дней после получения заявки. При этом срок действия ТУ составляет 2 года, в течение которых необходимо выполнить все мероприятия по подключению. Несоблюдение сроков или требований ТУ может повлечь за собой отказ в подключении или необходимость пересмотра условий договора.

Особое внимание следует уделить определению точки присоединения, расчёту стоимости и взаимодействию с гарантирующим поставщиком. В ряде случаев требуется заключение договора электроснабжения до завершения фактического подключения. Контроль выполнения обязательств возложен на территориальные управления Ростехнадзора и региональные энергетические комиссии.

Как определить категорию надежности и мощность подключения

Как определить категорию надежности и мощность подключения

Категория надежности электроснабжения определяется в зависимости от допустимого времени перерыва подачи электроэнергии и важности подключаемых объектов. Согласно Правилам устройства электроустановок (ПУЭ), существует три категории:

Первая категория включает объекты, перерыв в электроснабжении которых может привести к угрозе жизни, значительным материальным потерям или срыву сложных технологических процессов. Примеры: больницы, объекты водоснабжения, котельные, диспетчерские центры. Для них требуется питание от двух независимых источников, а в отдельных случаях – с резервированием третьим автономным источником (например, дизель-генератором).

Вторая категория – объекты, где перерыв в подаче электроэнергии вызывает массовое недовольство или приводит к значительным сбоям в производственном процессе. Пример: магазины, офисные центры, многоквартирные дома. Требуется питание от двух источников с возможностью переключения вручную или автоматически.

Третья категория охватывает все остальные объекты, где временное отключение не вызывает серьезных последствий. Для них допускается одностороннее питание без резервирования.

Определение категории должно быть зафиксировано в проектной документации и согласовано с электросетевой организацией. В случае сомнений категорию определяет проектная организация на основе анализа технологического процесса и функционального назначения объекта.

Расчет необходимой мощности подключения начинается с анализа проектной нагрузки всех энергоприемников. Суммарная мощность определяется с учетом коэффициентов одновременности и запаса, при этом учитываются как активная (кВт), так и полная (кВА) мощности. Особое внимание уделяется пусковым токам оборудования, особенно для промышленных объектов и объектов с большим числом электродвигателей.

Для бытовых объектов (например, частного дома) ориентировочная мощность может составлять от 5 до 15 кВт, для небольших предприятий – от 20 до 100 кВт, для производственных комплексов – свыше 100 кВт. Конкретное значение указывается в заявке на технологическое присоединение и подтверждается расчетами.

Ошибки в определении категории или мощности могут привести к отказу в присоединении или к завышенным затратам на реализацию проекта. Рекомендуется привлекать квалифицированного проектировщика для подготовки расчетов и обоснований.

Куда и как подается заявка на технологическое присоединение

Куда и как подается заявка на технологическое присоединение

Заявка на технологическое присоединение подается в сетевую организацию, к электрическим сетям которой планируется подключение. Определить нужную компанию можно по адресу объекта через публичную кадастровую карту или портал территориального оператора энергосистемы.

Подать заявку можно следующими способами: через личный кабинет на сайте сетевой организации, с использованием платформы ГИС ТП (https://портал-тп.рф), либо лично в офисе компании. Для юридических лиц и ИП предпочтительнее электронная форма подачи с электронной подписью, что ускоряет процесс и обеспечивает автоматическую фиксацию даты подачи.

В заявке указывается: планируемая мощность в кВт, адрес подключения, правоустанавливающие документы на объект, однолинейная схема электроснабжения, а также расчет нагрузок. При подаче через портал важно прикрепить все документы в цифровом формате. При неполном пакете документов заявка не принимается или отклоняется с обоснованием.

После регистрации заявки сетевой организацией выдается уникальный номер, по которому можно отслеживать статус рассмотрения. Срок рассмотрения не должен превышать 15 рабочих дней для заявителей с мощностью до 150 кВт.

Рекомендация: перед подачей заявки убедитесь в корректности технической документации и наличии прав на объект, так как это напрямую влияет на сроки заключения договора и выполнение работ по присоединению.

Какие документы необходимо приложить к заявке

Для подачи заявки на технологическое присоединение требуется сформировать комплект документов, подтверждающих правовой статус заявителя, параметры присоединяемого объекта и технические условия.

Обязательные документы:

1. Правоустанавливающие документы – для физических лиц: копия паспорта; для юридических лиц и ИП: свидетельство о государственной регистрации, ИНН, выписка из ЕГРЮЛ или ЕГРИП.

2. Документы на объект подключения – правоустанавливающие документы на земельный участок или здание (договор аренды, свидетельство о собственности, акт ввода в эксплуатацию и т.п.).

3. Ситуационный план – схема расположения объекта на местности с указанием границ участка и существующих коммуникаций. Обязательно наличие масштаба и привязки к ориентирам (улицы, проезды).

4. Однолинейная электрическая схема – отражает структуру внутренней электросети и точки подключения. Требуется для объектов с мощностью более 15 кВт.

5. Технические характеристики энергопринимающих устройств – перечень оборудования с указанием мощности, режима работы и категории надежности электроснабжения.

Дополнительные документы:

Если интересы заявителя представляет третье лицо – необходимо нотариально заверенная доверенность. При наличии ранее заключённых договоров – копии ранее оформленных технических условий или договоров присоединения.

Перед подачей важно проверить, соответствуют ли документы требованиям конкретной сетевой организации – в ряде случаев могут потребоваться пояснительные записки, заключения проектировщиков или документы об охране окружающей среды.

Как рассчитываются сроки технологического присоединения

Как рассчитываются сроки технологического присоединения

Сроки технологического присоединения определяются на основании мощности заявленного присоединения, удалённости объекта, наличия сетевой инфраструктуры и категории надёжности электроснабжения. Регламент расчёта установлен в Постановлении Правительства РФ №861.

Базовые сроки зависят от максимальной мощности:

  • до 15 кВт включительно – до 6 месяцев;
  • от 15 до 150 кВт – до 12 месяцев;
  • свыше 150 кВт – от 18 месяцев и более, в зависимости от необходимости строительства новых объектов электросетевого хозяйства.

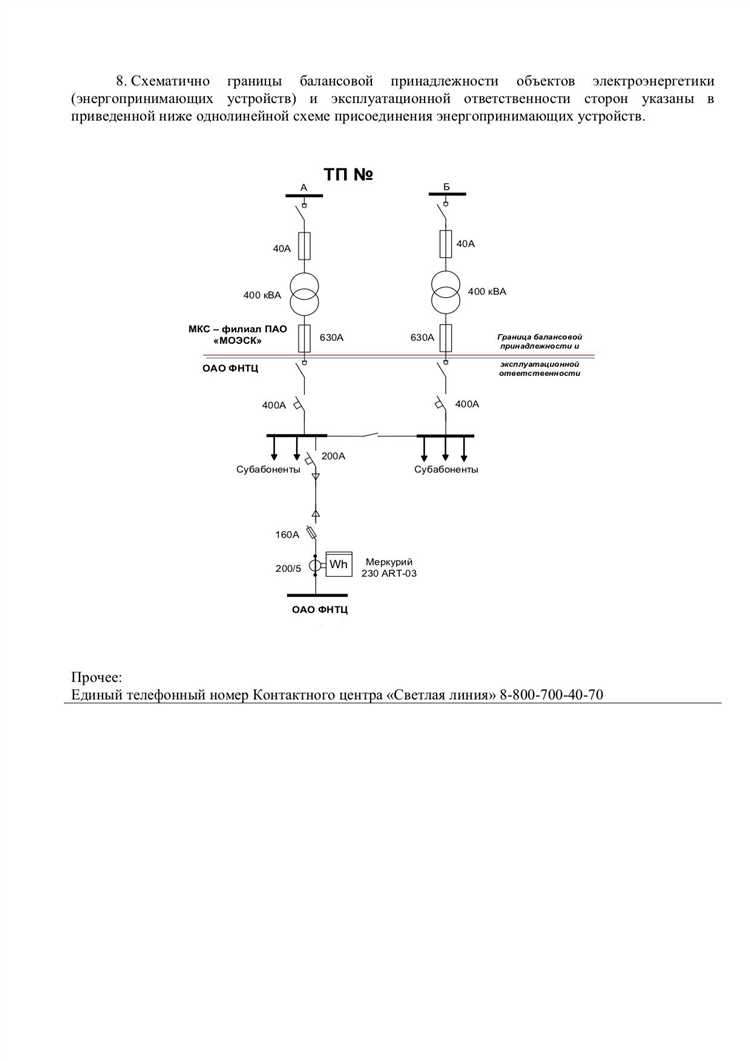

Если присоединение требует проведения проектно-изыскательских работ, согласований или строительства ЛЭП и подстанций, то сроки могут быть продлены в соответствии с техническими условиями. В таком случае сетевая организация должна обосновать каждый этап исполнения обязательств в договоре присоединения.

Заявитель вправе запросить укрупнённый график исполнения мероприятий, включая:

  1. Сроки разработки технических условий;
  2. Сроки заключения договора о технологическом присоединении;
  3. Сроки строительства или модернизации сетевой инфраструктуры;
  4. Дата готовности сетевой организации к подаче напряжения.

При подаче заявки необходимо учитывать, что срок начинает исчисляться с момента подписания договора обеими сторонами. Нарушение сроков исполнения со стороны сетевой организации влечёт ответственность, включая выплату штрафов в пользу заявителя (в размере 1/300 ставки ЦБ за каждый день просрочки).

Для сокращения сроков рекомендуется:

  • заранее подготовить документы и техническое задание;
  • проверить наличие сетевой инфраструктуры рядом с участком;
  • предусмотреть резерв по срокам в графике проектирования и строительства;
  • контролировать исполнение этапов через личный кабинет на портале сетевой компании или портале «Госуслуги».

Что включают технические условия и как их получить

Что включают технические условия и как их получить

  • Максимальная мощность подключения и расчет нагрузки;
  • Требования к оборудованию и материалам (кабельные линии, трансформаторы, защитные устройства);
  • Точки присоединения к существующим электросетям с указанием координат и характеристик;
  • Технические нормы по обеспечению безопасности и надежности работы;
  • Требования по выполнению проектных и монтажных работ;
  • Порядок и сроки выполнения технологического присоединения;
  • Условия по обеспечению доступа и эксплуатации сетевого оборудования.

Для получения технических условий необходимо выполнить следующие шаги:

  1. Подать заявку в энергоснабжающую организацию с указанием данных объекта, типа и мощности подключения;
  2. Предоставить документы, подтверждающие право собственности или законное пользование объектом;
  3. Ожидать проведения энергетической компанией технического обследования и анализа возможности подключения;
  4. Получить проектно-техническое задание, на основании которого разрабатываются технические условия;
  5. Получить и подписать технические условия, обычно в течение 15–30 рабочих дней с момента подачи заявки;
  6. В случае несогласия с ТУ – оформить мотивированный отказ и подать заявление на пересмотр или корректировку.

Важно учитывать, что технические условия действительны ограниченный срок, обычно от 6 месяцев до 1 года, и по истечении требуют обновления. Также при изменении параметров объекта (мощности, схемы электроснабжения) необходимо запрашивать пересмотр ТУ.

При подготовке заявки стоит приложить максимально полную информацию о нагрузках, планируемом режиме работы и характеристиках потребляемого оборудования, чтобы избежать дополнительных запросов и ускорить процесс выдачи технических условий.

Какие этапы включает исполнение договора на присоединение

Исполнение договора на технологическое присоединение к электросетям состоит из нескольких последовательных этапов, обязательных для обеих сторон.

Первый этап – проведение технического обследования и подготовка проектной документации. Исполнитель проверяет состояние сетей, оценивает возможность подключения с учетом технических параметров, согласует мощность и условия присоединения.

Второй этап – согласование и утверждение проектной документации заказчиком и сетевой организацией. На этом этапе устраняются технические замечания, проводится экспертиза проекта при необходимости.

Третий этап – получение разрешений и согласований в государственных и муниципальных органах, если проект предусматривает строительство новых линий или оборудования.

Четвертый этап – строительство и монтаж оборудования, прокладка линий электропередачи согласно утверждённому проекту. Все работы выполняются в соответствии с нормативами и требованиями электробезопасности.

Пятый этап – проведение испытаний и наладочных работ. Исполнитель проверяет соответствие построенных объектов проектным параметрам и техническим условиям.

Шестой этап – передача объекта в эксплуатацию. Оформляется акт приемки, подтверждающий готовность объекта к энергоснабжению.

Седьмой этап – подключение потребителя к электросетям и ввод в режим эксплуатации. Заказчик получает техническую возможность использования электроэнергии в согласованных объемах и условиях.

Для успешного прохождения всех этапов необходимо строго соблюдать сроки, предусмотренные договором, своевременно предоставлять необходимые документы и согласования, а также поддерживать коммуникацию с сетевой организацией.

Как осуществляется фактическое подключение к электросети

Фактическое подключение к электросети проводится после выполнения всех условий договора на технологическое присоединение, в том числе завершения строительства и монтажа оборудования, подтверждённых актом выполненных работ.

Первым этапом является техническое освидетельствование оборудования и линий электропередачи, включающее проверку соответствия установленным техническим требованиям и нормам безопасности. Специалисты энергоснабжающей организации проводят замеры параметров, осматривают защитные устройства и коммутационные аппараты.

После успешного освидетельствования согласовывается дата фактического подключения. В назначенный день выполняется коммутация оборудования, присоединение к распределительной сети и проверка наличия и качества напряжения на точке присоединения.

Для подключения требуется присутствие ответственных представителей потребителя, которые должны иметь подтверждающие документы и обеспечить готовность внутренней электроустановки к приёму электроэнергии.

В процессе подключения проводится проверка работы средств учета электроэнергии, их опломбировка и занесение данных в соответствующие реестры. При выявлении несоответствий подключение приостанавливается до устранения нарушений.

Завершающим этапом является оформление акта ввода объекта в эксплуатацию, который подписывается обеими сторонами. После этого энергоснабжающая организация снимает ограничения подачи электроэнергии и обеспечивает постоянное электроснабжение.

Рекомендуется заранее согласовывать график подключения и иметь подготовленную техническую документацию для ускорения процедуры и минимизации простоев.

Вопрос-ответ:

Какие документы нужно подготовить для подачи заявки на технологическое присоединение к электросетям?

Для подачи заявки требуется собрать пакет документов, который обычно включает: копию свидетельства о государственной регистрации или учредительные документы организации, технический паспорт объекта, документы, подтверждающие право собственности или иные основания для владения земельным участком, проектную документацию с указанием необходимой мощности, а также заявление установленного образца. В некоторых случаях могут понадобиться дополнительные сведения в зависимости от конкретных требований сетевой компании.

Как рассчитывается допустимая мощность для подключения к электросети?

Расчет допустимой мощности проводится на основе данных о потребностях заявителя и возможностях электросетевого оборудования в конкретном районе. Обычно учитывается категория надежности электроснабжения, расстояние до ближайшего источника питания, техническое состояние линий и трансформаторных подстанций, а также наличие резервных мощностей. Итоговый показатель согласовывается с сетевой организацией после анализа технических условий.

Сколько времени занимает процесс технологического присоединения к электросетям?

Сроки зависят от нескольких факторов: объема заявленной мощности, необходимости строительства новых линий или модернизации существующих, наличия проектной документации и сроков ее согласования. Обычно минимальный период составляет от нескольких недель до нескольких месяцев. Если требуется значительное расширение инфраструктуры, сроки могут увеличиться до полугода и более. Законодательство устанавливает максимальные сроки рассмотрения заявок и исполнения договоров, но на практике они могут варьироваться.

Какие этапы включает процедура подключения к электросетям после подписания договора?

После подписания договора происходит несколько основных этапов: согласование технических условий и подготовка проектной документации, выполнение строительно-монтажных работ по подключению, проведение испытаний и наладочных работ, оформление актов приемки оборудования и подключения, а также ввод объекта в эксплуатацию. Каждый этап контролируется сетевой организацией для соблюдения технических требований и безопасности.

Можно ли изменить параметры подключения после заключения договора и как это повлияет на сроки?

Изменение параметров подключения возможно, но требует официального согласования с сетевой компанией. Это может касаться увеличения мощности, изменения точки подключения или других технических характеристик. Внесение изменений обычно приводит к необходимости пересмотра технических условий и проектной документации, что увеличивает сроки исполнения договора. В некоторых случаях изменения требуют заключения нового договора или дополнительного соглашения.

Как происходит процесс подключения объекта к электрическим сетям?

Подключение к электрическим сетям начинается с подачи заявки на технологическое присоединение. После её рассмотрения поставщик услуг выдает технические условия, которые содержат требования к оборудованию и параметры подключения. Затем заключается договор, в котором прописываются сроки и обязанности сторон. Исполнитель производит необходимые работы по прокладке линий и установке оборудования. После завершения монтажных работ выполняется проверка и ввод объекта в эксплуатацию с последующей передачей электроэнергии потребителю.
