В садоводческих некоммерческих товариществах (СНТ) проблема дефицита электрической мощности часто становится критической в летний сезон. При увеличении потребления – работа насосов, кондиционеров, электроплит – напряжение в сети падает до 160–180 В вместо нормативных 220 В. Это не только мешает работе бытовой техники, но и ускоряет её износ.
Причина дефицита – несоответствие выделенной мощности фактическому потреблению. Часто на весь массив из 100–200 участков выделено менее 100 кВт, при том что каждая семья может потреблять от 3 до 5 кВт одновременно. Ещё один фактор – устаревшие трансформаторы и линии, не рассчитанные на современные нагрузки. Расчёты показывают, что при плотной застройке СНТ с сезонным проживанием суммарная мощность должна составлять не менее 0,8–1 кВт на участок, а при круглогодичном – до 3 кВт и выше.
Первый шаг – провести аудит текущей мощности, изучить техусловия и фактическое потребление. Это можно сделать через правление СНТ или запросом в энергоснабжающую организацию. Далее необходимо определить, кто является владельцем сетей – от этого зависит, кто имеет право подавать заявку на увеличение мощности. Если сети находятся в собственности СНТ, то инициатива должна исходить от председателя или общего собрания.
Для увеличения мощности потребуется оформление заявки в сетевую организацию, разработка схемы внешнего электроснабжения и проект модернизации ТП (трансформаторной подстанции). Иногда целесообразно объединяться с соседними СНТ для коллективной заявки. Также возможны меры по снижению пиковых нагрузок – внедрение таймеров, ограничение мощности по участкам, установка стабилизаторов напряжения и автономных источников питания.
Решение проблемы требует как технического, так и организационного подхода. Без формализации отношений с сетевой компанией, пересмотра лимитов и модернизации инфраструктуры стабильное энергоснабжение в СНТ невозможно.
Недостаток мощности электроэнергии в СНТ: что делать

Если в СНТ хронически не хватает выделенной мощности, первым шагом должно стать определение фактической нагрузки. Необходимо провести замеры потребления на трансформаторной подстанции и в распределительном щите в часы пиков. Эти данные помогут выявить превышение установленной мощности и подтвердят необходимость технического вмешательства.
Следующий этап – проверка технических условий (ТУ), выданных садоводческому товариществу сетевой организацией. В ряде случаев выделенная мощность занижена по сравнению с реальными потребностями. При наличии обоснованных замеров СНТ вправе инициировать перерасчет ТУ и подать заявку на увеличение мощности.
Для подачи заявки нужно подготовить пакет документов, включающий: протокол общего собрания садоводов, технико-экономическое обоснование, схему существующих сетей, замеры и копии текущих ТУ. Подача осуществляется в сетевую компанию через личный кабинет на портале Россети или через региональный центр обслуживания потребителей.
При отказе в увеличении мощности необходимо запросить официальный письменный ответ с техническим обоснованием. В случае необоснованного отказа возможно обращение в ФАС или суд. Если причина – нехватка резервов на подстанции, СНТ может выступить инициатором реконструкции, частично или полностью финансируя работы с последующим возвратом вложений за счёт целевых взносов.
Если увеличение мощности невозможно в ближайшей перспективе, допустимым временным решением является установка реле ограничения мощности и графиков распределения нагрузки для сезонных потребителей. Это позволит избежать аварий и отключений при перегрузках.
Отдельное внимание стоит уделить внутренним потерям: старым кабелям, неучтённым подключениям, перегрузке фаз. Аудит электросетевого хозяйства и балансировка фаз позволяет снизить нагрузку на трансформатор до 15–20% без увеличения мощности.

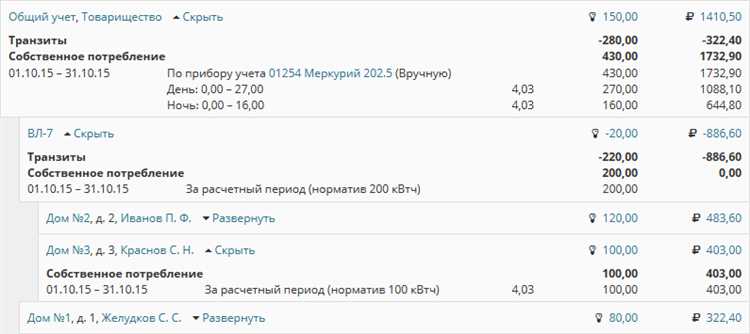

Как определить, действительно ли в СНТ не хватает мощности

Первым шагом должно стать изучение технических условий, выданных сетевой организацией на момент подключения СНТ. В документах указывается максимально допустимая мощность на весь поселок и лимиты на каждого абонента. Если суммарная мощность потребления регулярно превышает установленный лимит, возникает перегрузка, что указывает на дефицит мощности.
Далее необходимо собрать фактические данные о текущем потреблении. Для этого проводят мониторинг нагрузки на трансформатор в пиковые часы (обычно вечером в выходные дни). Измерения выполняются с помощью токовых клещей или трансформаторов тока, подключенных к входу в распределительный щит. Результаты сравниваются с паспортной мощностью оборудования. Если нагрузка приближается к 100% или превышает ее, это прямое свидетельство нехватки мощности.
Следует также учитывать количество новых подключений за последние годы. Если число абонентов значительно выросло, а оборудование осталось прежним, нагрузка, скорее всего, превышает проектные параметры. Это легко проверить через реестр членов СНТ и акты технологического присоединения.
Косвенным, но показательным признаком дефицита служит частое срабатывание автоматических выключателей, снижение напряжения ниже 200 В и нестабильная работа электроприборов. Эти явления особенно заметны в часы пикового потребления. Для объективной оценки устанавливают в одном из домов логгер напряжения с записью данных на протяжении нескольких суток.
Если все вышеперечисленные показатели подтверждают перегрузку сети, следует признать наличие дефицита мощности и перейти к этапу подготовки обоснования для увеличения лимитов или модернизации инфраструктуры.
К кому обращаться при перегрузке трансформатора или линии

Если в СНТ наблюдаются частые перепады напряжения, отключения света в часы пиковой нагрузки или плавление вводных автоматов, это может свидетельствовать о перегрузке трансформатора или питающей линии. Важно оперативно зафиксировать проблему и обратиться к ответственным инстанциям, от которых зависит техническое обслуживание электросетей.
- Сетевая организация – если трансформатор или линия находятся на балансе сетевой компании (например, ПАО «Россети» или филиала МРСК), необходимо направить официальный запрос в диспетчерскую службу или эксплуатационный участок. Уточнить балансодержателя можно по договору энергоснабжения или в ЕИРЦ.
- Правление СНТ – если электросеть и трансформатор принадлежат самому товариществу, инициировать проверку и модернизацию должен председатель или инженер-энергетик СНТ. При отсутствии технической документации потребуется вызвать специализированную организацию для обследования и измерений нагрузки.
- Энергосбытовая компания – при наличии договора энергоснабжения с гарантирующим поставщиком можно направить заявление с приложением актов отключений и жалоб. Энергосбыт не занимается ремонтом оборудования, но может зафиксировать проблему и инициировать проверку у сетевиков.
- Ростехнадзор – в случае, если балансодержатель бездействует, а ситуация угрожает безопасности (например, есть перегрев трансформатора или открытые токоведущие части), подается обращение в территориальное управление Ростехнадзора с описанием нарушений и рисков.
Обращение должно включать:
- Фиксацию проблемы (видеозапись, фотографии, дата и время отключений).
- Официальный запрос или заявление с указанием адреса объекта, характера неисправности и последствий.
- Контактные данные для обратной связи и копии ранее поданных жалоб, если они были.
При систематических перегрузках возможно привлечение независимого энергоаудитора для оценки фактической нагрузки и технического состояния сети. Это усилит позицию СНТ в переговорах с балансодержателем и упростит обоснование необходимости реконструкции.
Какие документы нужны для увеличения мощности в СНТ

К заявлению прилагается ситуационный план или схема расположения земельного участка с обозначением места ввода электроснабжения. Этот документ подтверждает территориальную принадлежность к сети и позволяет сетевой организации оценить технические условия подключения.
Также требуется правоустанавливающий документ на земельный участок или копия свидетельства о собственности (в случае, если подается заявление от имени СНТ – устав товарищества и протокол общего собрания с решением об увеличении мощности).
Дополнительно необходимо предоставить расчет суммарной установленной мощности потребителей СНТ. Этот документ составляется на основании технических паспортов установленных и планируемых к установке электроприборов и оборудования, с указанием точных значений мощности в кВт.
В некоторых регионах запрашивается однолинейная схема существующих и проектируемых сетей СНТ, заверенная квалифицированным специалистом. При необходимости – копии ранее заключенных договоров о технологическом присоединении.
После подачи полного пакета документов заявителю выдаются технические условия (ТУ), в которых указаны требования к реконструкции или строительству сетевой инфраструктуры, а также объем согласованной мощности. На их основе подготавливается проектная документация для последующего выполнения работ.

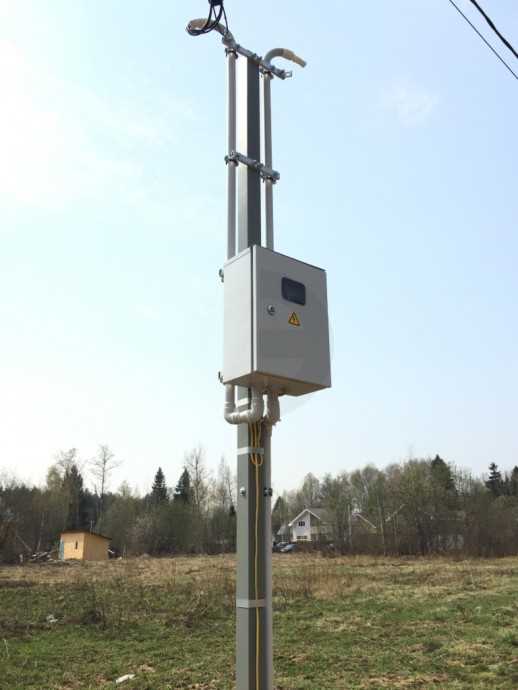

Порядок подачи заявки на повышение мощности в электросетевую организацию

Для подачи заявки на увеличение мощности необходимо подготовить техническое задание с указанием требуемой мощности и характеристик подключения. Заявка подается в местную электросетевую организацию в письменной форме или через официальный личный кабинет на их сайте.
В заявке обязательно указываются точные данные СНТ, контактные лица, адреса подключения и текущие параметры энергопотребления. К заявке прикладываются копии документов, подтверждающих право собственности или пользования земельным участком и электрическими сетями СНТ.
После регистрации заявки электросетевая организация проводит технико-экономическое обоснование возможности повышения мощности с учетом существующей инфраструктуры. В течение 30 календарных дней предоставляется техническое решение с перечнем необходимых работ и ориентировочной стоимостью.
При согласии СНТ с условиями технического решения составляется договор на выполнение мероприятий по увеличению мощности. Оплата производится согласно договору, после чего электросетевая организация приступает к реализации проекта.
В ходе выполнения работ возможно проведение дополнительных согласований с контролирующими органами и получение разрешений на строительство или реконструкцию сетей. После завершения работ оформляется акт приема-передачи новой мощности и обновляется договор энергоснабжения.
Что делать, если электросетевая компания отказывает в увеличении лимита

Первым шагом необходимо получить официальный письменный отказ с указанием причин. Чаще всего отказ связан с техническими ограничениями оборудования или отсутствием свободных мощностей на линии.
Следующий этап – анализ технического состояния сети. Рекомендуется привлечь независимого специалиста для проведения энергоаудита и оценки возможности увеличения мощности без риска перегрузок.
Если технические причины обоснованы, можно подготовить проект модернизации сети. Это включает замену трансформаторов, прокладку дополнительных линий или установку новых распределительных устройств. Стоимость и сроки зависят от объема работ и требований электросетевой организации.
В случае отказа без достаточных оснований следует подать жалобу в контролирующие органы: Федеральную антимонопольную службу (ФАС) и Государственную инспекцию по энергетическому надзору (Ростехнадзор). В жалобе нужно приложить копии заявлений, отказов и технической документации.
Также возможно обратиться в суд для защиты прав потребителей электроэнергии. Для этого потребуется собрать доказательства необоснованности отказа и подготовить техническое заключение.
Параллельно рекомендуется инициировать переговоры с электросетевой компанией для поиска компромиссных решений: поэтапное увеличение мощности, временное подключение с ограничениями или совместное финансирование модернизации.
В ряде случаев помощь может оказать территориальный орган администрации или муниципалитета, особенно если речь идет о социально значимом объекте или коллективном потребителе – СНТ.
Возможности распределения мощности внутри СНТ между участниками

Распределение электроэнергии в СНТ осуществляется на основании общего лимита мощности, установленного электросетевой компанией. Для оптимального использования лимита необходимо формализовать распределение мощности между участниками с учётом фактических потребностей и технических возможностей сети.
Основные способы распределения мощности включают:
1. Индивидуальные договоры на конкретные мощности с каждым участником. СНТ заключает договор с сетевой организацией на общую мощность, а внутри СНТ распределяет её долями в зависимости от заявленных и согласованных нужд участков.
2. Временное перераспределение мощности при сезонном или временном изменении потребления. Например, садовые участки с дачами могут использовать большую мощность летом и меньшую зимой. Это требует мониторинга и гибких договорённостей.
3. Введение системы приоритетов: участники с установленным оборудованием повышенного потребления (например, тепловыми насосами или насосами для скважин) получают приоритетное выделение мощности.
Для внедрения распределения необходимо:
| Шаг | Описание |
|---|---|
| 1 | Сбор данных по фактическому и прогнозируемому потреблению участников. |
| 2 |
