Тендерное снижение – это разница между исходной стоимостью сметы и ценовым предложением победителя торгов. В рамках государственных и коммерческих закупок снижение достигает 10–25 % от начальной цены контракта, а в отдельных случаях – до 40 %. Такой результат может повлиять на качество исполнения работ, структуру затрат, а также на экономику проекта в целом.
При анализе итогов тендера необходимо учитывать характер и обоснованность снижения. Если подрядчик предлагает цену ниже рыночной, это может свидетельствовать о риске экономии за счёт снижения качества материалов или объёмов работ. Особенно это критично в сферах строительства, инженерных изысканий и проектирования, где себестоимость ограничена нормативами и ценниками ФСН и ТСН.
Рекомендуется фиксировать допущенные участниками проценты снижения по каждой статье затрат, чтобы впоследствии соотнести их с фактическими объёмами и стоимостью выполнения. Это позволяет не только контролировать реализацию контракта, но и выявлять недобросовестные практики ценообразования. Кроме того, анализ тендерного снижения помогает формировать обоснованные бюджеты на будущие закупки и оптимизировать сметные нормы.
Наличие существенного снижения должно стать основанием для более тщательной экспертизы сметной документации и усиления технадзора. При этом важно понимать, что формальное соответствие тендерным требованиям не всегда означает реальную возможность качественного исполнения работ по предложенной цене.
Что такое тендерное снижение и когда оно применяется
Снижение может достигать значительных величин – до 25–30 % и более от исходной стоимости, в зависимости от уровня конкуренции, специфики объекта, условий выполнения работ и сезонного фактора. В ряде случаев наблюдается формальное снижение без реального изменения затратной части, когда участник демпингует в целях победы, рассчитывая впоследствии компенсировать потери через допработы или проектные уточнения.
Применение тендерного снижения обязательно при заключении госконтракта после проведения аукциона или конкурса. Итоговая цена, предложенная победителем, подлежит внесению в сметную документацию с соответствующим перераспределением резервов, коэффициентов и статей затрат. Без отражения снижения в смете оплата по контракту может быть признана нецелевой или избыточной в ходе проверок контрольных органов.
Рекомендуется производить снижение пропорционально по всем видам работ или, в случае невозможности, – по определённой логике (например, уменьшать резервы или коэффициенты, не затрагивая прямые затраты). Самовольное перераспределение средств без согласования с заказчиком и экспертизой может привести к отклонению проектной документации или к претензиям со стороны заказчика в ходе исполнения.

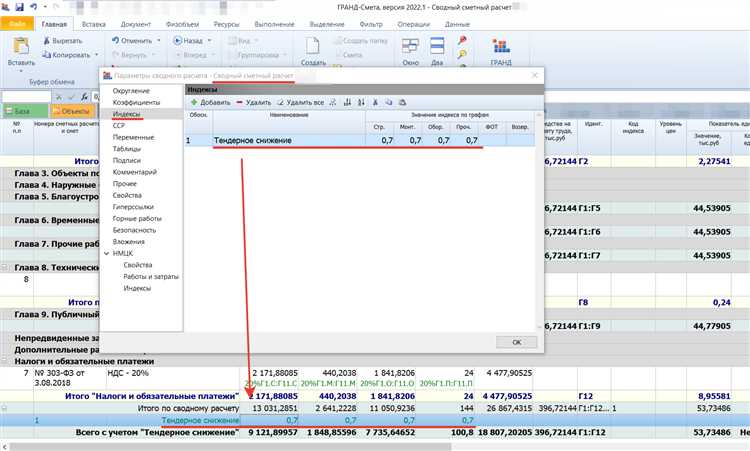

Как фиксируется тендерное снижение в проектной смете
Тендерное снижение фиксируется в проектной смете как процентная корректировка итоговой стоимости договора, полученная в результате конкурсных процедур. Оно отображается отдельно от основных позиций сметы, чтобы сохранить прозрачность структуры ценообразования и отличить начальную расчетную стоимость от фактической договорной цены.
На практике снижение указывается в сводном сметном расчёте (ССР) или в разделе «Сводка затрат», где после строки с итоговой стоимостью добавляется строка с пометкой «Тендерное снижение» или «Снижение по результатам торгов». Здесь указывается абсолютная сумма уменьшения и процент относительно базовой стоимости. Итоговая стоимость контракта пересчитывается с учетом этой корректировки.
Важно, чтобы тендерное снижение не влияло на объемы и состав работ, заложенные в проектно-сметной документации. Оно не изменяет техническое задание и не допускает сокращения работ без официальной корректировки сметы и проектной документации. В случае, если подрядчик предлагает снижение за счёт оптимизации или замен материалов, такие предложения оформляются в виде официальных замечаний и согласуются с проектировщиком и заказчиком отдельно.
Фиксация тендерного снижения также отражается в договоре подряда, где указывается начальная сметная стоимость, сумма снижения и окончательная цена контракта. Без внесения этих данных в договорные документы тендерное снижение не может считаться юридически действующим.
Влияние тендерного снижения на объём и стоимость работ

Тендерное снижение оказывает непосредственное влияние на формирование окончательного объёма и стоимости строительных и монтажных работ. При уменьшении сметной цены подрядчик должен обеспечить выполнение всего предусмотренного объёма работ по пониженной цене. Это нередко приводит к пересмотру применяемых технологий, снижению затрат на материалы или привлечению субподрядных организаций с более низкими расценками.
На практике тендерное снижение чаще всего отражается на стоимости, но не на объёме работ, так как последний определяется проектной документацией и подлежит обязательному исполнению. Тем не менее подрядчики нередко оптимизируют затраты, заменяя материалы на аналоги с более низкой ценой, что может повлиять на итоговое качество исполнения.
Существенное снижение сметной стоимости (более 10–15%) требует дополнительной проработки со стороны заказчика. Рекомендуется запрашивать у победителя тендера пояснительную записку с расчётом затрат, подтверждением соблюдения технологии и анализом рисков. Это позволяет убедиться, что снижение не приведёт к сокращению фактического объёма работ или к необоснованным отклонениям от проектных решений.
Если снижение влияет на стоимость единичных расценок, это важно зафиксировать в договоре и отразить в итоговой смете. При возникновении дополнительных работ расчёт по сниженным расценкам может привести к убыткам подрядчика, особенно в случае существенных объёмов допработ. Поэтому следует заранее определить, будут ли дополнительные работы оцениваться по тем же условиям или отдельно пересчитываться.
Оптимальная практика – фиксировать тендерное снижение как процентное значение от итоговой стоимости, оставляя структуру сметы неизменной. Это обеспечивает прозрачность ценообразования и снижает риски возникновения конфликтов при изменении объёмов или условий выполнения работ.
Как подрядчик учитывает снижение при составлении предложения
При подготовке тендерного предложения подрядчик анализирует размер ожидаемого снижения и его влияние на ключевые статьи сметы. В первую очередь корректируются статьи, содержащие высокую норму прибыли, управленческие издержки и резервы. Например, при планируемом снижении в 10–15 % подрядчик исключает из предложения необязательные накрутки и перераспределяет ресурсы по приоритетным позициям.
Для обеспечения конкурентоспособности подрядчик заранее моделирует сценарии с разным уровнем снижения. При этом анализируются маржинальные позиции – работы и материалы, на которых возможно снижение без риска убытка. Особое внимание уделяется прямым затратам, таким как стоимость материалов и оплата труда, которые имеют наименьший потенциал для сокращения.
В сметных программах и расчетных шаблонах подрядчик закладывает вариативность ценовых коэффициентов, позволяющую быстро адаптировать коммерческое предложение под ожидаемую конкурентную борьбу. Кроме того, учитывается механизм возможной компенсации снижения за счёт оптимизации сроков, логистики или выбора альтернативных поставщиков.
Если тендер предусматривает обязательное снижение от базовой сметы, подрядчик закладывает страховые корректировки в косвенные расходы, чтобы избежать негативных последствий при реализации контракта. Также может использоваться подход раздельной детализации: основная часть предложения оформляется с учётом снижения, а часть дополнительных затрат представляется в виде обоснованного приложения.
Таким образом, снижение закладывается в предложение на уровне структуры затрат, технических решений и коммерческой гибкости. Без точного расчета и учета рисков участие в тендере может привести к убыточному контракту.
Можно ли учитывать тендерное снижение при формировании бюджета

Основные причины, по которым тендерное снижение не должно учитываться в бюджете:
- Снижение происходит только после проведения закупки и не может быть предсказано заранее.
- Размер снижения варьируется по объектам, регионам и видам работ, не имея устойчивой прогнозируемости.
- Учёт снижения при формировании бюджета искажает объём финансирования, необходимого для исполнения контрактных обязательств в полном объёме.
Тем не менее, при наличии данных по завершённым процедурам на аналогичные объекты возможен условный учёт средней величины снижения в аналитических целях, но не в расчётной части бюджета. Это может использоваться для внутренней корректировки ожидаемой экономии, но:
- Такая корректировка должна сопровождаться ссылкой на источник данных (например, статистика по тендерам за предыдущие периоды).
- Необходимо учитывать риски, связанные с демпингом и последующими расторжениями контрактов.
- Снижение нельзя использовать как основание для урезания объёмов финансирования по статьям, требующим обеспечения качества и полноты исполнения.
Корректное бюджетирование должно основываться на полной стоимости по сметной документации, прошедшей экспертизу. Только после завершения конкурентных процедур возможен анализ фактической экономии и её включение в отчётность, но не в плановые показатели следующего периода.
Как проверяющие органы трактуют тендерное снижение

Проверяющие органы рассматривают тендерное снижение как потенциальный фактор риска при анализе обоснованности сметной стоимости и исполнения контрактов. Основное внимание уделяется соответствию заявленных цен и объёмов выполненных работ требованиям законодательства и технической документации.
При снижении цены более чем на 10-15% от начальной стоимости контракта органы проводят углубленную экспертизу. Это связано с повышенной вероятностью необоснованного снижения, которое может привести к качественным нарушениям или задержкам в выполнении.
Проверяющие требуют наличие детальных расчетов, подтверждающих возможность снижения цены без ухудшения качества. Необходимо документально фиксировать изменения в смете, подтверждать адекватность норм затрат, используемых материалов и технологии работ.
В случае выявления несоответствий органы вправе инициировать экспертизу, а также выносить предписания об устранении нарушений. При подтверждении фактов демпинга возможно наложение штрафов и расторжение контрактов.
Рекомендация для участников закупок – заранее готовить обоснованные пояснения к тендерному снижению, формировать прозрачные сметные расчеты и обеспечивать их полноту для аудита. Это снижает риск претензий со стороны контролирующих структур и способствует устойчивому исполнению обязательств.
Риски заказчика при завышенном тендерном снижении

Завышенное тендерное снижение в смете может привести к значительным финансовым и операционным рискам для заказчика. Основные угрозы включают:
- Снижение качества работ и материалов. Подрядчик вынужден экономить на ресурсах, что негативно сказывается на долговечности и безопасности объекта.
- Задержки в сроках выполнения. При слишком низкой цене повышается вероятность недостаточного финансирования, что ведёт к дефициту рабочей силы и оборудования.
- Увеличение дополнительных расходов. Частые изменения и доработки из-за недостаточного объема в смете приводят к непредвиденным затратам.
- Риск банкротства подрядчика. Низкая цена контракта создаёт угрозу финансовой нестабильности исполнителя и, как следствие, срыва проекта.
- Юридические и контрактные риски. Возможны споры по исполнению условий и предъявление претензий, что затягивает процесс и требует дополнительных затрат на экспертизы и судебные разбирательства.
Для минимизации рисков заказчику рекомендуется:
- Проводить тщательный анализ предложений с оценкой реальности заявленного снижения на основе технической экспертизы.
- Устанавливать критерии оценки тендерного снижения, ориентированные на качество и сроки, а не только на цену.
- Закладывать в контракт механизмы контроля качества и санкции за нарушение сроков и стандартов.
- Использовать этапный приём работ с проверкой соответствия каждой стадии заявленному объему и качеству.
- Избегать выбора подрядчика исключительно по минимальной цене без оценки финансовой устойчивости и опыта.
Таким образом, чрезмерное снижение в смете увеличивает вероятность возникновения проблем и дополнительных расходов, что требует от заказчика комплексного подхода к оценке и контролю тендерных предложений.

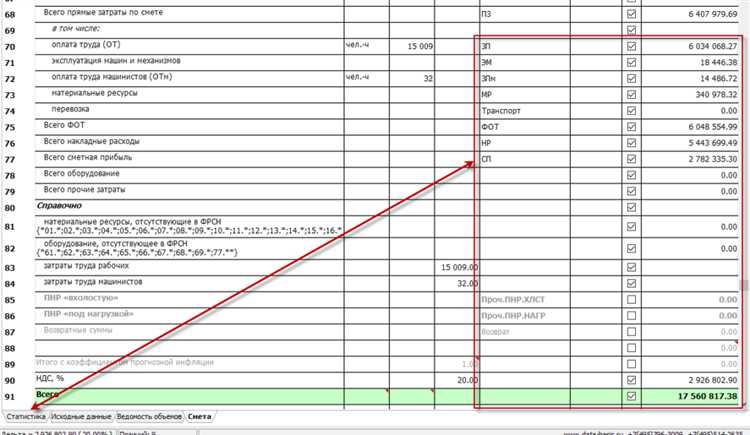

Что делать, если подрядчик отказывается работать с учётом снижения

Отказ подрядчика выполнять работы по сниженной цене чаще всего свидетельствует о несоответствии предложенного тендерного снижения реальным издержкам. В первую очередь необходимо провести детальный анализ исходной сметы и выявить, какие позиции требуют пересмотра с учетом снижения.
Рекомендуется инициировать переговоры с подрядчиком для уточнения причин отказа и согласования возможных компромиссных вариантов. В ходе обсуждений важно предоставить детальные расчеты затрат, чтобы аргументировать необходимость снижения цены без ущерба качеству.
Если переговоры не дают результата, стоит рассмотреть возможность корректировки объема или состава работ с оформлением дополнительного соглашения, где будет зафиксирован пересмотр условий контракта с учетом реальной стоимости.
Также полезно привлечь независимых экспертов для оценки экономической обоснованности снижения и последствий для проекта. Экспертное заключение поможет избежать рисков и повысит шансы на достижение компромисса.
При систематическом отказе подрядчика можно рассмотреть замену исполнителя, при этом следует внимательно анализировать причины отказа, чтобы не повторять ошибки при формировании бюджета и снижении цены.
В случае судебных споров или претензий со стороны подрядчика важно иметь документальное подтверждение обоснованности снижения, а также соблюдении всех требований тендерной документации и законодательства.
Вопрос-ответ:
Что именно означает термин «тендерное снижение» в контексте составления сметы?
Тендерное снижение — это уменьшение первоначальной стоимости работ или услуг подрядчиком при участии в конкурсе (тендере) с целью выиграть контракт. В смете это отражается как разница между базовой оценкой затрат и суммой, предложенной подрядчиком, который снижает цену по разным причинам: оптимизация затрат, экономия на материалах или технологиях, либо намеренное занижение для получения контракта.
Как тендерное снижение влияет на качество и объем выполняемых работ?
Снижение цены при тендере часто приводит к пересмотру объема или состава работ, сокращению используемых материалов либо применению более дешевых технологий. Это может повлиять на качество выполнения проекта. Иногда подрядчики компенсируют снижение за счет оптимизации процессов, но в ряде случаев экономия ведет к ухудшению результата, увеличению рисков переделок и дополнительным затратам в будущем.
Какие риски несет заказчик, если подрядчик предложил слишком большое снижение стоимости в смете?
Заказчик сталкивается с несколькими рисками: вероятность срыва сроков из-за необходимости выполнения работ сверх запланированного бюджета, появление скрытых доплат для компенсации первоначального занижения, снижение качества, а также сложности в контроле и приёмке работ. Кроме того, чрезмерное снижение может указывать на недостоверность сметных расчетов и повышенную вероятность конфликтов в процессе реализации.
Как правильно учитывать тендерное снижение при планировании бюджета проекта?
При планировании бюджета важно рассматривать снижение цены как условное и требующее дополнительной проверки. Необходимо провести детальный анализ предложений, проверить обоснованность сниженных позиций и сопоставить с технической документацией. Кроме того, стоит заложить резерв для возможных корректировок, чтобы избежать дефицита финансирования в случае необходимости доработок или устранения недочетов.
Что делать, если подрядчик отказался выполнять работы с учётом заявленного в тендере снижения?
Если подрядчик не готов работать по сниженной цене, стоит провести переговоры для выяснения причин: возможно, он обнаружил дополнительные риски или ошибки в проекте. При необходимости пересмотрите условия договора или уточните состав работ. Если компромисс невозможен, разумно рассмотреть другие предложения или повторно объявить конкурс, чтобы избежать задержек и финансовых потерь.
Что представляет собой тендерное снижение в смете и какую роль оно играет в строительных и подрядных работах?
Тендерное снижение — это уменьшение стоимости работ или услуг, предложенное участниками тендера по сравнению с первоначальной сметной стоимостью. Его значение заключается в том, что заказчик может получить услугу или продукт дешевле за счёт конкуренции между подрядчиками. При этом снижение влияет на формирование окончательной цены контракта и может отражать реальные возможности подрядчика, его подход к оптимизации затрат или стратегии привлечения заказов. Однако чрезмерное снижение нередко ведёт к рискам ухудшения качества или срывам сроков, поэтому важно тщательно оценивать предложения с пониженной ценой.
Какие риски связаны с чрезмерным снижением стоимости в тендерной документации и как их можно минимизировать?
Слишком значительное снижение стоимости часто приводит к нескольким негативным последствиям. Во-первых, подрядчик может оказаться не в состоянии выполнить работы в срок или в полном объёме, так как фактические затраты окажутся выше заявленных. Во-вторых, существует риск использования менее качественных материалов или технологий, что сказывается на долговечности объекта. Для снижения таких рисков заказчик должен проводить технический и финансовый анализ предложений, требовать подтверждения опыта и возможностей подрядчиков, а также предусматривать контрольные этапы и санкции за нарушение условий. Также рекомендуется обращать внимание на адекватность предложенного снижения и сопоставлять его с отраслевыми нормами.
