Ставка неустойки по договору участия в долевом строительстве (ДДУ) определяется строго по правилам, установленным Федеральным законом № 214-ФЗ и Гражданским кодексом РФ. Основной норматив – это пункт 2 статьи 6 закона № 214-ФЗ, где указано, что за просрочку передачи объекта дольщику застройщик обязан уплатить неустойку в размере одной трехсотой действующей на момент исполнения обязательства ключевой ставки Банка России от цены договора за каждый день просрочки.
На практике расчет начинается с определения актуальной ключевой ставки Центрального банка на дату фактической передачи объекта. Например, если срок передачи квартиры истёк 1 июня, а передача состоялась 15 августа, необходимо учитывать ставку, действующую на 15 августа. Для физических лиц применяется повышающий коэффициент 2, что означает: неустойка составляет 1/150 ключевой ставки в день от цены договора долевого участия.
Если в договоре указана стоимость квартиры в размере 5 000 000 рублей, а просрочка составила 60 дней при ключевой ставке 16%, формула расчета будет выглядеть следующим образом: 5 000 000 × (16% / 100) / 150 × 2 × 60. Это позволяет получить точную сумму, подлежащую взысканию с застройщика. Никаких округлений или альтернативных ставок по соглашению сторон применяться не должно – любые условия договора, ухудшающие положение дольщика, считаются ничтожными.
Важно учитывать, что при подаче претензии или искового заявления к застройщику необходимо правильно определить период просрочки, подтвердить его документально (например, актом приема-передачи), а также использовать верную ставку ЦБ. Ошибки в расчетах могут привести к отказу в части требований или уменьшению суммы неустойки по усмотрению суда на основании статьи 333 ГК РФ.
На основании какого закона определяется неустойка по ДДУ
Размер и порядок расчёта неустойки за нарушение сроков передачи квартиры по договору долевого участия в строительстве (ДДУ) устанавливаются статьёй 6 Федерального закона от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве» и статьёй 395 Гражданского кодекса РФ.
Согласно части 2 статьи 6 Закона № 214-ФЗ, при нарушении срока передачи объекта дольщику застройщик обязан уплатить неустойку в размере одной трехсотой действующей на день исполнения обязательства ключевой ставки Центрального банка РФ от суммы уплаченных средств за каждый день просрочки. Если участник долевого строительства является физическим лицом, ставка увеличивается вдвое – то есть применяется двойная ключевая ставка.
Ключевая ставка, публикуемая Банком России, регулярно обновляется, поэтому при расчёте неустойки важно учитывать актуальное значение на каждый день просрочки. Для этого можно использовать архив значений ставки на официальном сайте ЦБ РФ.
При изменении ставки в период просрочки необходимо производить расчет с разбивкой по периодам действия каждой из ставок. Отсутствие такого деления может привести к неверному итогу, который застройщик может оспорить.
Если стороны не согласовали иной порядок или размер неустойки в договоре, применяется именно установленный законом минимальный уровень ответственности застройщика. При этом суд вправе снизить сумму неустойки на основании статьи 333 ГК РФ, если она явно несоразмерна последствиям нарушения.
Какой размер ставки неустойки установлен для физических лиц

Для участников долевого строительства – физических лиц размер неустойки за нарушение сроков передачи объекта устанавливается в двукратном размере ключевой ставки Банка России, действующей в период просрочки. Это предусмотрено частью 2 статьи 6 Федерального закона № 214-ФЗ.
Ключевая ставка может меняться, поэтому при расчёте необходимо точно определить, какие ставки действовали на каждом этапе просрочки. Если просрочка длилась, например, три месяца, а ставка изменилась в середине этого периода, неустойка рассчитывается отдельно для каждого отрезка времени с разной ставкой.
Пример: при ключевой ставке 16% годовых, неустойка для физического лица составит 32% годовых. Размер ежедневной неустойки определяется по формуле: цена договора × 1/300 × (ключевая ставка × 2).
Если застройщик передаёт объект с опозданием, например, на 60 дней, при цене договора 4 000 000 рублей и ключевой ставке 16%, размер неустойки составит: 4 000 000 × 1/300 × 0,32 × 60 = 256 000 рублей.
Потребителю важно фиксировать дату фактической передачи объекта и сохранять документы, подтверждающие дату подписания акта приёма-передачи. Это критично при предъявлении требований о выплате неустойки.

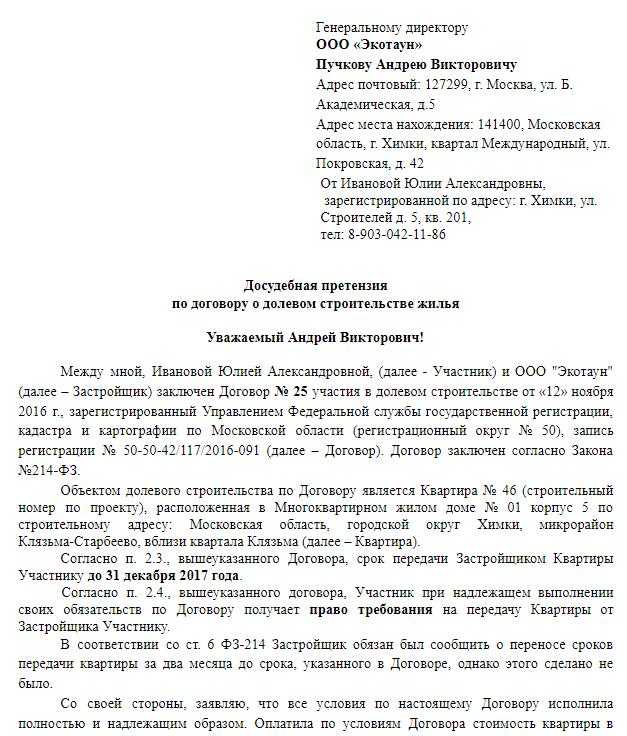

Чем отличается ставка неустойки для юридических лиц

Для юридических лиц, заключивших договор долевого участия в строительстве, применяется иная ставка неустойки по сравнению с физическими лицами. Это прямо следует из положений пункта 1 статьи 6 Федерального закона № 214-ФЗ и статьи 395 Гражданского кодекса РФ.
Если для граждан неустойка составляет 1/150 ключевой ставки Центрального банка РФ за каждый день просрочки, то для юридических лиц она рассчитывается по ставке рефинансирования в размере 1/300. Таким образом:
- Юридическое лицо вправе требовать неустойку в размере 1/300 ключевой ставки ЦБ РФ;
- Расчёт ведётся за каждый день просрочки исполнения обязательств застройщиком;
- Ставка ЦБ применяется та, что действовала на соответствующую дату просрочки;
- Общий размер неустойки может быть уменьшен судом, если он признает его явно несоразмерным последствиям нарушения обязательства.
Судебная практика подтверждает, что юридические лица не могут претендовать на повышенную ставку, предназначенную для защиты прав потребителей. При этом статус стороны определяется не по формальному признаку (например, ИП), а по цели приобретения объекта долевого участия – если она связана с предпринимательской деятельностью, применяется ставка для юридических лиц.
Юридическим лицам рекомендуется указывать в договоре условия об ответственности за просрочку передачи объекта и возможность начисления дополнительной компенсации, поскольку законодательство предоставляет им меньший уровень защиты по сравнению с гражданами.
Как рассчитывается неустойка при просрочке передачи квартиры

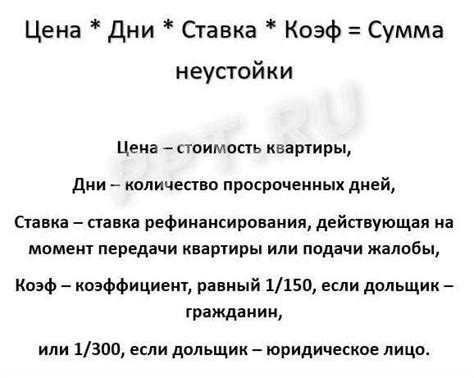

Неустойка за нарушение срока передачи объекта по ДДУ рассчитывается по формуле, установленной частью 2 статьи 6 Федерального закона № 214-ФЗ. Для граждан размер неустойки составляет 1/150 ключевой ставки Банка России от цены договора за каждый день просрочки. Для юридических лиц применяется ставка 1/300 от суммы.
Для определения суммы неустойки необходимо знать: дату, когда застройщик обязан был передать квартиру по договору; фактическую дату передачи; цену договора; действующую ключевую ставку ЦБ РФ в период просрочки. Если ставка изменялась в течение периода задержки, расчет производится отдельно по каждому периоду действия соответствующей ставки.
Пример: если цена договора – 5 000 000 рублей, просрочка – 30 дней, а ключевая ставка в этот период составляла 16%, то неустойка составит:
5 000 000 × 1/150 × 0,16 × 30 = 160 000 рублей.
Если передача квартиры осуществляется с существенным отклонением от условий договора (например, по акту, но с дефектами), дольщик вправе не подписывать акт и продолжать начисление неустойки до устранения нарушений. Это подтверждается судебной практикой.
Срок исковой давности для взыскания неустойки – три года. При расчете важно учитывать возможные периоды, когда застройщик не мог передать объект по независящим от него причинам – они могут быть исключены из расчета по решению суда.
В какие периоды времени начисляется неустойка по ДДУ
Неустойка по договору долевого участия начинает начисляться с первого дня, следующего за датой, до которой застройщик обязан был передать квартиру участнику долевого строительства. Эта дата указывается в договоре и считается контрольной точкой.
Срок начисления неустойки продолжается до момента фактической передачи квартиры участнику долевого строительства по акту приема-передачи. До подписания акта или вступления в силу судебного решения о передаче объекта ответственность застройщика не прекращается.
Основные периоды начисления неустойки:
- Со следующего дня после установленной в договоре даты передачи квартиры.
- До дня подписания акта приема-передачи включительно.
- Если передача задерживается по вине застройщика, но акт подписан с оговорками – начисление может быть продлено до устранения существенных недостатков (по судебному решению).
Если квартира была передана, но с нарушениями, влияющими на возможность ее полноценного использования (отсутствие отопления, электроснабжения, доступа к объекту), суд может признать срок просрочки более длительным. В этом случае дата начала и окончания просрочки определяется исходя из фактических обстоятельств, а не формальных актов.
Для подтверждения периода просрочки рекомендуются следующие действия:
- Хранить экземпляр ДДУ с точной датой передачи объекта.
- Получить копию акта приема-передачи с датой подписания.
- Фиксировать переписку с застройщиком и акты осмотра при недостатках.
Ошибки в определении периода могут привести к занижению суммы требований. При наличии спора целесообразно обратиться к эксперту или юристу по вопросам долевого строительства.
Как учитывать изменения ключевой ставки ЦБ при расчётах

При расчёте неустойки по ДДУ необходимо учитывать влияние изменения ключевой ставки Центрального банка России. Ключевая ставка ЦБ напрямую влияет на расчётные ставки по займам и кредитам, а также на величину инфляции, что в свою очередь может повлиять на уровень неустойки. В условиях изменения ключевой ставки важно понимать, как её колебания могут быть учтены в расчёте, чтобы обеспечить точность и справедливость расчётов.
Согласно российскому законодательству, если в договоре предусмотрено изменение ставки неустойки в зависимости от ключевой ставки ЦБ, то следует использовать её актуальное значение на момент возникновения просрочки. Важно помнить, что неустойка может быть пересчитана только в случае официального изменения ключевой ставки, а не по прогнозируемым изменениям или предположениям.
Для корректного учёта изменений ключевой ставки при расчётах неустойки необходимо регулярно отслеживать её актуальные значения на официальных источниках, таких как сайт Центрального банка России. Важно, чтобы в договоре был прописан механизм корректировки ставки неустойки в зависимости от изменения ключевой ставки, чтобы избежать споров и недоразумений.
В случае, если ставка неустойки в договоре зафиксирована и не привязана к ключевой ставке ЦБ, то изменения ключевой ставки не влияют на расчёты. Однако если договор предполагает такой механизм, то изменение ключевой ставки ЦБ влечёт за собой автоматическую корректировку неустойки, что должно быть учтено при расчётах в день исполнения обязательств.
Как оспорить заниженную неустойку в суде
Первоначально следует изучить условия договора, в котором указаны параметры расчета неустойки. Часто договором устанавливается конкретная формула или механизм расчета, и важно проверить, соблюден ли этот порядок при вычислении суммы неустойки.
Основные шаги при оспаривании:
1. Подготовка документов. Соберите все доказательства, подтверждающие нарушения со стороны ответчика (например, доказательства просрочки передачи квартиры или выполнения обязательств). Это могут быть письма, уведомления, акты, расчеты и другие документы, имеющие отношение к делу.
2. Проверка правильности расчета. Зачастую заниженная неустойка может быть результатом неверных расчетов. Привлечение эксперта для подтверждения правильности расчета ставки неустойки и ее размера поможет в суде. Эксперт может указать на ошибки, такие как неправильное применение процента или несоответствие установленным нормативам.
3. Использование норм Гражданского кодекса. Важно ссылаться на положения Гражданского кодекса, регулирующие правила расчета неустойки. В частности, необходимо сослаться на ст. 330 ГК РФ, которая определяет допустимые размеры неустойки, а также на возможные ограничения по размеру штрафных санкций, если они явно противоречат закону.
4. Доказывание неразумности или несправедливости неустойки. Если сумма неустойки явно занижена и не соответствует масштабам убытков, необходимо доказать суду, что сумма неустойки не покрывает реальные потери. В этом случае можно использовать данные о рыночной стоимости квартиры, потери от просрочки, дополнительные расходы.
5. Подача иска. Если все доказательства собраны, можно подавать исковое заявление в суд. В иске необходимо указать требование о пересмотре суммы неустойки, обоснование этого требования и ссылки на документы и расчеты, подтверждающие ваши доводы.
Помимо этого, можно воспользоваться процедурой медиации или досудебного урегулирования, если это предусмотрено договором. Эти методы могут позволить добиться более быстрого решения спора без судебного разбирательства.
Заключение: Оспорить заниженную неустойку в суде можно, если собрать правильные доказательства и грамотно обосновать свои требования. Обращение к юристу или эксперту поможет повысить шансы на успешное оспаривание.
Вопрос-ответ:
Как рассчитывается ставка неустойки по ДДУ?
Ставка неустойки по договору долевого участия (ДДУ) обычно устанавливается в процентном выражении от стоимости квартиры или ее части, которая не была передана в срок. Эта ставка может быть прописана в самом договоре или, в некоторых случаях, зависеть от положения закона, регулирующего обязательства между сторонами. Основной расчет производится по ставке, установленной для таких случаев, в сочетании с длительностью просрочки.
Какие факторы могут повлиять на размер ставки неустойки по ДДУ?
На размер ставки неустойки могут влиять несколько факторов, таких как конкретные условия договора между застройщиком и покупателем, условия изменения ставки в зависимости от инфляции или изменения ключевой ставки Центрального банка. Также учитывается время просрочки и обстоятельства, влияющие на задержку (например, форс-мажор). Важно помнить, что ставка может быть установлена как фиксированная, так и переменная.
Можно ли изменить ставку неустойки в договоре после его подписания?
Изменение ставки неустойки в уже подписанном договоре возможно, но только при наличии согласия обеих сторон. Однако такие изменения должны быть документально подтверждены, иначе они не будут считаться действительными. Обычно корректировка ставки неустойки производится через дополнительное соглашение, в котором прописываются новые условия.
Какие права у покупателя, если застройщик не передал квартиру в срок и не выплатил неустойку?
Если застройщик не исполнил свои обязательства по передаче квартиры в срок и не выплатил неустойку, покупатель может требовать не только уплату штрафных сумм, но и расторжение договора. В таких случаях покупатель имеет право на компенсацию убытков, а также может обратиться в суд для защиты своих прав и взыскания неустойки в судебном порядке, если не удается договориться с застройщиком мирным путем.
Какие изменения в законодательстве могут повлиять на расчет неустойки по ДДУ?
Изменения в законодательстве могут касаться изменения базовых ставок по расчету неустойки, а также регулирования прав и обязанностей сторон в случае просрочки передачи недвижимости. Важно следить за обновлениями в Гражданском кодексе и иных нормативных актах, так как они могут вносить коррективы в порядок и размеры штрафных санкций, включая изменение размера ставок в связи с инфляцией или колебаниями ключевой ставки Центрального банка.
