Смета на ремонтные работы – это документ, в котором фиксируются конкретные виды работ, их объем, стоимость материалов и трудозатраты. Она используется как основание для определения общей стоимости ремонта и расчета с подрядчиком. От корректности её составления зависит не только бюджет, но и контроль качества выполнения работ.
Для бытового ремонта квартиры или частного дома смета должна включать детализированный перечень операций: демонтаж, выравнивание стен, укладку плитки, установку сантехники и электрики. По каждому пункту указываются единицы измерения (м², м.п., шт.), количество и цена за единицу. Отдельно прописываются расходы на материалы и услуги.
Если ремонт выполняется подрядной организацией, смета становится частью договора. Это важно для юридической защиты: в случае спора по объему или стоимости работ заказчик может опираться на документ с подписями сторон. При самостоятельном ремонте смета помогает точно рассчитать закупки и избежать перерасхода.
В статье представлен образец заполнения сметы, адаптированный под типовой косметический ремонт в жилом помещении. Он может быть использован как шаблон при планировании собственных работ или при обращении к профессионалам.

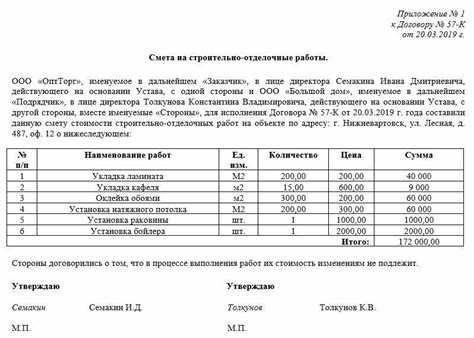

Какие данные включаются в смету на ремонтные работы

Смета должна содержать точную информацию о наименовании объекта и месте проведения ремонта, включая адрес, этажность, площадь и назначение помещений. Это необходимо для понимания масштабов работ и условий выполнения.
Указывается состав ремонтных мероприятий с подробным перечислением видов работ: демонтаж, отделка, электромонтаж, сантехнические и другие. Для каждой позиции фиксируются объемы в единицах измерения (м², м.п., шт.) и расценки по текущим нормам или прайсам подрядчика.
Обязательно указываются материалы, включая наименование, марку, количество и цену за единицу. Рекомендуется фиксировать, кто отвечает за закупку – заказчик или подрядчик.
В смете отражается стоимость работ (заработная плата, эксплуатация механизмов) и стоимость материалов. Эти суммы указываются отдельно и в итоговой графе подводятся к общей стоимости ремонта.
Добавляется информация о сроках выполнения каждого этапа и общего срока реализации. Уточняется порядок оплаты: аванс, промежуточные платежи, окончательный расчет.
В завершении включаются дополнительные затраты – вывоз мусора, доставка материалов, аренда техники, если они необходимы. Эти расходы выделяются отдельными строками и должны быть обоснованы.
Как классифицировать работы и материалы в смете

Для точного планирования расходов смету следует структурировать по категориям. Работы классифицируются по видам: демонтажные, строительные, отделочные, сантехнические, электромонтажные, пусконаладочные. Такая группировка позволяет быстро определить, какие этапы ремонта требуют наибольших затрат и в какой последовательности будут выполняться.
Внутри каждой категории работы указываются с точной формулировкой, например: «демонтаж перегородки из ГКЛ», «укладка керамической плитки на пол», «монтаж розеточной группы с проводкой кабеля ВВГнг-LS». Это исключает двойное толкование и помогает заказчику контролировать объем и содержание работ.
Материалы группируются отдельно от работ. Классификация материалов проводится по назначению: черновые (цемент, шпаклевка, кабель), чистовые (обои, ламинат, светильники), расходные (саморезы, дюбеля, монтажная пена). Также указывается точное наименование, производитель, единица измерения и необходимое количество с округлением до ближайшего кратного упаковке.
Для комплексных объектов рекомендуется применять деление по помещениям с указанием всех видов работ и используемых материалов в рамках каждой комнаты или зоны. Это облегчает контроль и упрощает внесение изменений при корректировке проекта.
Четкая классификация позволяет избежать ошибок при закупке, устранить дублирование позиций и снизить риск споров между заказчиком и подрядчиком на этапе приемки выполненных работ.
Пошаговое оформление сметы для частного ремонта
Шаг 1. Определите перечень ремонтных работ
Начните с составления точного списка всех необходимых работ. Уточните объемы: метраж стен под покраску, количество дверей под замену, длину трубопровода. Например, вместо формулировки «ремонт ванной» укажите: «демонтаж старой плитки – 12 м²», «укладка новой плитки – 12 м²», «замена смесителя – 1 шт».
Шаг 2. Разбейте смету на разделы
Разделите работы по категориям: демонтажные, подготовительные, отделочные, сантехнические, электромонтажные. Это упростит проверку сметы и поможет выявить лишние или забытые этапы. Например, электромонтажные работы могут включать штробление стен, укладку кабеля, установку розеток.
Шаг 3. Уточните единицы измерения и объем
Для каждой позиции укажите конкретную единицу измерения: м², м.п., шт., комплект. Объем должен быть подтвержден обмерами помещения. Пример: «укладка ламината – 23 м²», «монтаж плинтуса – 18 м.п.».
Шаг 4. Рассчитайте стоимость работ
Укажите цену за единицу и общую стоимость по каждой позиции. Цены желательно подтверждать текущими расценками подрядчиков или прайсами. Пример: «поклейка обоев – 6 €/м², всего 90 € за 15 м²».
Шаг 5. Добавьте раздел с материалами
Составьте отдельный список необходимых материалов. Укажите количество, цену за единицу и итоговую сумму. Например: «грунтовка глубокого проникновения – 10 л, 2,5 €/л, всего 25 €».
Шаг 6. Учтите транспортные и сопутствующие расходы
Включите затраты на вывоз мусора, доставку стройматериалов, аренду инструмента, если это необходимо. Такие расходы часто не учитываются, но могут составить до 10% общей суммы.
Шаг 7. Проверьте и утвердите смету
После заполнения всех разделов пересчитайте итоговую сумму, убедитесь в корректности объемов и цен. Финальную версию желательно согласовать с исполнителем работ, подписать обеими сторонами и указать дату составления.

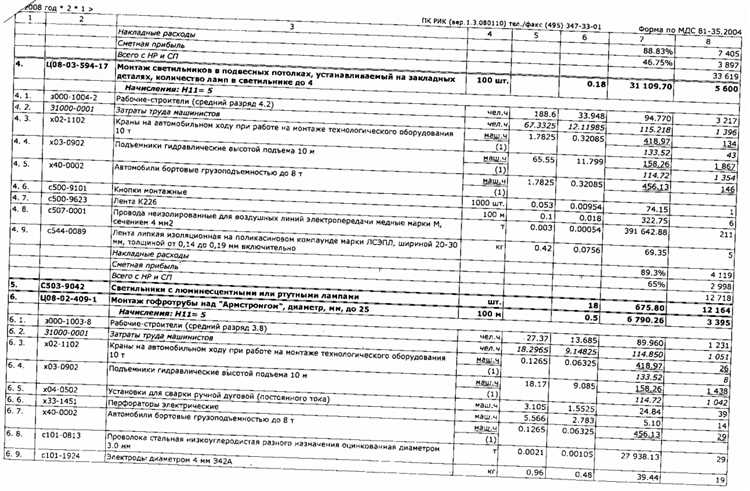

На что опираться при расчёте стоимости работ и материалов

Точный расчёт стоимости ремонта невозможен без опоры на проверенные источники и реальные рыночные данные. При составлении сметы необходимо учитывать несколько ключевых ориентиров, каждый из которых влияет на итоговую сумму.
- Текущие рыночные цены в регионе. Стоимость работ и материалов варьируется в зависимости от региона. Для получения актуальных цен используйте прайс-листы локальных подрядчиков, строительных рынков и интернет-площадок.
- Нормативы из справочников. Справочники ГЭСН и ТСН содержат нормы затрат времени и материалов на отдельные виды работ. Они особенно полезны при планировании крупных ремонтов или при подготовке документации для госорганов.
- Коммерческие предложения подрядчиков. Запросите не менее трёх предложений на аналогичный объём работ. Это позволит сравнить расценки и выявить завышенные или заниженные позиции.
- Фактический объём работ. Используйте результаты замеров и обследований объекта. Неточные расчёты по площади, объёму или количеству приведут к отклонениям в бюджете.
- Технические характеристики материалов. Разные материалы с одинаковым назначением могут отличаться по цене в разы. При выборе учитывайте срок службы, производственные стандарты и совместимость с другими элементами ремонта.
При расчётах важно закладывать коэффициенты на транспортировку, погрузку, возможные потери при монтаже (обычно 5–10%) и непредвиденные расходы (до 15%). Это минимизирует риск перерасхода бюджета в процессе выполнения работ.
Не следует опираться исключительно на усреднённые данные – они не отражают текущей рыночной ситуации. Используйте актуальные и верифицированные источники, и по возможности документируйте каждую используемую расценку или обоснование.

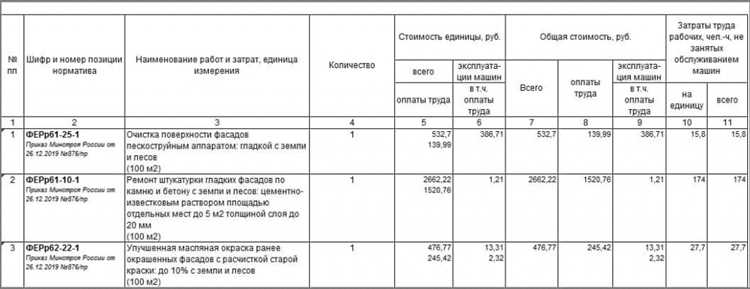

Как проверить смету на полноту и корректность

Первым шагом необходимо убедиться, что в смете перечислены все этапы работ, включая подготовительные, основные и заключительные. Отсутствие таких позиций, как демонтаж, вывоз строительного мусора или финишная уборка, может указывать на неполную детализацию.
Проверьте соответствие объемов работ техническому заданию или проектной документации. Например, если указано 50 м² укладки плитки, а фактически площадь помещения – 38 м², это свидетельствует о завышении объемов. Пересчет должен быть выполнен по замерам, а не ориентировочно.
Анализируйте единичные расценки. Для этого используйте действующие нормативные базы, такие как ФЕР, ТСН или прайс-листы поставщиков услуг в вашем регионе. Существенные отклонения в стоимости по отдельным позициям требуют пояснений от составителя сметы.
Оцените включение всех необходимых материалов. Наличие в смете только общих позиций вроде “краска” или “профиль” без указания марок, размеров, расхода на единицу площади затрудняет проверку и может повлечь непредвиденные расходы.
Проверьте правильность применения коэффициентов, особенно если работы связаны с повышенной сложностью (высота более 3 м, ограниченный доступ, ночное время). Их применение должно быть обосновано в примечаниях или пояснительной записке.
Отдельно просмотрите итоги: суммирование всех позиций, учет НДС (если применимо), расчет накладных расходов и плановой прибыли. Ошибки в итогах могут быть как случайными, так и намеренными.
Проверьте даты составления сметы и актуальность применённых цен. Если документ устарел более чем на 3 месяца, потребуется индексация или пересчет с учетом текущих рыночных условий.
При наличии – сравните смету с аналогичными проектами или ранее выполненными ремонтами. Это позволит выявить неочевидные завышения и сокрытые работы.

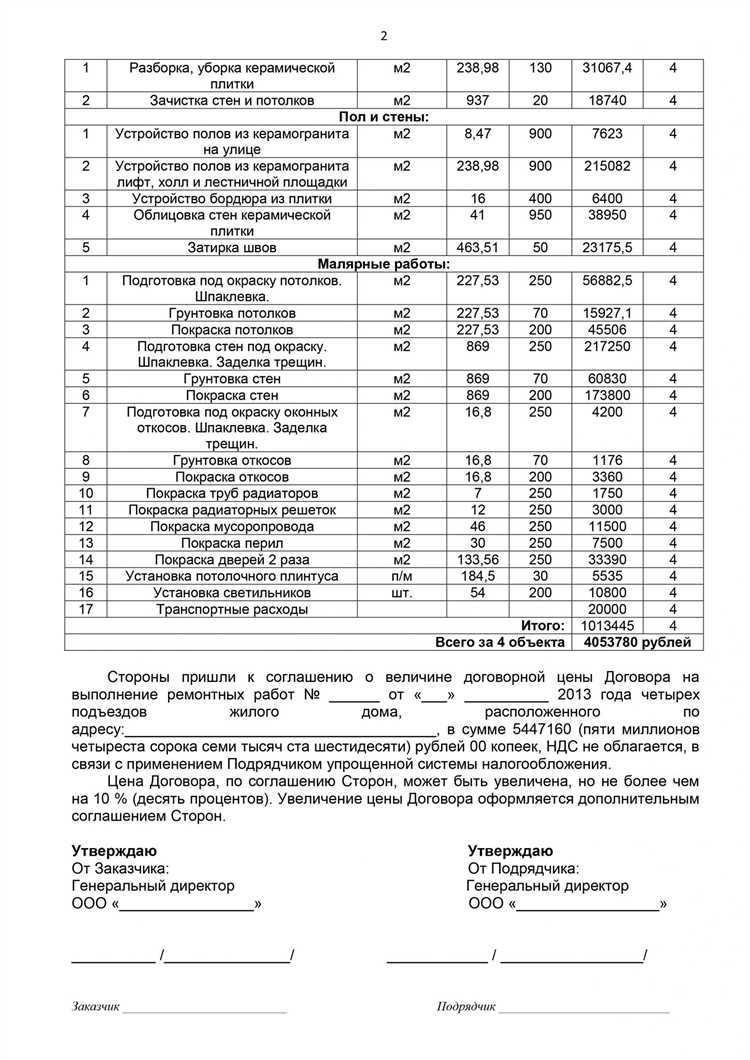

Образец сметы на ремонтные работы с пояснениями

Наименование работы: Демонтаж старого покрытия стен и пола
Количество: 30 м²
Цена за единицу: 150 руб.
Итог: 4 500 руб.
Демонтаж включает удаление плитки и линолеума с зачисткой поверхности. Важно указать точный объем, чтобы избежать расхождений.
Наименование работы: Штукатурка стен
Количество: 25 м²
Цена за единицу: 350 руб.
Итог: 8 750 руб.
Цена учитывает подготовку основания, нанесение слоя штукатурки и выравнивание поверхности. Следует указать вид штукатурки и толщину слоя.
Наименование работы: Покраска стен
Количество: 25 м²
Цена за единицу: 120 руб.
Итог: 3 000 руб.
Включена грунтовка и два слоя краски. Для точности нужно указать тип краски и количество слоев.
Материалы:
Штукатурка – 50 кг по 400 руб. = 20 000 руб.
Краска – 10 л по 500 руб. = 5 000 руб.
Грунтовка – 5 л по 300 руб. = 1 500 руб.
Итого материалы: 26 500 руб.
Общая стоимость работ и материалов: 42 750 руб.
В смете должны быть отражены четкие позиции с количеством, единичной ценой и итогом по каждой статье. Рекомендуется указывать дополнительные работы или материалы отдельной строкой, чтобы избежать спорных ситуаций.
Вопрос-ответ:
Что должно обязательно включаться в смету на ремонтные работы?
Смета на ремонт включает перечень всех запланированных работ с указанием их стоимости, список необходимых материалов с ценами, а также сроки выполнения. Важно прописать расчёт стоимости с учётом затрат на оплату труда мастеров и покупку расходных материалов. В смете также желательно указать этапы ремонта и особенности, которые могут повлиять на итоговую сумму. Такой подход помогает избежать недоразумений и позволяет оценить объём работ заранее.

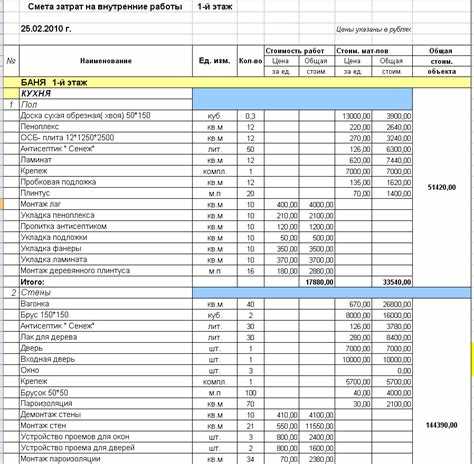

Как правильно оформить образец заполнения сметы для частного ремонта?
Образец должен содержать структурированную таблицу с колонками, где указаны название работы, её описание, количество единиц, цена за единицу и итоговая стоимость. В шапке документа фиксируются данные заказчика и исполнителя, дата составления, а также условия оплаты. Желательно дополнить смету примечаниями по использованию материалов и особенностям выполнения работ. Такой формат упрощает контроль расходов и делает процесс прозрачным для обеих сторон.
Можно ли внести изменения в смету после начала ремонта, и как это отражается в документе?
Да, корректировки возможны, если возникают дополнительные работы или меняются условия закупки материалов. Изменения вносятся путем составления дополнительного приложения к основной смете или оформляются новой версией документа с указанием причин и новых сумм. Важно фиксировать все правки письменно и согласовывать с заказчиком, чтобы исключить споры и обеспечить прозрачность расходов на протяжении всего процесса ремонта.
На какие ошибки при составлении сметы стоит обращать внимание, чтобы избежать недоразумений?
Частые ошибки включают недостаточное деталирование работ, отсутствие точных количественных показателей и неучёт всех необходимых материалов. Также важна актуальность цен, ведь устаревшие данные приводят к перерасходам. Еще одна ошибка — неуказание условий оплаты и сроков выполнения, что может вызвать споры. Внимательное и подробное оформление помогает избежать конфликтов и гарантирует понимание между исполнителем и заказчиком.
