Сводный сметный расчет (ССР) разрабатывается исключительно на основе утверждённой проектной документации и подлежит обязательному согласованию в составе технико-экономического обоснования (ТЭО) или проекта. Главным источником данных служат сметы на отдельные объекты капитального строительства, которые предварительно прошли проверку в составе локальных и объектных расчетов. Отсутствие достоверных исходных смет делает составление ССР невозможным с точки зрения нормативных требований.
Ключевыми основаниями являются: результаты государственной экспертизы проектной документации, утвержденный перечень объектов капитальных вложений, заключения о достоверности определения сметной стоимости, а также обоснования инвестиций. Если проект реализуется с привлечением бюджетных средств, обязательным становится наличие положительного заключения органа, осуществляющего контроль за целевым использованием таких средств.
Дополнительно к основным документам включаются данные об индексах изменения сметной стоимости, рассчитанных в соответствии с методикой Минстроя РФ, а также информация о применении укрупнённых нормативов цены строительства (УНЦС). При этом использование УНЦС возможно только в случаях, предусмотренных нормативными правовыми актами, например, при расчёте стоимости на этапе концепции или технико-экономического обоснования.
Для обеспечения точности расчетов и соответствия требованиям ведомственных регламентов необходимо документально зафиксировать объёмы работ, категорию сложности объекта, уровень технологического оснащения и привязку к территориальным условиям строительства. Отражение этих факторов в расчетах служит основанием для признания итоговой сметной стоимости обоснованной и допустимой к включению в проектно-сметную документацию на этапе финансирования.
Роль проектной документации в составлении сметных расчетов

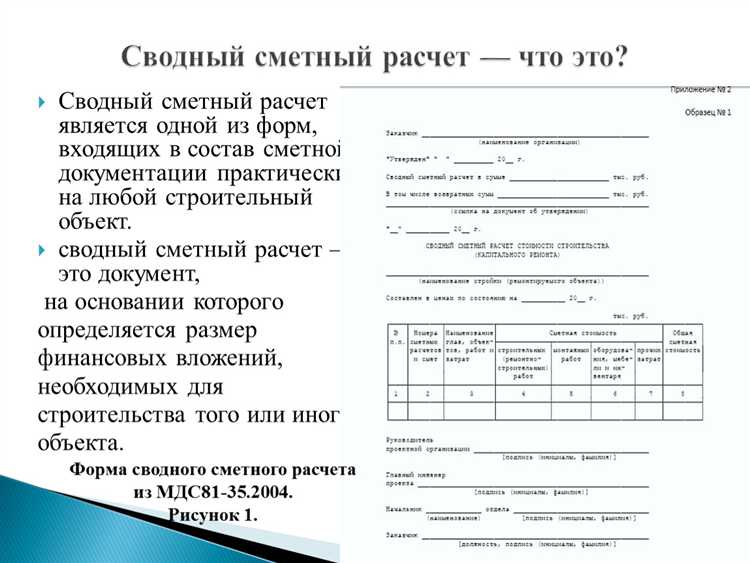

Проектная документация представляет собой ключевой источник исходных данных для составления сводных сметных расчетов. Без утвержденных проектных решений невозможно достоверно определить объемы работ, тип применяемых материалов и технологии выполнения строительства. Это ведет к рискам некорректной оценки стоимости проекта и последующим искажениям в бюджетировании.
Разделы проектной документации, такие как «Архитектурные решения», «Конструктивные и объемно-планировочные решения», «Технологические решения» и «Смета на строительство», напрямую определяют перечень и характеристики строительно-монтажных работ. Например, из конструктивного раздела извлекаются данные о толщине перекрытий, марке бетона, типе армирования, что существенно влияет на объем и стоимость работ.
Раздел «Ведомости объемов работ» содержит числовые показатели, которые используются для составления локальных смет, на основании которых далее формируется сводный расчет. При отсутствии точных объемов проектной документации невозможно провести корректную ресурсную расшифровку позиций и определить обоснованную стоимость строительства.
Также проектная документация должна содержать ссылки на действующие строительные нормы и стандарты (СП, ГОСТ), что позволяет сметчику применять актуальные расценки из федеральных или территориальных сборников. Наличие устаревших или неактуальных нормативов может стать причиной отклонения смет при государственной экспертизе.
Особое значение имеет графическая часть проекта: чертежи, схемы, поэтажные планы. Они необходимы для сопоставления с текстовыми разделами и уточнения фактических объемов. Сметчик обязан сверять цифровые значения с графикой проекта для исключения расхождений и дублирования объемов.
Для обоснованного включения затрат в сводный сметный расчет проект должен быть утвержден в установленном порядке. Только после положительного заключения государственной экспертизы, подтверждающего соответствие проектных решений требованиям нормативных документов, смета может быть использована как официальная основа для финансирования строительства.
Как учет строительных норм и стандартов влияет на стоимость
Применение строительных норм и стандартов (СНиП, СП, ГОСТ) при составлении сводных сметных расчетов непосредственно влияет на итоговую стоимость строительства. Эти документы определяют допустимые материалы, технологии, последовательность выполнения работ и предельные значения затрат ресурсов. Нарушение установленных нормативов приводит к завышению или занижению смет, что влечёт финансовые, технические и правовые риски.
Сметная стоимость определяется с учётом нормативной трудоёмкости, норм расхода материалов и нормативной продолжительности строительства. Например, использование сборников ТЕР (территориальных единичных расценок), составленных на основе действующих норм, исключает необоснованные отклонения в расчётах и обеспечивает сопоставимость данных по объектам.
Нормативы ограничивают возможность применения удорожающих технологий без обоснования в проектной документации. Если смета составлена без ссылки на нормативы, велика вероятность включения в неё неоправданных затрат, что может быть выявлено при экспертизе.
Также нормативы прямо влияют на состав конструктивных решений, минимальные требования к энергоэффективности, санитарным и противопожарным характеристикам, что отражается в объемах и стоимости материалов, инженерных систем и работ. Например, изменение класса энергоэффективности здания по СП 50.13330 может повлечь увеличение стоимости ограждающих конструкций и инженерных систем на 10–15%.
Для корректного включения нормативных требований в сметный расчет требуется тесная интеграция с проектной документацией, в частности с разделами по архитектурным и технологическим решениям. Только при условии полной синхронизации проектных решений с актуальными нормами можно обеспечить достоверность и правомерность сводной сметы.

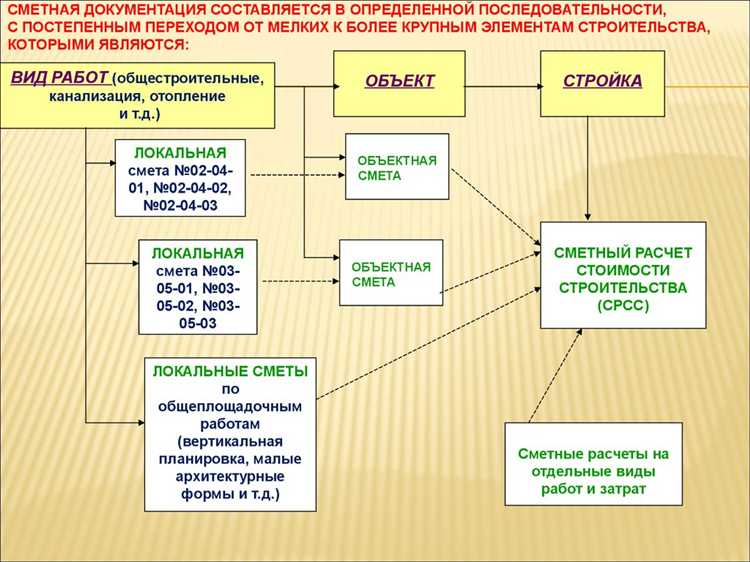

Влияние рыночных цен на материалы и услуги при расчете сметы

Рыночные цены на строительные материалы и услуги напрямую влияют на точность и актуальность сводных сметных расчетов. Колебания стоимости сырья, логистики и рабочих ресурсов требуют регулярного мониторинга для корректного отражения расходов. Например, за последний год цены на металл и бетон выросли в среднем на 15-20%, что приводит к существенному увеличению общей стоимости проекта.
Для минимизации ошибок при составлении сводных смет необходимо использовать данные актуальных прайс-листов от поставщиков и подрядчиков, а также учитывать сезонные колебания цен. Рекомендуется проводить сверку смет с фактическими ценами не реже одного раза в квартал и корректировать расчеты в зависимости от изменений рынка.
Особое внимание следует уделять региональным особенностям ценообразования. В зависимости от географического положения стоимость доставки и доступность материалов могут значительно варьироваться. Включение этих факторов в смету позволяет повысить ее точность и снизить риски бюджетных перерасходов.
Использование прогнозных данных и аналитики рынка помогает планировать закупки и услуги заблаговременно, что обеспечивает выгодные условия и снижает вероятность внезапных удорожаний. В сводных сметах рекомендуется закладывать резервные суммы на покрытие возможных ценовых колебаний, что делает финансовое планирование более устойчивым.

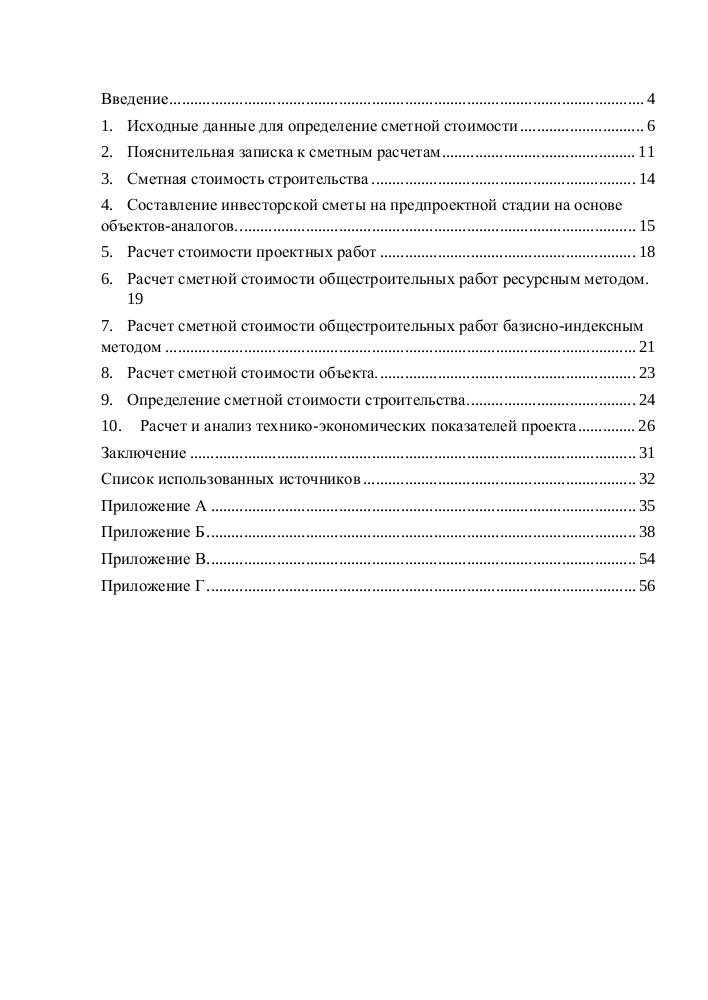

Порядок учета смежных затрат в сводных сметах

Смежные затраты включают расходы, непосредственно связанные с основными строительными работами, но не входящие в прямые затраты на материалы и труд. В сводных сметных расчетах их учет должен основываться на четком распределении и подтверждении источников данных.
Для правильного включения смежных затрат необходимо:
- Идентифицировать виды смежных затрат, такие как расходы на подготовительные работы, транспортировку материалов, аренду техники, временные коммуникации.
- Использовать данные специализированных нормативных документов и локальных сметных норм, применяемых на конкретном объекте.
- Произвести выделение смежных затрат из общей стоимости работ, опираясь на методики пропорционального распределения, если они представлены в разрезе комплексных сметных расчетов.
- Контролировать дублирование расходов при объединении сметных разделов, чтобы избежать завышения итоговой стоимости.
В случае применения программных продуктов для составления сводных смет необходимо настроить правильные группы затрат и механизмы их автоматического переноса, с учетом корректного калькулирования коэффициентов накладных расходов и прибыли.
Рекомендуется документировать все изменения и допущения по смежным затратам, чтобы обеспечить прозрачность и возможность последующей сверки с фактическими затратами в процессе строительства.

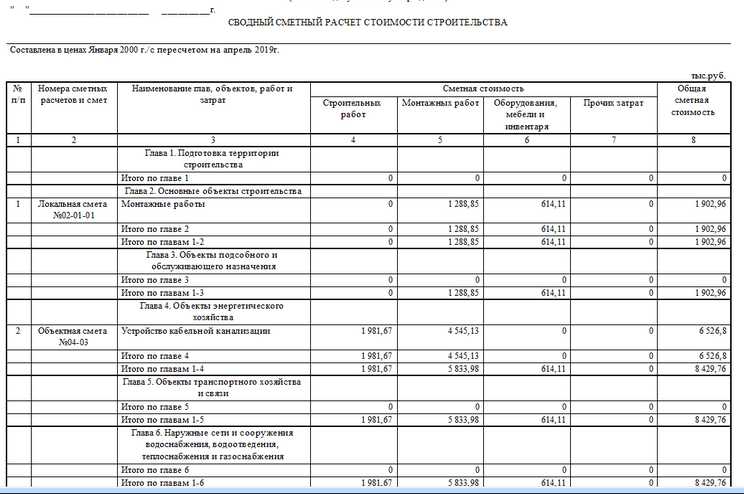

Риски и корректировки при составлении сводных сметных расчетов

- Риск устаревших нормативов: Использование несоответствующих текущему времени расценок и норм приводит к искажению сметы. Необходимо регулярно сверять нормативные базы с последними выпусками СНиП, ФЕР, ТЕР и ГЭСН.
- Неполнота исходных данных: Отсутствие данных по отдельным видам затрат или проектным изменениям вызывает недооценку стоимости. Рекомендуется внедрять систему контроля полноты информации с привлечением специалистов проектного и сметного отделов.
- Ошибки в учете смежных затрат: Несогласованность распределения затрат между разделами и объектами приводит к дублированию или пропускам. Следует применять четкую методику распределения с проверкой на уровне сводного документа.
- Колебания рыночных цен: Изменения стоимости материалов и услуг в период подготовки сметы требуют введения корректировочных коэффициентов или резервов на инфляцию.
Для минимизации рисков целесообразно включать в смету корректировочные статьи:
- Резерв на непредвиденные расходы, устанавливаемый в диапазоне 3–7% от общей стоимости, с учетом специфики объекта.
- Корректировки по индексации цен, основанные на анализе динамики ценовых индексов строительной отрасли.
- Корректировки с учетом проектных изменений и дополнительных требований заказчика, отражаемые в дополнительных сметных расчетах.
Регулярный мониторинг и пересмотр сводных сметных расчетов на этапе исполнения проекта позволяют выявлять отклонения и своевременно корректировать финансовую документацию, что снижает вероятность перерасхода и потерь.

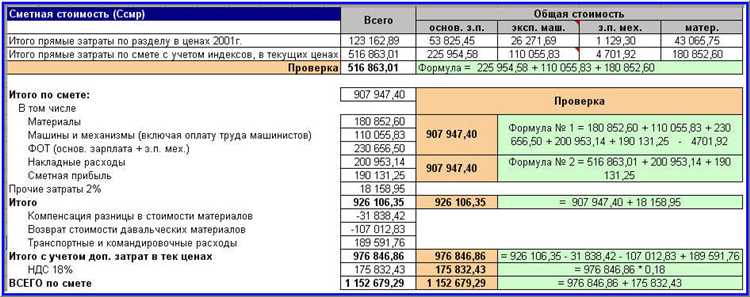

Практическое применение региональных особенностей в расчетах

При составлении сводных сметных расчетов важно учитывать специфику региона, влияющую на стоимость строительства. В частности, различия в ценах на материалы и услуги обусловлены локальной экономикой, транспортными расходами и сезонными факторами.
Региональные коэффициенты к сметным нормам отражают климатические условия и трудоемкость работ. Например, в северных регионах с коротким строительным сезоном вводятся надбавки за ускоренные темпы выполнения, что увеличивает стоимость трудозатрат.
Локальные особенности инфраструктуры влияют на стоимость доставки материалов. В труднодоступных районах цена транспортных расходов может превышать 15% от общей стоимости стройматериалов, что требует обязательного включения этих затрат в смету.
Также необходимо учитывать уровень зарплат и тарифы на коммунальные услуги, которые значительно отличаются в разных субъектах федерации. Это влияет на калькуляцию затрат по оплате труда и эксплуатации техники.
Практическая рекомендация – использовать официальные региональные сборники сметных норм и тарифов, утверждённые местными органами, и регулярно обновлять данные в соответствии с изменениями рынка и нормативной базы.
В ряде регионов существуют дополнительные требования по охране труда и экологии, которые увеличивают объем сопутствующих расходов. Их следует отражать отдельной статьей в сводной смете для обеспечения прозрачности и точности расчетов.
Учет региональных особенностей снижает риск недооценки затрат и помогает формировать реалистичный бюджет, адаптированный к конкретным условиям строительства.
Вопрос-ответ:
Что является главным основанием для составления сводных сметных расчетов?
Основой для составления сводных сметных расчетов служат данные, полученные из проектной документации, локальных смет и технических условий. Эти материалы позволяют определить общие объемы работ, затраты на материалы, оборудование и услуги, а также учесть региональные особенности и нормативные требования, влияющие на стоимость строительства.
Как учитывать региональные особенности при формировании сводной сметы?
Региональные особенности учитываются через корректировки цен на материалы, оплату труда и дополнительные транспортные расходы. Например, в отдалённых районах может потребоваться увеличить затраты на доставку и обеспечить более высокую оплату труда из-за дефицита квалифицированных специалистов. Все эти параметры должны быть отражены в расчетах, чтобы смета соответствовала реальным условиям конкретного региона.
Какие нормативные документы влияют на процесс составления сводных сметных расчетов?
В первую очередь это строительные нормы и правила (СНиП), государственные стандарты (ГОСТ), а также методические рекомендации по расчету стоимости строительства. Эти документы устанавливают требования к составу смет, порядок учета затрат и виды включаемых расходов, что обеспечивает единообразие и корректность расчетов.
Как правильно учитывать смежные затраты в сводных сметах?
Смежные затраты включают расходы, которые не привязаны к конкретному виду работ, но необходимы для всего проекта — например, административные расходы, организация строительства, временные сооружения. Их распределяют пропорционально между основными разделами сметы или выделяют отдельной статьей, чтобы обеспечить прозрачность и полноту оценки общих затрат.
Какие риски могут повлиять на точность сводных сметных расчетов и как их минимизировать?
Риски связаны с изменениями цен на материалы и услуги, неточностями проектной документации, непредвиденными обстоятельствами на стройплощадке. Для снижения их влияния используют резервные фонды, актуализацию цен перед началом работ и корректировку сметы по мере поступления новой информации. Такой подход помогает избежать значительных отклонений от первоначального бюджета.
