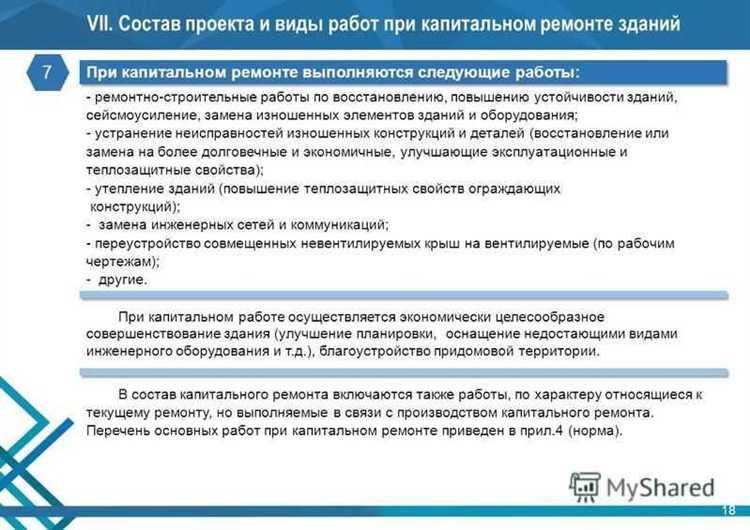

Капитальный ремонт включает в себя комплекс мероприятий, направленных на восстановление эксплуатационных характеристик зданий и инженерных систем. Эти работы не ограничиваются косметическим обновлением – они затрагивают несущие конструкции, внутренние и внешние инженерные сети, а также элементы благоустройства, существенно влияющие на безопасность и долговечность объекта.

К числу обязательных видов капитального ремонта многоквартирных домов относятся замена или восстановление кровли, усиление или реконструкция фундаментов, ремонт фасадов с устранением трещин, замена или модернизация систем отопления, водоснабжения, водоотведения и электроснабжения. Работы проводятся поэтапно и строго в соответствии с техническим заключением о состоянии конструкций и сетей.
При планировании капитального ремонта важно учитывать технические регламенты, требования СНиП и действующих норм, а также специфику конкретного здания. Пренебрежение обязательными процедурами обследования и экспертизы может привести к неправильному определению объемов работ и перерасходу средств.
Перечень работ утверждается на основании программы капитального ремонта и может корректироваться в зависимости от выявленных дефектов и конструктивных особенностей здания. Зачастую составление точного перечня возможно только после детального технического обследования и получения проектной документации.
Перечень работ, относящихся к капитальному ремонту
К капитальному ремонту относятся строительные и инженерно-технические работы, направленные на восстановление или замену основных конструктивных элементов здания и систем жизнеобеспечения. Эти работы превышают рамки текущего обслуживания и направлены на обеспечение безопасной и долгосрочной эксплуатации объекта.
В перечень капитального ремонта входят следующие виды работ: замена или усиление несущих конструкций (включая перекрытия, колонны и балки), ремонт или замена кровли с восстановлением гидроизоляционного слоя, а также ремонт фасадов с восстановлением защитных и теплоизоляционных свойств наружных стен.
Особое внимание уделяется инженерным системам. В рамках капитального ремонта осуществляется замена внутридомовых сетей водоснабжения, канализации, отопления, электроснабжения и газоснабжения. Работы включают монтаж новых стояков, распределительных коллекторов, установку запорно-регулирующей арматуры и узлов учета.
Также производится ремонт фундаментов с устранением просадок и трещин, а при необходимости – устройство дренажных систем для защиты от грунтовых вод. В зданиях с лифтами выполняется замена или модернизация лифтового оборудования с обязательным соответствием современным требованиям безопасности.
Капитальный ремонт может включать замену оконных и дверных блоков на аналогичные по техническим характеристикам, если они утратили эксплуатационные качества. При этом не допускается ухудшение тепло- и звукоизоляционных показателей.
Проведение капитального ремонта требует проектной документации, согласованной с надзорными органами. Все работы должны соответствовать нормативам, установленным Техническим регламентом о безопасности зданий и сооружений, а также СНиП и СП.

Замена или усиление несущих конструкций здания

Капитальный ремонт включает мероприятия по замене или усилению несущих конструкций, когда они теряют расчетную несущую способность из-за износа, коррозии, деформаций или ошибок проектирования. Работы охватывают элементы каркаса, включая фундаменты, стены, колонны, перекрытия и балки.
Замена применяется при полной утрате работоспособности элемента. Например, при разрушении железобетонной колонны вследствие карбонатизации бетона и оголения арматуры. В этом случае необходимо полное демонтажирование поврежденного узла и установка нового с соблюдением проектных допусков и армирования по расчету.
Усиление целесообразно, если элемент сохраняет часть несущей способности, но не соответствует текущим нагрузкам. Эффективные методы включают обетонирование, установку стальных обойм, наращивание сечений, инъекционное заполнение трещин, усиление FRP-композитами. Например, усиление плиты перекрытия может проводиться за счёт устройства дополнительного слоя армированного бетона поверх существующего с предварительным анкерованием.
Все работы по усилению или замене конструкций требуют проектной документации, согласованной с автором проекта здания либо специализированной организацией. При этом необходимо учитывать дополнительные нагрузки, новые схемы распределения усилий и соответствие противопожарным нормам.
Особое внимание уделяется мониторингу деформаций до и после выполнения работ. Для этого применяются геодезические методы, деформационные маяки и датчики. Только на основе объективных данных принимается решение о целесообразности усиления конкретного элемента.
Обновление кровли с полной заменой покрытия и утепления
Полная замена кровельного покрытия проводится при износе более 60% конструкции или наличии локальных повреждений, затрагивающих водоизоляционный слой и несущие элементы. Работы включают демонтаж старых материалов, восстановление или замену стропильной системы, укладку нового утеплителя и монтаж современного кровельного покрытия.
В рамках капитального ремонта особое внимание уделяется теплоизоляции. При замене утеплителя используются минеральная вата, пенополистирол или PIR-плиты с расчетом на снижение теплопотерь не менее чем на 30%. Толщина слоя подбирается с учетом климатической зоны, например, в центральных регионах России минимальное значение составляет 200 мм.
Гидро- и пароизоляционные материалы подбираются с учетом типа здания. На скатных кровлях применяются супердиффузионные мембраны, на плоских – битумно-полимерные или ПВХ-мембраны. Монтаж выполняется с обязательным устройством вентиляционного зазора для предотвращения образования конденсата.
Выбор финального кровельного покрытия зависит от эксплуатационных требований и архитектурных особенностей здания. Для многоквартирных домов чаще всего применяются металлочерепица, фальцевая кровля или наплавляемые материалы. Все элементы, включая водосточную систему, при необходимости заменяются на новые, соответствующие нормативам СНиП и СП.
Перед началом работ разрабатывается проект с обследованием текущего состояния кровли, расчетом снеговой и ветровой нагрузки и подбором материалов по огнестойкости и энергоэффективности. Итоговый комплекс мероприятий обеспечивает не только восстановление защитных свойств конструкции, но и продление её срока службы на 25–30 лет.
Замена внутренних инженерных систем: отопление, водоснабжение, канализация

Капитальный ремонт инженерных систем внутри здания включает полную замену изношенных трубопроводов, арматуры, стояков и узлов разводки. В систему отопления это вмешательство обычно подразумевает демонтаж старых металлических труб и радиаторов с последующей установкой современных стальных, медных или полимерных магистралей с учетом расчетной тепловой нагрузки на помещения.
При обновлении системы водоснабжения демонтируются устаревшие участки разводки, включая подводящие стояки и запорную арматуру. Замену проводят на трубы из полипропилена, сшитого полиэтилена или металлопластика с обязательной установкой водосчетчиков, фильтров грубой очистки и обратных клапанов. Разводка выполняется с учетом гидравлического расчета и требований к давлению воды в системе.
Ремонт системы канализации предусматривает замену чугунных труб на пластиковые аналоги (ПВХ или ПП) с соблюдением уклонов, предотвращающих застой и обратный ток сточных вод. Важно корректно оформить соединения в местах переходов между этажами, а также обеспечить вентиляцию канализационных стояков для предотвращения запахов.
Работы выполняются поэтапно, с предварительным отключением коммуникаций, разборкой отделки в местах прохождения трасс и последующим восстановлением после монтажа. Обязательно проведение гидравлических и пневматических испытаний на герметичность перед сдачей в эксплуатацию.

Ремонт или замена фасадных элементов и утепление наружных стен

Фасадные работы при капитальном ремонте охватывают комплекс операций, направленных на восстановление или полную замену внешних конструктивных элементов здания с обязательным учетом теплотехнических характеристик. Основная цель – повышение энергоэффективности и защита несущих конструкций от внешних воздействий.
К основным мероприятиям по ремонту и замене фасадных элементов относятся:
- Удаление поврежденной штукатурки, облицовки, декоративных панелей и других внешних покрытий;
- Восстановление или замена деформированных участков фасадных стен, карнизов, отливов, угловых и межпанельных швов;
- Обработка трещин и сколов с использованием армирующих составов и ремонтных смесей;
- Монтаж новых облицовочных материалов с соблюдением технологических допусков и климатических требований;
- Обновление архитектурных элементов: лепнины, пилястр, ниш, фризов (при наличии).
Утепление наружных стен выполняется с учетом теплопроводности материалов, ориентации здания и климатической зоны. Наиболее распространённые технологии утепления:
- Система «мокрый фасад» – утеплитель (минеральная вата, пенополистирол) крепится к стене с последующей отделкой штукатуркой. Подходит для большинства жилых зданий высотой до 9 этажей.
- Навесные вентилируемые фасады – установка теплоизоляции с воздушным зазором и облицовкой (металл, композит, керамогранит). Эффективны для зданий выше 9 этажей или с высокой влажностью воздуха.
- Инъекционное утепление – применяется для кирпичных стен с пустотами; утепляющий состав подаётся под давлением внутрь кладки.
Перед началом работ выполняется обследование фасада: определение несущей способности стен, анализ теплопотерь с помощью тепловизора, оценка состояния швов и герметиков. На основании обследования составляется проект ремонта, включающий выбор утеплителя по плотности и толщине, расчёт точек росы и подбор крепежных систем.
Капитальное утепление наружных стен требует соблюдения СНиП 23-02-2003 «Тепловая защита зданий» и СП 50.13330.2012. Нарушение технологии монтажа приводит к образованию мостиков холода и снижению ресурса фасадной отделки.

Полная замена электропроводки и электрощитов

Капитальный ремонт электросети включает демонтаж старой проводки с выявлением и устранением дефектов изоляции, коррозии и повреждений. Замена проводится с применением медного кабеля с сечением, рассчитанным по нагрузке согласно проектной документации и нормативам ПУЭ.
Обязательна прокладка проводов в негорючих трубах или коробах для повышения пожаробезопасности и удобства обслуживания. Все кабели должны иметь маркировку и сертификаты соответствия.
Электрощиты заменяются на современные модульные с автоматическими выключателями и устройствами защитного отключения (УЗО). При этом выполняется распределение цепей по назначению: освещение, розетки, мощные потребители.
Особое внимание уделяется правильному заземлению и уравниванию потенциалов. Все работы должны сопровождаться проверкой сопротивления изоляции и монтажных соединений с использованием соответствующих измерительных приборов.
В ходе замены электрощита рекомендуется предусмотреть резервные линии и места для расширения системы, а также интеграцию с системами автоматизации и защиты.

Модернизация лифтового оборудования и шахт

Капитальная модернизация лифтов включает замену устаревших приводов, систем управления и тормозных механизмов на энергоэффективные и безопасные аналоги. Рекомендуется установка микропроцессорных систем с диагностикой состояния в реальном времени для повышения надежности и сокращения времени простоев.
Обновление кабины предусматривает замену обшивки на негорючие материалы с улучшенной звукоизоляцией и эргономикой, а также внедрение систем аварийной связи и видеонаблюдения. Использование LED-освещения снижает энергопотребление до 50% по сравнению с традиционными лампами.
Техническое состояние шахты требует демонтажа коррозионно поврежденных элементов, обработки металлических поверхностей антикоррозийными составами и восстановление гидроизоляции. Особое внимание уделяется выравниванию направляющих рельсов и проверке балансировки противовесов для снижения износа и вибраций.
Установка современных систем безопасности, включая датчики перегрузки, аварийного торможения и автоматическую разблокировку дверей при отключении питания, обязательна для соответствия действующим нормативам и повышения уровня эксплуатации.
В процессе модернизации важно проводить согласование работ с органами технического надзора и использовать сертифицированные комплектующие, что гарантирует долговечность и безопасность лифтового комплекса.
Гидроизоляция фундамента и подвалов с устранением протечек

Гидроизоляция фундамента и подвалов направлена на предотвращение и устранение проникновения воды, что снижает риск разрушения конструкций и появления плесени. Работы включают комплекс мероприятий по выявлению источников протечек и последующему их устранению с применением специализированных материалов и технологий.
Основные этапы работ:
- Диагностика и выявление зон протечек с помощью инструментальных методов и визуального осмотра.
- Очистка поверхностей от загрязнений, отслаивающихся покрытий и старой гидроизоляции.
- Ремонт трещин и дефектов бетона методом инъектирования гидроактивных составов или цементных смесей.
- Нанесение гидроизоляционных слоев с использованием битумно-полимерных мастик, мембран или проникающих составов.
- Устройство наружной гидроизоляции с защитой слоем дренажа для отвода грунтовых вод от фундамента.
- Внутренняя гидроизоляция в подвалах с применением гидроизоляционных штукатурок и покрытий, устойчивых к постоянной влажности.
Рекомендуется использовать проникающую гидроизоляцию для бетона, обеспечивающую глубокое заполнение капилляров и трещин, что повышает долговечность защиты. Для наружных работ предпочтительна оклеечная или рулонная гидроизоляция с качественным креплением и герметизацией стыков.
Устранение протечек требует комплексного подхода с контролем состояния дренажных систем и вентиляции подвальных помещений, что исключит накопление влаги и снизит риск повторных повреждений.
Для повышения эффективности капитального ремонта фундамента рекомендуется проведение гидроизоляционных работ одновременно с усилением конструкции, что обеспечит комплексную защиту здания.

Ремонт межпанельных швов и герметизация стыков

Ремонт межпанельных швов включает удаление разрушенных и утративших эластичность уплотнителей с последующей очисткой и подготовкой поверхности. Необходима тщательная проверка глубины повреждений для выбора подходящего материала: полиуретановые, силиконовые или бутилкаучуковые герметики, обеспечивающие долговременную эластичность и влагонепроницаемость.
Перед герметизацией поверхность должна быть обеспылена и обезжирена, при необходимости применяется грунтовка для улучшения адгезии. Герметик наносится равномерным слоем с использованием специализированных пистолетов, исключая образование пустот и пузырей.
Рекомендуется выдерживать температурный режим проведения работ от +5 до +30 градусов Цельсия, а также контролировать влажность воздуха – оптимально не выше 80%. Работы по герметизации должны выполняться с соблюдением технологических карт производителя материала и в соответствии с требованиями СНиП.
Особое внимание уделяется швам на углах и местах пересечения панелей, где нагрузка и деформации наиболее высоки. Для повышения долговечности используется армирующая лента или дополнительный слой герметика. Завершающий этап – проверка герметичности методом визуального осмотра и тестирования на проникновение влаги.
Регулярный контроль состояния межпанельных швов позволяет своевременно выявлять и устранять дефекты, предотвращая промерзание стен и возникновение плесени в помещениях.
Вопрос-ответ:
Какие виды работ обычно включаются в капитальный ремонт многоквартирного дома?
Капитальный ремонт включает обновление несущих конструкций, замену кровли, восстановление фасадов, ремонт или замену инженерных систем (отопления, водоснабжения, электроснабжения), а также ремонт межпанельных швов и герметизацию стыков. Также в перечень могут входить работы по модернизации лифтового оборудования и гидроизоляции подвалов.
Как часто проводится капитальный ремонт жилых домов и кто отвечает за его организацию?
Периодичность капитального ремонта обычно устанавливается региональными нормативами, чаще всего это один раз в 10-15 лет. Ответственность за проведение работ лежит на специализированных управляющих организациях или региональных фондах капитального ремонта, которые контролируют сроки и качество выполненных работ.
Какие особенности учитываются при ремонте инженерных систем в процессе капитального ремонта?
При ремонте инженерных систем проводится замена устаревших коммуникаций на современные, более надежные материалы. Особое внимание уделяется сохранению работоспособности систем отопления, водоснабжения, канализации и электроснабжения, а также обеспечению их безопасности и соответствию действующим нормам. Важно обеспечить минимальные неудобства для жильцов на время проведения работ.
Какие материалы используются для герметизации межпанельных швов, и как это влияет на долговечность здания?
Для герметизации применяются специализированные полиуретановые или силиконовые герметики, обладающие эластичностью и устойчивостью к атмосферным воздействиям. Правильное выполнение герметизации препятствует проникновению влаги и воздуха, что снижает риск разрушения утеплителя и конструкций, улучшает теплоизоляцию и продлевает срок службы фасадов.
Что входит в процесс гидроизоляции фундамента и как устраняются протечки?
Гидроизоляция включает очистку поверхности фундамента, нанесение специальных защитных материалов (например, битумных мастик или проникающих составов) и создание барьера для влаги. При устранении протечек выявляются проблемные участки, проводится их обработка и восстановление целостности гидроизоляционного слоя. Такой подход предотвращает дальнейшее разрушение основания и повышает надежность здания.
Какие виды работ обычно включают в капитальный ремонт жилого дома?
Капитальный ремонт жилого дома охватывает комплекс мероприятий, направленных на восстановление и продление срока службы основных конструкций и инженерных систем. В перечень таких работ входят замена или ремонт несущих элементов здания (фундамента, перекрытий, стен), обновление кровельного покрытия, ремонт или установка новых систем отопления, водоснабжения, канализации и электроснабжения. Также проводится ремонт или замена фасадов, оконных блоков и дверей, герметизация межпанельных швов. Все эти действия направлены на восстановление надежности и безопасности здания.
Как определить, что именно требует капитального ремонта в многоквартирном доме?
Для выявления необходимости проведения капитального ремонта проводится техническое обследование здания, которое включает проверку состояния несущих конструкций, инженерных коммуникаций и элементов отделки. Специалисты оценивают степень износа материалов, наличие трещин, протечек, коррозии и других дефектов. Если выявлены значительные повреждения, снижающие эксплуатационные характеристики или создающие угрозу безопасности жильцов, это служит основанием для планирования соответствующих ремонтных работ. Также учитываются сроки предыдущих ремонтов и нормативные рекомендации по периодичности обновлений.
