Что входит в подготовительные работы в строительстве

Что входит в подготовительные работы в строительстве

Перед началом основного строительства необходимо провести комплекс подготовительных мероприятий, напрямую влияющих на сроки, бюджет и безопасность проекта. Эти работы включают инженерное изыскание, расчистку территории, организацию временной инфраструктуры и другие технически значимые операции. Ошибки или пропуски на этом этапе могут привести к затягиванию сроков и перерасходу ресурсов.

Одним из первых этапов является инженерно-геодезическая съемка участка. Она позволяет уточнить рельеф, координаты границ и существующие коммуникации. По результатам обследования составляется исполнительная схема, служащая основой для дальнейших проектных решений. При отсутствии точных данных возрастает риск коллизий с подземными сетями или нарушений допустимых отступов от границ.

Расчистка территории предполагает удаление деревьев, кустарников, строительного мусора и других препятствий. При этом древесина, пригодная к переработке, складируется отдельно, а растительный слой снимается и может использоваться позже для рекультивации. Работы выполняются в строгом соответствии с утвержденной проектной документацией и природоохранными требованиями.

Для обеспечения бесперебойной работы техники и персонала создается временный подъезд, площадки для хранения материалов, устанавливаются бытовые модули и ограждение периметра. Параллельно монтируются временные инженерные сети: электроснабжение, водоснабжение и освещение. Все элементы временной инфраструктуры должны соответствовать СНиП и требованиям охраны труда.

Каждый из этапов требует согласования с контролирующими органами и документального подтверждения выполнения. Пренебрежение этими процедурами может стать причиной штрафов или приостановки строительства. Подготовительные работы – это не вспомогательный, а ключевой этап, от качества которого зависит вся последующая реализация проекта.

Ограждение территории и установка информационных щитов

Ограждение территории и установка информационных щитов

Первый шаг при организации строительной площадки – установка ограждения, исключающего несанкционированный доступ. Ограждение должно соответствовать требованиям СП 48.13330 и учитывать высоту, устойчивость и отсутствие зазоров. Минимальная высота – 2 метра. При проведении работ вблизи жилых зон рекомендуется использовать шумоизолирующие экраны.

Материалы ограждения выбираются с учётом погодных условий, длительности строительства и требований к визуальной закрытости. Временные заборы монтируются из профлиста, металлической сетки или деревянных щитов. Закрепление осуществляется на анкерах, сваях или бетонных блоках с учётом ветровой нагрузки.

  • Все въезды и проходы оборудуются запираемыми воротами и калитками.
  • На каждом въезде устанавливаются указатели с режимом доступа и графиком работы объекта.
  • Зоны складирования и опасные участки выделяются сигнальной разметкой или отдельным ограждением внутри периметра.

Информационные щиты размещаются у основного входа. Размеры и содержание щитов регламентированы ГОСТ 23407. Щит должен быть устойчив к атмосферным воздействиям, размещён на высоте не менее 1,5 метра от уровня земли и ориентирован в сторону пешеходного потока.

  1. На щите указываются:
    • наименование объекта и заказчика;
    • данные генерального подрядчика и проектной организации;
    • сроки начала и окончания работ;
    • контактные телефоны ответственных лиц;
    • сведения о разрешении на строительство;
    • основные технические характеристики объекта.

Для повышения информативности допускается установка дополнительных стендов: с планом эвакуации, мерами охраны труда, а также QR-кодов для доступа к проектной документации. Нарушения в установке ограждений и щитов фиксируются при проверках, что может привести к административной ответственности.

Проведение геодезической разбивки участка

Проведение геодезической разбивки участка

Геодезическая разбивка участка выполняется после завершения подготовительных мероприятий, включая расчистку территории и установку ограждений. Основная цель – перенос проектных координат осей зданий и сооружений на местность с высокой точностью. Это необходимо для соблюдения проектного положения объектов в плане и по высоте.

Работы начинаются с закрепления исходной геодезической основы, которая может включать в себя опорные пункты государственной геодезической сети или предварительно созданную локальную разбивочную сеть. Точки должны быть обозначены долговечными знаками – металлическими штырями, бетонными марками или деревянными столбами с четкой маркировкой.

С использованием тахеометра или электронного теодолита проводится перенос проектных данных на натуру. Ключевые оси, углы зданий, границы котлованов и оси инженерных сетей выносятся с допустимыми отклонениями не более ±2 мм для зданий I и II классов ответственности. Высотная привязка выполняется при помощи нивелирования относительно репера, согласованного с проектом.

Все результаты разбивки фиксируются в исполнительной схеме с указанием координат, отметок и расстояний между точками. Документация утверждается техническим надзором или представителем заказчика до начала земляных работ.

Рекомендуется не проводить разбивку в условиях сильного ветра, осадков или при недостаточной видимости, чтобы избежать ошибок позиционирования. Контроль осуществляется путем обратной засечки и повторной проверкой ключевых точек.

Организация временных подъездных путей

Организация временных подъездных путей

Временные подъездные пути устраиваются до начала основных строительных работ и обеспечивают проезд строительной техники, доставку материалов и вывоз отходов. Их трассировка определяется с учетом минимального пересечения с зонами будущей застройки, а также существующей инженерной инфраструктуры.

Основной материал для устройства – щебень фракцией не менее 40–70 мм, укладываемый на уплотненное основание из песка толщиной не менее 20 см. Минимальная ширина проезжей части для одностороннего движения – 3,5 м, для двустороннего – 6 м. Радиусы закруглений на поворотах должны обеспечивать свободный проезд самосвалов и автокранов – не менее 12 м.

При высоком уровне грунтовых вод или в условиях переувлажненных почв укладывается геотекстиль между песчаным основанием и щебнем для предотвращения просадки. На участках с уклоном свыше 3 % необходимы водоотводные канавы по обеим сторонам дороги глубиной не менее 30 см. Для безопасного въезда в зону стройки проектируются отдельные съезды с установкой дорожных знаков и освещения, если работы продолжаются в темное время суток.

Пропускная способность подъездного пути зависит от интенсивности транспортных операций. При среднесуточной нагрузке до 50 машин организуется поочередный въезд с временными карманами для ожидания. При большей нагрузке – выделяются отдельные полосы на въезд и выезд.

Контроль над состоянием временных дорог осуществляется ежедневно. В местах интенсивного движения рекомендуется подсыпка щебня раз в неделю. Зимой обязательна регулярная очистка от снега и посыпка песком для предотвращения заносов.

Подведение временных инженерных коммуникаций

Временные инженерные сети обеспечивают бесперебойное функционирование строительной площадки до ввода в эксплуатацию постоянных коммуникаций. Их устройство должно соответствовать проектной документации и санитарно-техническим нормам.

  • Электроснабжение: подключение осуществляется от ближайшей трансформаторной подстанции или дизельной электростанции. Для распределения используются временные щиты учета и защиты, кабельные линии прокладываются в защитных коробах или подвешиваются на опорах вне зоны механических воздействий.
  • Водоснабжение: временные линии подключаются от централизованной сети или от скважины. При дефиците воды – установка резервуаров с насосными станциями. Все трубопроводы утепляются при сезонных рисках замерзания.
  • Канализация: чаще всего используются герметичные накопительные емкости с периодическим вывозом содержимого. При наличии условий – подключение к временной ЛОС или централизованной системе с установкой насосной станции.
  • Теплоснабжение: для прогрева бытовок и технических помещений устанавливаются электрические или дизельные теплогенераторы. В случае централизованного подключения прокладываются временные тепловые сети с теплоизоляцией.
  • Связь и интернет: обеспечиваются с использованием сотовой связи, радиоканала или временной прокладки оптоволоконной линии. Монтаж осуществляется с учетом устойчивой передачи сигнала в условиях помех от строительной техники.

Монтаж всех временных коммуникаций согласуется с надзорными органами. Необходимо предусматривать коридоры прокладки, исключающие пересечения с зонами движения техники и хранения материалов. При завершении работ сети демонтируются с восстановлением участка.

Размещение бытового городка для рабочих

Размещение бытового городка для рабочих

Бытовой городок размещают на участке, не мешающем основным видам работ и движению техники. Оптимально – вблизи въезда на стройплощадку, но с учётом розы ветров, чтобы избежать загрязнения жилых помещений пылью и выхлопами.

Минимальный состав включает: раздевалки, душевые, туалеты, столовые, помещения для хранения личных вещей и отдыха. Все модули должны быть утеплены, подключены к электроснабжению и, при возможности, к водопроводу и канализации. Если централизованное подключение невозможно, используют резервуары, генераторы и биотуалеты.

Расстояние от городка до зоны строительства – не менее 50 метров при наличии открытых земляных работ. При размещении в городской черте следует соблюдать санитарные разрывы: не менее 25 м до жилых домов.

Площадки под бытовки выравниваются, выполняется отсыпка щебнем или песком, обеспечивается водоотвод. Контейнеры устанавливаются на жёсткое основание (ЖБ-плиты, металлические рамы или блоки).

Обязательно устройство наружного освещения, обозначение проходов и наличие путей эвакуации. Все временные строения должны соответствовать требованиям пожарной безопасности: наличие огнетушителей, путей подъезда для техники, огнестойкие материалы перегородок и кровли.

При численности более 50 человек требуется организация медпункта и комнаты для приёма пищи с соблюдением норм СанПиН. Регулярная уборка и вывоз мусора осуществляются через заключённые договоры с обслуживающими организациями.

Очистка площадки от мусора, растительности и старых построек

Очистка площадки от мусора, растительности и старых построек

Первый этап очистки – удаление крупногабаритного и строительного мусора. Необходимо использовать специализированную технику: фронтальные погрузчики и самосвалы для вывозки отходов. Мусор сортируют по категориям, чтобы организовать переработку или утилизацию согласно нормам экологического законодательства.

Удаление растительности включает срезку деревьев и кустарников с корнями. Для этого применяют бензопилы, корчеватели и экскаваторы с гидравлическими захватами. Особое внимание уделяют сохранению плодородного слоя почвы – его аккуратно снимают и складируют отдельно для дальнейшего использования на территории или утилизации.

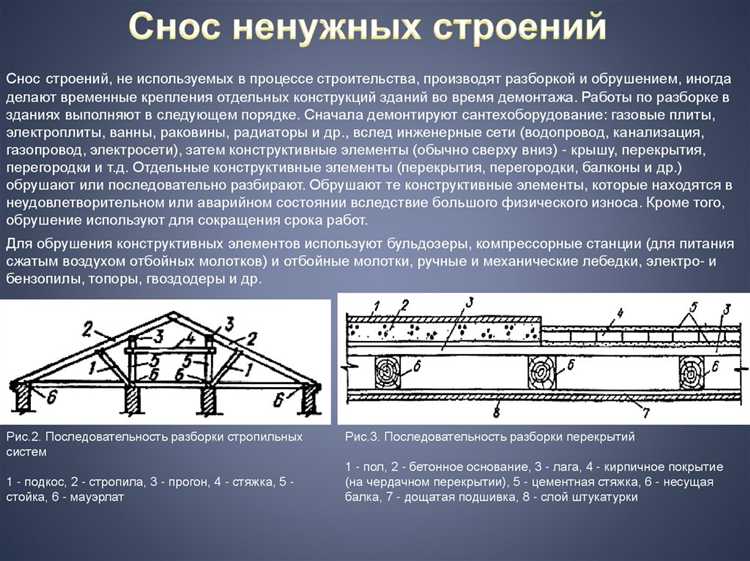

Разборка старых построек требует оценки конструктивного состояния и материалов. Демонтаж проводят поэтапно: сначала удаляют кровлю и внутренние конструкции, затем стены. Применяют гидромолоты, отбойные молотки и спецтехнику для тяжелых элементов. Материалы сортируют на пригодные к повторному использованию, переработке и отходы.

После завершения основных работ площадку дополнительно очищают от мелкого мусора и выравнивают поверхность грейдерами. Для предотвращения пыли применяют орошение водой, особенно в сухую погоду. Контроль качества очистки проводят с помощью визуального осмотра и фотографирования, фиксируя соответствие нормативам.

Устройство водоотвода и дренажной системы

При подготовке строительной площадки важно организовать эффективный водоотвод для предотвращения скопления воды и снижения риска подтопления котлована. Основной этап – проектирование системы с учётом рельефа участка и гидрогеологических условий. Расчёт пропускной способности дренажных труб и лотков выполняется на основании максимальных ожидаемых осадков и уровня грунтовых вод.

Для отвода поверхностных вод применяются открытые канавы и лотки с уклоном не менее 0,5%, что обеспечивает самотёк. Глубина канав определяется уровнем промерзания грунта и прогнозируемыми объёмами стока. Лотки из бетона или ПВХ должны монтироваться с тщательной герметизацией стыков для предотвращения подтекания.

Дренажная система строится с использованием перфорированных труб диаметром от 100 до 150 мм, уложенных в траншеи с подсыпкой из гравия фракции 5-20 мм. Толщина фильтрующего слоя – не менее 20 см, сверху засыпается геотекстилем для предотвращения заиливания. Расстояние между дренажными трубами определяется типом грунта и его водопроницаемостью, обычно 2–5 метров.

В местах сброса воды устанавливаются колодцы или водосборники для контроля и обслуживания системы. Все элементы дренажа подключаются к наружной ливневой канализации или на отведённые площадки с безопасным отводом.

Монтаж водоотвода и дренажной системы завершается испытаниями на герметичность и пропускную способность. При выявлении недостатков устраняются просадки или засоры. Регулярное техническое обслуживание предусматривает очистку водосборников и промывку труб, особенно в сезоны интенсивных осадков.

Подготовка складских и погрузочно-разгрузочных зон

Подготовка складских и погрузочно-разгрузочных зон

Оптимальная организация складских и погрузочно-разгрузочных зон начинается с анализа объема и характера строительных материалов. Участок под склад необходимо выровнять с допустимым отклонением не более ±20 мм на 1 м², чтобы обеспечить устойчивость штабелей и спецтехники.

Для предотвращения оседания грунта и снижения риска деформации поверхности применяется устройство жесткого основания из щебня фракции 20-40 мм с уплотнением до плотности не менее 0,95 от максимальной по стандарту. Рекомендуемая толщина слоя – от 150 до 300 мм в зависимости от нагрузки техники.

Погрузочно-разгрузочные зоны должны иметь асфальтобетонное покрытие с толщиной не менее 50 мм для равномерного распределения нагрузок и снижения пыли. При невозможности асфальтирования используют бетонные плиты толщиной 150-200 мм с армированием.

Размещение складских зон выполняется с учетом обеспечения прямого доступа для погрузочной техники, минимизации пересечений транспортных потоков и соблюдения норм противопожарной безопасности. Расстояние между штабелями материалов должно быть не менее 1,2 м для безопасного маневрирования.

Для защиты от атмосферных осадков предусматривается установка временных навесов или тентов, а также организация дренажной системы с уклоном не менее 2% в сторону ливневых колодцев или дренажных канав.

Обязательна разметка границ складских площадок и погрузочных путей с применением стойких к истиранию маркеров, что снижает вероятность ошибок при маневрировании и повышает безопасность на площадке.

Контроль за состоянием зон складирования и погрузки должен осуществляться ежедневно, включая проверку уровня уплотнения покрытий, целостности ограждений и исправности освещения для работы в темное время суток.

Вопрос-ответ:

Какие работы входят в этап подготовки строительной площадки?

Подготовка площадки включает очистку территории от мусора и растительности, снос старых построек, выравнивание грунта, организацию временных подъездных путей, монтаж ограждений и установку информационных щитов. Также проводится геодезическая разбивка участка для точного определения границ и уровней будущих конструкций. На этом этапе прокладываются временные инженерные коммуникации и обустраиваются складские и погрузочно-разгрузочные зоны.

Как правильно организовать складские зоны на стройплощадке, чтобы избежать хаоса и повреждений материалов?

Складские зоны следует располагать в местах с удобным подъездом техники и защитой от погодных условий. Зоны делятся по типу материалов, чтобы избежать путаницы и повреждений. Для хранения сыпучих материалов рекомендуют использовать закрытые емкости или навесы, а крупногабаритные предметы — размещать на ровных и твердых поверхностях. Обязательна четкая маркировка и организация путей для безопасного перемещения грузов и техники.

Что включает в себя геодезическая разбивка участка, и почему этот этап важен?

Геодезическая разбивка участка — это процесс точного нанесения на местность контуров будущих построек с учетом проектных параметров. Специалисты используют геодезические приборы для определения уровней, границ и координат. Этот этап помогает избежать ошибок в расположении зданий, предотвращает нарушение строительных норм и снижает риск дополнительных затрат из-за исправления неточностей на последующих этапах.

Какие меры принимают для отвода воды с территории стройплощадки?

Устройство водоотвода и дренажной системы предусматривает создание канав, лотков и трубопроводов, которые направляют дождевую и грунтовую воду за пределы стройплощадки. Такая система предотвращает образование луж и подтоплений, снижает риск размыва грунта и повреждения оснований будущих конструкций. При проектировании учитывают рельеф, тип почвы и климатические условия региона.

Для чего устанавливают временные инженерные коммуникации на строительной площадке и что к ним относится?

Временные инженерные коммуникации обеспечивают необходимую инфраструктуру для работы на площадке. Сюда входят временное электроснабжение для инструментов и освещения, водоснабжение для технических нужд и бытовых потребностей, а также канализация для сбора сточных вод. Установка этих систем позволяет поддерживать условия труда и технического обслуживания оборудования на протяжении всего строительства.

Какие конкретные работы входят в подготовительный этап на строительной площадке и почему они важны для дальнейшего строительства?

Подготовительный этап включает несколько ключевых операций: очистку территории от растительности и мусора, выравнивание и планировку грунта, установку временных ограждений и информационных щитов, проведение геодезической разбивки, организацию подъездных путей, а также подведение временных инженерных коммуникаций. Эти действия создают безопасные и удобные условия для работы техники и персонала, обеспечивают точное выполнение проектных задач и минимизируют риски задержек. Без тщательной подготовки дальнейшее строительство может столкнуться с проблемами, связанными с нестабильным грунтом, неудобным доступом или нехваткой ресурсов на площадке.
