Стоимость подключения к электрическим сетям формируется из ряда обязательных и дополнительных расходов, определяемых как техническими условиями, так и действующими нормативами. Основной составляющей является плата за технологическое присоединение, которая рассчитывается в соответствии с утверждёнными тарифами и зависит от заявленной мощности, категории надёжности, точки подключения и расстояния до ближайших сетей.
Ключевыми элементами стоимости также выступают затраты на проектирование, строительство и модернизацию сетевой инфраструктуры. Например, в случае, если точка подключения удалена от существующих линий, сетевые организации включают в расчёт расходы на прокладку новых кабельных линий, установку трансформаторных подстанций и монтаж защитных устройств. Эти мероприятия учитываются в индивидуальном проекте и могут существенно увеличить итоговую цену.
Кроме того, для физических и юридических лиц важно понимать, что в ряде случаев требуется оплата дополнительных услуг, не входящих в стандартную схему подключения. Это может быть сопровождение проектной документации, вынос границ участка, получение разрешений и согласований с другими организациями. Все эти услуги оформляются отдельными договорами и оплачиваются сверх базовой стоимости технологического присоединения.
Рекомендуется до подачи заявки в сетевую компанию получить предварительную консультацию и проработать технико-экономическое обоснование подключения. Это позволит избежать неожиданных расходов и точно определить состав затрат на каждом этапе работ.
Определение категории надежности и уровня мощности
Категория надежности электроснабжения определяет требования к бесперебойности подачи электроэнергии и напрямую влияет на стоимость подключения. Всего предусмотрено три категории. Первая применяется для объектов, отключение которых может повлечь угрозу жизни, значительный ущерб экономике или экологические последствия. Вторая – для производств с серьезными убытками от простоя, а также социально значимых объектов. Третья – для бытовых и иных потребителей, не подпадающих под первые две категории.
Для первой и второй категорий требуется резервирование источников питания: одна или две независимые линии с автоматическим вводом резерва. Это требует прокладки дополнительных кабельных трасс или подключения к различным подстанциям, что значительно увеличивает стоимость и сроки технологического присоединения.
Уровень запрашиваемой мощности также является ключевым фактором ценообразования. Потребности до 15 кВт (включительно) считаются льготными для физических лиц и малых предприятий, а ставки за подключение ниже. Превышение этого порога переводит заявку в категорию нестандартного присоединения, предполагая расчёт стоимости по индивидуальному проекту.
Перед подачей заявки рекомендуется провести энергоаудит, определить реальную потребность в мощности и целесообразность резервирования. Избыточные запросы ведут к перерасходу средств, а заниженные – к проблемам с эксплуатацией оборудования. Оптимизация этих параметров позволяет избежать ненужных затрат при подключении к электрическим сетям.

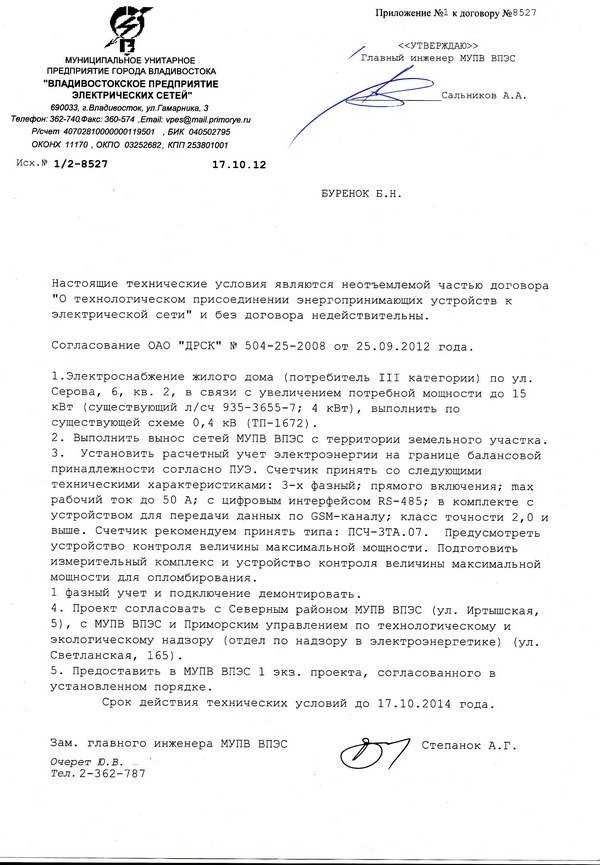

Подготовка технических условий и их согласование

Заявитель обязан предоставить пакет документов, включающий: копии правоустанавливающих документов на земельный участок, ситуационный план, расчет необходимой мощности, а также опросный лист с характеристиками объекта. Чем точнее и полнее предоставлены данные, тем быстрее формируются ТУ.
Срок подготовки технических условий зависит от категории надежности, уровня запрашиваемой мощности и расстояния до точки подключения. В большинстве случаев он составляет до 20 рабочих дней, но может быть продлён при необходимости согласований с другими организациями (например, при прохождении сетей через земли общего пользования или охранные зоны).
Согласование ТУ может потребоваться при нестандартных условиях подключения. Например, если планируется строительство новых распределительных устройств или прокладка кабельных линий в сложных инженерных условиях. В таких случаях согласование проводится с региональными органами архитектуры, муниципалитетами, собственниками земель и иных коммуникаций.
После получения и согласования ТУ заявитель должен подписать их и вернуть экземпляр в сетевую организацию. Несоблюдение сроков может привести к приостановке процедуры подключения.
Особое внимание следует уделять сроку действия технических условий. Как правило, он составляет 2 года. Если за это время договор не заключён и не выполнены обязательства по строительству объекта, ТУ утрачивают силу и требуется повторное обращение.
На этапе подготовки и согласования технических условий возможны дополнительные расходы: оплата проектных работ, геодезической съёмки, согласований с собственниками коммуникаций. Эти затраты не включаются в базовую стоимость подключения и оплачиваются отдельно.
Разработка проектной документации подключения

Проектная документация для технологического присоединения к электрическим сетям разрабатывается на основании технических условий, выданных сетевой организацией. Этот этап критически важен для получения разрешений и последующей реализации подключения.
Состав проектной документации зависит от уровня напряжения и характеристик объекта. В типичном случае включаются:
- схема внешнего электроснабжения с привязкой к точке подключения;
- однолинейная схема распределительной сети до вводного устройства потребителя;
- расчет электрических нагрузок с учетом перспективы расширения;
- мероприятия по обеспечению электробезопасности и молниезащите;
- технические решения по установке и учету электроэнергии (узлы учета);
- расчеты токов короткого замыкания и проверка выбора защитной автоматики;
- описание системы заземления, уравнивания потенциалов и зануления.
Проект выполняется специализированной организацией, имеющей допуск СРО. Заказчику необходимо убедиться, что проектировщик использует актуальные нормативы: ПУЭ, СП 256.1325800.2016, ГОСТ 21.608 и другие профильные документы.
Согласование проекта может потребоваться в ряде инстанций: в сетевой компании, энергонадзоре, технических отделах ТСЖ или управляющих компаний (для многоквартирных домов). При этом важно учитывать срок действия ТУ – он составляет 2 года, в течение которых проект должен быть реализован и подключение завершено.
Оптимизация затрат на этапе проектирования возможна за счет точного расчета нагрузок и рационального выбора технических решений (например, объединение точек учета, использование существующих сетей и оборудования при условии их соответствия нормативам).
Проведение строительно-монтажных работ на участке заявителя

Строительно-монтажные работы включают прокладку кабельных линий от границы участка до вводного щита. Траншеи под кабель должны иметь глубину не менее 0,7 м и ширину 0,3–0,4 м, дно выравнивается и покрывается песчаной подушкой толщиной 10 см. Кабель укладывается без напряжения и изгибов с радиусом не менее восьми диаметров провода.
При воздушной прокладке монтируются опоры с шагом от 25 до 50 м в зависимости от нагрузок и условий местности. Кабель крепится к изоляторам с соблюдением нормативных высот: не менее 6 м над дорогами и 3,5 м над пешеходными зонами. Вводное устройство устанавливается на границе участка в металлическом шкафу с уровнем защиты IP54 или выше.
Заземляющее устройство выполняется в виде контура из металлических электродов длиной 2–3 м, расположенных на расстоянии не менее 1,5 м друг от друга и соединённых стальной полосой. Контур должен обеспечивать сопротивление заземления не более 4 Ом, что подтверждается протоколом измерений.
Все работы проводятся подрядчиками с необходимыми лицензиями и допускаются к эксплуатации только после согласования и подписания акта выполненных работ представителями сетевой организации.

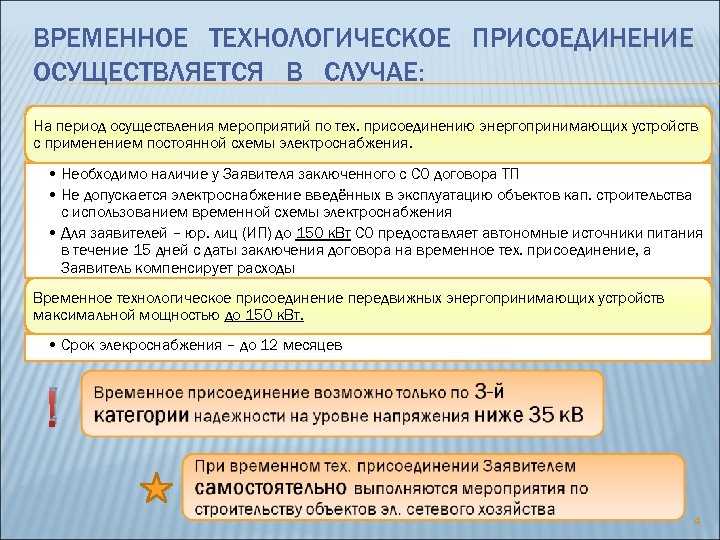

Устройство внешних сетей электроснабжения до границы участка

Стоимость подключения включает монтаж внешних линий электроснабжения, которые обеспечивают подвод электроэнергии от ближайших распределительных сетей до границы участка заявителя. Внешние сети могут быть воздушными (ВЛ) или кабельными (КЛ), выбор зависит от технических условий и местных норм.
Монтаж ВЛ предусматривает установку опор, прокладку проводов, установку изоляторов и крепежных элементов. При этом учитываются особенности рельефа и необходимость согласования с органами охраны природы, если трасса проходит через охраняемые зоны.
Для КЛ требуется прокладка траншей с соблюдением глубины заложения не менее 0,7 м для силовых кабелей напряжением до 1 кВ и до 1,2 м – для выше 1 кВ. Кабели должны иметь защитное покрытие и дополнительные средства защиты от механических повреждений и влаги.
В стоимость входят земляные работы, монтаж кабельных муфт, установка трансформаторных подстанций (при необходимости), устройство опор для ВЛ и установка заземления. Все работы проводятся в соответствии с требованиями ПУЭ и ГОСТ, что гарантирует безопасность и надежность электроснабжения.
Для снижения затрат рекомендуется согласовать минимально необходимую мощность и выбрать наиболее оптимальный вариант трассы с учетом существующих сетей и доступности оборудования. Ранняя подготовка проектной документации позволяет точно определить объем работ и избежать дополнительных затрат.

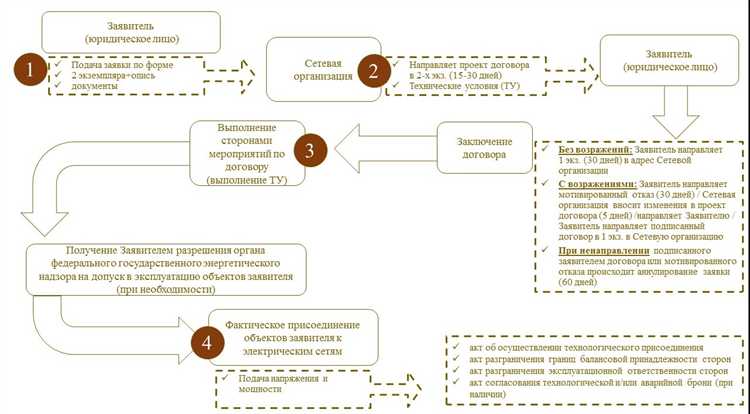

Установка и ввод в эксплуатацию приборов учета электроэнергии

Стоимость подключения включает монтаж счетчиков электроэнергии, соответствующих требованиям нормативных документов (ПУЭ, ГОСТ Р 52320). Установка должна выполняться специалистами энергоснабжающей организации или аккредитованными подрядчиками.
Перед монтажом проводится проверка технических условий подключения и типоразмера счетчика, соответствующего категории потребления и уровню нагрузки. Для однофазных сетей применяются счетчики с классом точности не ниже 1,0, для трехфазных – не ниже 1,5.
Монтаж приборов учета выполняется на специально оборудованных щитах учета, с соблюдением правил подключения нулевых и фазных проводов, а также обеспечения доступа для обслуживания. Не допускается установка счетчиков в помещениях с высокой влажностью или температурой вне установленных пределов.
После установки производится ввод в эксплуатацию, включающий проверку правильности подключения, опломбирование и оформление актов приемки. Процедура завершается регистрацией прибора учета в энергосистеме с присвоением уникального номера.
Расходы на установку и ввод включают стоимость самого счетчика, монтажных материалов, услуг специалистов и расходных материалов для опломбирования. В случае необходимости установки дополнительных устройств (телеметрия, трансформаторы тока) стоимость увеличивается пропорционально.
Правильное исполнение установки и ввода приборов учета гарантирует корректный учет потребленной электроэнергии и исключает риски штрафов за нарушения норм учета.
Оформление договора технологического присоединения

Договор технологического присоединения (ДТП) – ключевой документ, закрепляющий права и обязанности заявителя и сетевой организации при подключении к электрическим сетям.
Основные этапы оформления договора включают:
- Подача заявления на присоединение с указанием требуемой мощности и категории надежности.
- Предоставление технических условий (ТУ), которые разрабатываются сетевой организацией на основе анализа инфраструктуры и возможностей сети.
- Согласование проектной документации, если подключение требует строительства новых сетей или оборудования.
В договоре подробно прописываются:
- Объем присоединяемой мощности в киловаттах (кВт) или мегаваттах (МВт).
- Технические параметры подключения: напряжение, схема включения, требования к оборудованию.
- Сроки выполнения технологического присоединения и этапы работ.
- Ответственность сторон за исполнение условий договора.
- Стоимость технологического присоединения с разбивкой по статьям затрат и порядок оплаты.
- Порядок сдачи-приемки выполненных работ и ввода объекта в эксплуатацию.
Для подписания договора необходимо предоставить пакет документов, включая:
- Заявление на технологическое присоединение установленной формы.
- Копии правоустанавливающих документов на земельный участок и объект недвижимости.
- Документы, подтверждающие полномочия представителя заявителя (если договор подписывает уполномоченное лицо).
- Технические документы по объекту, например, проект электроснабжения, если требуется.
После подписания договора заявитель получает юридически закрепленные обязательства по оплате и выполнению технических требований. Исполнение условий договора – обязательное условие для начала строительно-монтажных работ и подключения к сети.
Рекомендуется внимательно изучать договор до подписания, обращая внимание на сроки, порядок изменения условий и ответственность за нарушения, чтобы избежать задержек и дополнительных расходов.

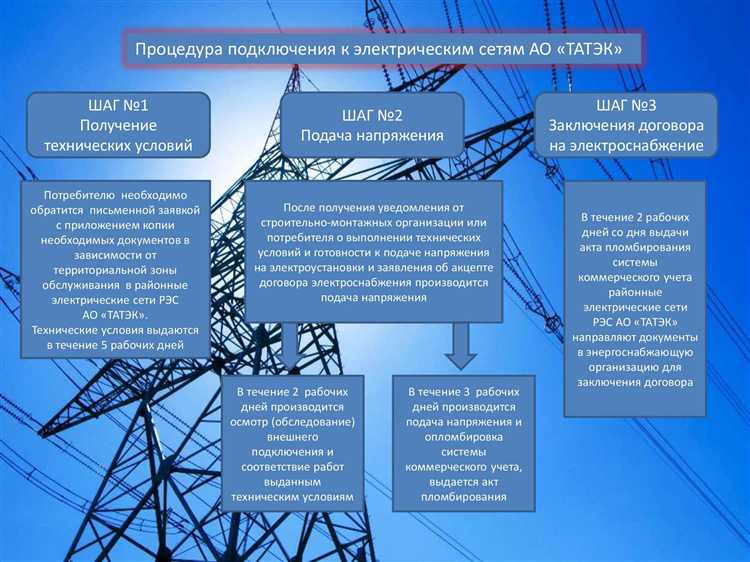

Расчет платы за подключение в зависимости от мощности и расстояния

Стоимость подключения к электрическим сетям определяется двумя ключевыми параметрами: присоединяемой мощностью и расстоянием от точки подключения до объекта заявителя. Чем выше мощность, тем дороже оборудование и материалы для передачи электричества, а также выше требования к трансформаторным подстанциям и линиям электропередачи.
Расчет платы начинается с определения необходимой мощности в киловаттах (кВт) или мегаваттах (МВт). Для малых объектов стоимость подключения растет пропорционально мощности с учетом минимального порога оплаты. При больших мощностях применяются коэффициенты, учитывающие экономию за счет масштабов, но общая сумма значительно увеличивается из-за сложности инфраструктуры.
Расстояние до ближайшей точки электроснабжения влияет на протяженность внешних и внутренних сетей. Чем дальше объект, тем выше стоимость материалов (кабеля, опор, изоляции) и работ по монтажу. При расчете учитывается также необходимость устройства дополнительных опор, трансформаторных подстанций и защиты.
При больших расстояниях и мощностях возможен комплексный расчет, включающий строительство новых линий электропередачи, что резко увеличивает сумму платежа. Рекомендуется предварительно согласовать технические условия с поставщиком услуг, чтобы оптимизировать протяженность и мощность подключения.
В ряде случаев возможно уменьшение затрат за счет выбора более близкой точки подключения или поэтапного увеличения мощности, что снижает единовременную нагрузку на сеть и уменьшает первоначальные вложения.
Вопрос-ответ:
Из чего складывается итоговая сумма при подключении к электрическим сетям?
Стоимость подключения формируется из нескольких компонентов: разработка проектной документации, подготовка технических условий, проведение строительно-монтажных работ, установка и ввод в эксплуатацию приборов учета, а также плата за технологическое присоединение, которая зависит от мощности и расстояния до существующих сетей. Каждый из этих элементов влияет на общую цену, поэтому важно учитывать все этапы.
Почему плата за подключение увеличивается с увеличением мощности?
Чем выше необходимая мощность подключения, тем сложнее и затратнее оборудование и работы. Требуется более мощное оборудование, более толстые кабели и, возможно, расширение сетевой инфраструктуры. Это отражается на цене, так как увеличивается объем материалов, трудозатраты и технические требования.
Как влияет расстояние от объекта до существующей электросети на стоимость подключения?
Расстояние оказывает прямое влияние на цену, поскольку чем дальше объект расположен от точек подключения, тем больше материалов (кабелей, опор и т.д.) и работ потребуется для прокладки линии. Дополнительно могут понадобиться согласования и дополнительные мероприятия по обеспечению надежности и безопасности сети.
Какие этапы входят в разработку проектной документации для подключения?
Проектная документация включает технические расчёты, схемы подключения, спецификации оборудования и план строительства. Этот этап необходим для согласования с сетевой организацией и определения точных технических параметров. Ошибки на этом этапе могут привести к дополнительным затратам и задержкам.
Обязательно ли оплачивать установку приборов учета при подключении к электросети?
Да, установка приборов учета входит в стоимость подключения, так как без них невозможно контролировать потребление электроэнергии и вести учет для расчетов. Помимо стоимости самих приборов, включены работы по их монтажу и проверке перед вводом в эксплуатацию.
Из чего складывается стоимость подключения к электрическим сетям?
Стоимость подключения к электрическим сетям формируется из нескольких основных компонентов. Во-первых, это подготовка и согласование технических условий, которые содержат требования к подключению и необходимую информацию о мощности. Во-вторых, затраты на проектирование оборудования и линии электропередач, учитывающие характеристики объекта и расстояние до существующих сетей. В третьих — строительно-монтажные работы, включая прокладку кабелей, установку трансформаторов и распределительных щитов. Также в стоимость включается установка приборов учета электроэнергии и их ввод в эксплуатацию. В некоторых случаях добавляются расходы на подключение к внешним сетям, если необходимы дополнительные линии или оборудование. Все эти составляющие определяют итоговую сумму, которую оплачивает заявитель за подключение.
