Оформление дополнительных работ по договору подряда является важным процессом, который напрямую влияет на успешное выполнение строительных и иных видов подрядных обязательств. Дополнительные работы могут возникать в процессе выполнения основных условий договора и требуют оформления соответствующих документов, чтобы избежать юридических проблем. Важно понимать, что любые изменения или дополнения к первоначальному договору должны быть зафиксированы письменно, с учётом всех правовых аспектов.
Прежде всего, необходимо чётко определиться, что является дополнительной работой, а что – частью основного объема договора. Дополнительные работы могут включать в себя как непредвиденные, так и заранее оговоренные изменения в процессе выполнения проекта. Например, потребность в дополнительных материалах, изменениях в проектной документации или необходимости выполнения работ, не предусмотренных первоначальным сметным расчетом.
Для корректного оформления дополнительных работ нужно предусматривать следующие этапы:
1. Письменное согласование изменений. Все дополнительные работы должны быть зафиксированы в письменной форме и подписаны обеими сторонами – заказчиком и подрядчиком. Это необходимо для защиты интересов обеих сторон и обеспечения прозрачности процесса.
2. Корректировка сметы. Любое изменение в объеме работ или расходах требует корректировки сметы, с указанием всех новых расходов на материалы, трудозатраты и другие ресурсы. Это позволит избежать разногласий по поводу стоимости дополнительных работ в будущем.
Для предотвращения возможных конфликтных ситуаций важно заранее оговорить порядок оформления и оплаты дополнительных работ в основном договоре подряда. Включение таких условий в договор с самого начала помогает избежать юридических и финансовых проблем в процессе выполнения строительных или иных работ.
Как определить необходимость дополнительных работ по договору подряда

Первоочередное внимание стоит уделить соблюдению принципа «изменения объема работ». Если в процессе выполнения работ выявляются новые задачи или обстоятельства, требующие дополнительных затрат времени и ресурсов, подрядчик обязан документально зафиксировать их и обсудить с заказчиком. Например, может потребоваться изменение строительных или технологических решений, что станет основанием для дополнительных работ.
Одним из важных факторов является изменение внешних условий: несоответствие первоначальных условий проектной документации реальности (например, скрытые дефекты конструкции), изменение законодательства или возникновение форс-мажорных обстоятельств. Эти изменения могут повлиять на окончательный результат и требуют пересмотра объема работ.
Также стоит учитывать, что необходимость дополнительных работ может быть связана с уточнением требований заказчика в процессе выполнения работ. Это особенно актуально для проектов, где детальная проработка всех аспектов не всегда возможна на стадии заключения контракта.
Подрядчик должен оперативно уведомить заказчика о необходимости дополнительных работ, предоставив детальное обоснование и расчет стоимости. Важно, чтобы такие изменения оформлялись в виде дополнительного соглашения или приложения к основному договору, которое должно быть подписано обеими сторонами.
Порядок согласования и утверждения дополнительных работ

Для эффективного выполнения дополнительных работ по договору подряда необходимо четкое согласование и утверждение каждого этапа. Этот процесс состоит из нескольких ключевых шагов.
1. Инициирование запроса на дополнительные работы: Подрядчик должен предоставить заказчику подробное описание требуемых дополнительных работ, указав их объем, сроки и причины необходимости выполнения. Запрос должен быть составлен в письменной форме, с четким обоснованием, включая возможные риски для проекта.
2. Оценка затрат и времени: После получения запроса заказчик или его уполномоченные представители проводят оценку предполагаемых затрат и времени на выполнение работ. Это может включать в себя дополнительные расчеты или консультации с экспертами, если работы требуют специфических знаний.

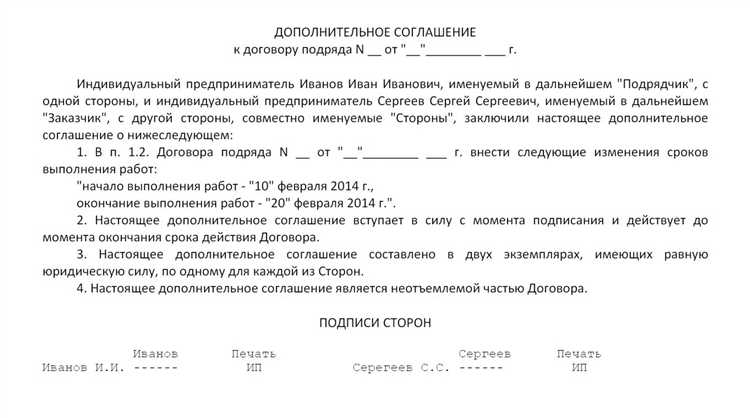

3. Подписание соглашения: В случае согласования дополнительных работ, стороны должны заключить дополнительное соглашение, которое включает описание работ, их стоимость, сроки выполнения и другие условия. Это соглашение становится неотъемлемой частью основного договора подряда.
4. Утверждение сроков выполнения: Важно заранее согласовать сроки выполнения дополнительных работ. Это включает установление этапов работ, их взаимосвязь с основным проектом и определение возможных штрафных санкций за несоответствие срокам.
5. Утверждение бюджета: Все дополнительные работы должны быть детализированы в смете с указанием стоимости материалов, труда и иных затрат. Без утверждения сметы дополнительные работы не могут быть выполнены.
6. Контроль выполнения: В процессе выполнения дополнительных работ заказчик должен проводить контроль за качеством и сроками. Регулярные отчеты подрядчика о ходе выполнения работ помогают избежать недоразумений и нарушений условий договора.
Документы, подтверждающие необходимость выполнения дополнительных работ

Для обоснования необходимости дополнительных работ подрядчику требуется собрать и оформить пакет документов, который должен иметь юридическую силу и подтверждать невозможность выполнения договора в первоначальных условиях. От корректности оформления зависит возможность последующего взыскания оплаты за такие работы.
К основным видам документов относятся:
- Акты обследования объекта – составляются в присутствии представителей заказчика и подрядчика. Включают описание выявленных дефектов, скрытых конструкций, инженерных сетей и других факторов, не учтённых в проектной документации.
- Заключения экспертов или технического надзора – оформляются в случае обнаружения конструктивных или технологических отклонений. Указывают на причины невозможности выполнения работ в прежнем объеме.
- Фотофиксация – фотографии участков работ до начала и в процессе демонтажа/обследования. Служат визуальным подтверждением обстоятельств, не отраженных в проекте.
- Переписка с заказчиком – письма, уведомления, служебные записки, отражающие факт уведомления о выявленных изменениях условий производства работ и предложения о внесении изменений в объем и стоимость.
- Изменённая проектная документация – рабочие чертежи, схемы и ведомости, подготовленные проектной организацией по согласованию с заказчиком, отражающие новые объемы работ.
Для юридической значимости каждый документ должен быть оформлен с подписями уполномоченных лиц и датами составления. При наличии разногласий важны не только сами документы, но и дата их предоставления заказчику – несвоевременное уведомление может привести к отказу в оплате.
Сбор таких документов рекомендуется производить оперативно, по мере обнаружения обстоятельств, препятствующих выполнению работ по исходному договору. Это позволяет обеспечить доказательную базу на случай спора.
Как правильно составить акт выполнения дополнительных работ

Далее фиксируется перечень выполненных дополнительных работ с подробным описанием каждого вида: наименование, объемы, единицы измерения, сроки выполнения и стоимость, отраженная в соответствии с согласованными сметами или расчетами.
Обязательным элементом является ссылка на документ, подтверждающий необходимость дополнительных работ – например, письменное распоряжение заказчика или дополнительное соглашение.
Акт должен содержать подтверждение приемки выполненных работ обеими сторонами, с подписями уполномоченных лиц, их должностями и расшифровкой подписей.
Для повышения юридической силы рекомендуется прикладывать приложения: фотографии, замеры, экспертные заключения или другие доказательства фактического выполнения работ.
Акт составляется в двух экземплярах, каждый из которых имеет равную юридическую силу и передается сторонам после подписания.
Какие расходы могут быть учтены при оформлении дополнительных работ

При оформлении дополнительных работ по договору подряда учитываются только те расходы, которые напрямую связаны с выполнением этих работ и подтверждены документально. К ним относятся:
1. Затраты на материалы и комплектующие. Стоимость дополнительных материалов, расходных материалов и комплектующих, которые требуются для выполнения объема работ, выходящего за рамки основного договора.
2. Оплата труда исполнителей. Включает оплату труда работников, непосредственно выполняющих дополнительные работы, а также начисления на фонд заработной платы согласно законодательству (налоги, взносы).
3. Аренда и эксплуатация оборудования. Расходы на аренду специализированной техники и оборудования, использованного исключительно для дополнительных работ. Включается также топливо и техническое обслуживание при необходимости.
4. Транспортные расходы. Затраты на доставку материалов, оборудования и персонала к месту выполнения дополнительных работ, если эти расходы не были включены в основной договор.
5. Проектно-сметная документация. Расходы на подготовку и согласование изменений в проекте, если дополнительно выполненные работы требуют корректировок проектной документации.
6. Сертификация и разрешения. Оплата услуг по получению разрешений, согласований или проведению необходимых испытаний, связанных исключительно с дополнительными работами.
Все указанные расходы должны быть подтверждены счетами, накладными, актами выполненных работ и иными первичными документами. При этом необходимо строго придерживаться условий договора и не включать в смету расходы, которые относятся к основному объему работ или не имеют прямого отношения к дополнительным работам.
Как установить стоимость дополнительных работ и избежать споров

Стоимость дополнительных работ должна определяться на основании детального анализа объема и характера выполняемых задач. Рекомендуется заранее согласовать методику расчета с заказчиком, закрепив её в дополнительном соглашении к договору подряда.
Для объективной оценки применяют три основных подхода: сметный, по фактически затраченным ресурсам и по фиксированной цене. При сметном методе составляется подробная калькуляция с учетом затрат на материалы, труд и технику, что позволяет контролировать изменения стоимости в процессе выполнения.
Если выбран подход по фактическим затратам, важно документировать все расходы с подтверждающими документами (накладные, отчеты, табели учета рабочего времени). Это минимизирует риски возникновения претензий.
Фиксированная цена подходит для четко определенных и неизменных объемов работ, при этом возможна корректировка стоимости только по согласованию сторон и оформлению соответствующих актов.
Обязательным условием является предварительное согласование стоимости с заказчиком до начала выполнения дополнительных работ. Для этого оформляют письменное соглашение с подробным описанием перечня работ и их стоимости.
Во избежание споров целесообразно фиксировать результаты согласования в протоколах или переписке, а при обнаружении разногласий привлекать независимого эксперта для оценки стоимости.
Рекомендуется предусмотреть в договоре порядок изменения стоимости дополнительных работ, сроки рассмотрения претензий и процедуры урегулирования споров, что позволит снизить вероятность конфликтов.
Риски и последствия несвоевременного оформления дополнительных работ
Несвоевременное оформление дополнительных работ по договору подряда ведет к ряду серьезных рисков, которые негативно влияют на все стороны договора и ход проекта.
- Отсутствие юридической защиты. Без официального оформления дополнительные работы не считаются частью договора. В случае споров подрядчик рискует не получить оплату, а заказчик – столкнуться с претензиями за выполненные работы.
- Увеличение финансовых рисков. Несогласованная стоимость и объем дополнительных работ затрудняет контроль бюджета. Это может привести к перерасходу средств и проблемам с финансированием проекта.
Какие изменения необходимо внести в основной договор при добавлении работ

Вторым важным аспектом является пересмотр стоимости договора. Для этого нужно добавить отдельный пункт или приложение с расчетом цены на дополнительные работы, учитывающим материал, трудозатраты и возможные накладные расходы. Стоимость должна быть согласована сторонами и закреплена документально.
Третьим изменением является корректировка сроков выполнения работ. Если дополнительные работы влияют на общий график, необходимо внести уточнения в раздел с указанием новых или измененных дат сдачи и приемки объекта.
Также важно включить изменения в раздел ответственности и условий приемки выполненных работ. Нужно прописать порядок контроля качества и механизм утверждения дополнительных работ, чтобы исключить спорные ситуации при приемке.
Если в договоре предусмотрены авансовые платежи или иные финансовые условия, их следует адаптировать с учетом дополнительных работ, отражая новые суммы и графики платежей.
Для юридической силы изменений требуется оформить дополнительное соглашение к договору, подписанное обеими сторонами, где все вышеперечисленные изменения будут зафиксированы.
При необходимости рекомендуется провести согласование изменений с третьими лицами, если они являются участниками или заинтересованными сторонами договора.
Вопрос-ответ:
Какие документы необходимы для оформления дополнительных работ по договору подряда?
Для оформления дополнительных работ требуется оформить дополнительное соглашение к основному договору, в котором четко прописываются объем и стоимость новых работ. Также обычно составляют акт выполненных работ, подтверждающий фактическое исполнение. Важно, чтобы все изменения были зафиксированы письменно, так как устные договоренности не имеют юридической силы. Кроме того, если предусмотрено техническое задание, оно тоже должно быть дополнено.
Как правильно согласовать стоимость дополнительных работ с заказчиком?
Стоимость дополнительных работ должна обсуждаться до начала их выполнения. Для этого составляется смета или калькуляция с детальным перечнем и ценами на каждую позицию. После согласования сметы стороны подписывают дополнительное соглашение к договору. Если цена не согласована заранее, это может привести к спорам и проблемам с оплатой. Важно учитывать фактические затраты и реалистично оценивать трудозатраты, материалы и сроки.
Можно ли выполнить дополнительные работы без подписания дополнительного соглашения?
Технически подрядчик может начать выполнять дополнительные работы, если заказчик дал устное или письменное разрешение, однако такой подход несет риски. Без оформленного соглашения могут возникнуть сложности с доказательством объема и стоимости работ, что повлечет сложности с оплатой. Чтобы избежать недоразумений, рекомендуется фиксировать все изменения договорных условий письменно.
Какие риски возникают при несвоевременном оформлении дополнительных работ?
Если дополнительные работы не оформлены документально до их начала или после выполнения, может возникнуть риск не получить оплату за них. Кроме того, отсутствие официального подтверждения усложняет контроль сроков и качества. В случае споров суд будет опираться на письменные доказательства, поэтому неподтвержденные изменения могут быть проигнорированы, а подрядчик останется без компенсации.
Какие пункты договора следует изменить при добавлении дополнительных работ?
При добавлении дополнительных работ корректируются разделы, касающиеся объема услуг, стоимости, сроков выполнения и условий оплаты. Важно уточнить, каким образом изменения влияют на общий график проекта и финансовую часть договора. Также следует внести уточнения по ответственности сторон за выполнение новых обязанностей и порядок приемки выполненных дополнительных работ.
Каким образом следует документально оформить дополнительные работы, чтобы избежать споров с подрядчиком?
Оформление дополнительных работ требует тщательного документирования, поскольку именно документы служат основой для подтверждения объёма и стоимости выполненных работ. Обычно для этого заключается дополнительное соглашение к основному договору, где чётко прописываются новые задачи, сроки их исполнения и цена. Также рекомендуется составлять акты выполненных работ, в которых фиксируются фактические результаты. Важно, чтобы обе стороны согласовали и подписали эти документы до начала выполнения дополнительных работ. Это поможет исключить недоразумения и спорные ситуации, связанные с оплатой и качеством.
