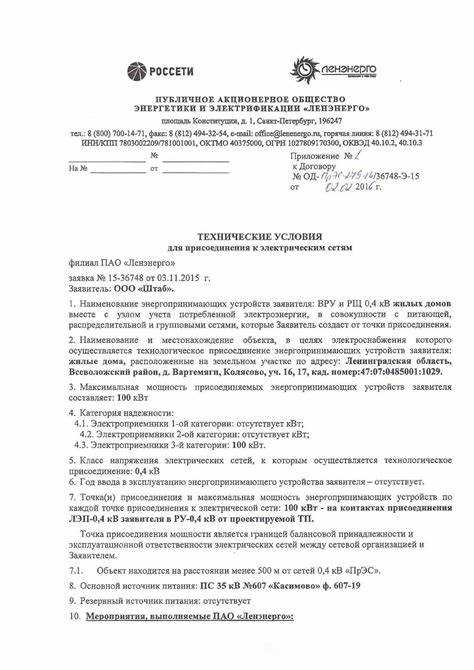

Для подключения объекта к электрическим сетям необходимо получить технические условия (ТУ) на электроснабжение. Это официальный документ, содержащий требования и параметры, которые нужно учесть при проектировании и реализации подключения. Без ТУ невозможно разработать проектную документацию и подать заявку на технологическое присоединение.
Выдачей технических условий занимаются сетевые организации, на чьём балансе находятся ближайшие электрические сети. Определить такую организацию можно по адресу подключения через онлайн-карты электросетевых объектов или региональные сервисы на сайтах операторов. Заявка подаётся через личный кабинет на портале сетевой компании или через МФЦ.
Обращение за ТУ требует подготовки пакета документов: правоустанавливающих бумаг на объект, ситуационного плана, расчетной мощности, а также информации о характере и целях электропотребления. Для физических лиц в большинстве случаев достаточно заявления, паспорта и прав на участок. Юридические лица предоставляют расширенный перечень, включая уставные документы и ИНН.
Срок выдачи технических условий зависит от мощности подключения. Для заявок до 15 кВт он составляет не более 10 рабочих дней, при превышении этого порога – до 30 рабочих дней. В отдельных случаях возможно продление сроков, если требуется согласование с другими ресурсоснабжающими организациями.
Важно учитывать, что ТУ действуют ограниченное время – как правило, два года. Если в указанный срок подключение не выполнено, требуется повторное обращение. При выполнении всех требований ТУ проектное решение согласуется с сетевой организацией и служит основанием для заключения договора о техприсоединении.
Когда необходимо получать технические условия на электроснабжение
Технические условия (ТУ) на электроснабжение требуются в случаях, когда возникает необходимость подключения нового объекта к электросетям или существенного изменения параметров существующего подключения. Это обязательный этап при проектировании и строительстве зданий, объектов инфраструктуры и инженерных систем.
Строительство новых объектов – основная причина обращения за ТУ. Это касается как жилых домов, так и коммерческих зданий, промышленных сооружений, гаражей, дач и временных построек, если они требуют подключения к электроэнергии. Без полученных технических условий невозможно разработать проект электроснабжения, получить разрешение на подключение и подать заявку в сетевую организацию.
Увеличение мощности – в случае модернизации предприятия, установки дополнительного оборудования или перехода на электрическое отопление. Например, если ранее объект потреблял 10 кВт, а теперь требуется 25 кВт, необходимо получить новые ТУ с учетом запрашиваемой мощности.
Изменение точки присоединения – когда необходимо перенести точку подключения, изменить категорию надежности электроснабжения или схему подключения, например, с однофазной на трёхфазную. Это может быть связано с реконструкцией сети, переездом электроустановки или реорганизацией участка.
Истечение срока действия ранее выданных ТУ также требует получения новых. Срок действия технических условий, как правило, ограничен – чаще всего 2 года с момента выдачи. Если за это время подключение не было осуществлено, потребуется повторное оформление с учетом актуальных параметров электросети.
Разделение или объединение земельных участков с последующим строительством и подключением. В таких случаях прежние ТУ утрачивают актуальность, и на каждый новый участок необходимо оформлять отдельный комплект технических условий.
Игнорирование необходимости получения ТУ приводит к отказу в подключении и невозможности ввода объекта в эксплуатацию. Поэтому следует заранее определить основания для обращения и подготовить комплект документов, соответствующий конкретной ситуации.

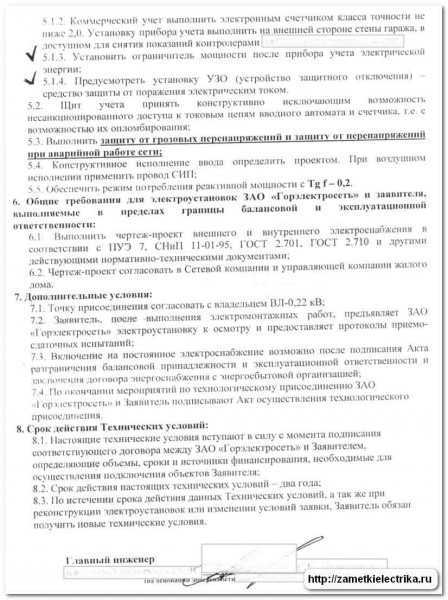

Куда обращаться за выдачей технических условий

Запрос на выдачу технических условий по электроснабжению подается в сетевую организацию, на чьём балансе находятся электросети, к которым планируется подключение. Определить такую организацию можно через регионального оператора электросетевого комплекса или с помощью публичной кадастровой карты, где указаны границы ответственности сетевых компаний.
В городах обращение чаще всего направляется в филиалы ПАО «Россети» или другие крупные сетевые компании, действующие на конкретной территории. В сельской местности полномочия по выдаче ТУ могут принадлежать районным электросетям или МУПам, обслуживающим распределительные сети.
Для объектов, расположенных в зоне действия нескольких сетевых организаций, потребуется направить запрос в каждую из них, чтобы определить фактического владельца ближайшей точки подключения. Кроме того, если мощность подключения превышает 150 кВт или проект имеет значение для инфраструктуры, обращаться следует также в региональное управление Ростехнадзора или территориальный орган Минэнерго для согласования технических параметров.
Если объект входит в границы нового жилого комплекса или промышленной зоны, выдачу технических условий может координировать застройщик или управляющая компания – предварительную информацию следует уточнять у них до подачи заявления.

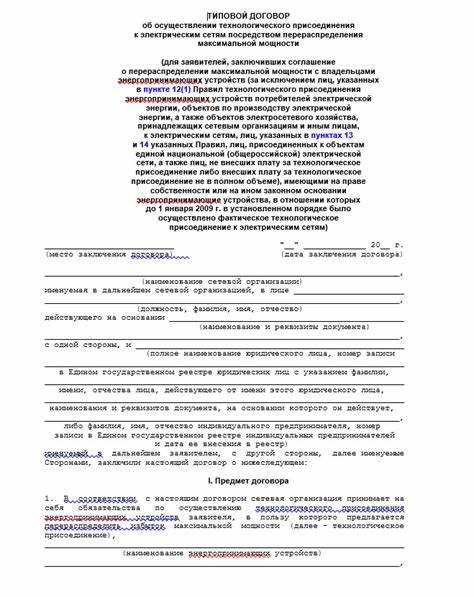

Какие документы требуются для получения технических условий

Для подачи запроса на технические условия по электроснабжению необходимо подготовить пакет документов, подтверждающий право заявителя на объект и содержащий технические параметры подключения. Перечень зависит от типа заявителя (физическое или юридическое лицо) и характеристик объекта.
Обязательные документы для всех категорий:
- Заявление с указанием планируемой максимальной мощности (в кВт), категории надежности и предполагаемого уровня напряжения;
- Копия документа, подтверждающего право собственности или аренды на земельный участок или объект капитального строительства (например, выписка из ЕГРН);
- Ситуационный план или схема расположения объекта с привязкой к существующим сетям электроснабжения;
- Доверенность, если подача осуществляется представителем заявителя.
Дополнительно для юридических лиц и ИП:
- Копия свидетельства о государственной регистрации (ОГРН);
- Копия ИНН;
- Реквизиты организации или индивидуального предпринимателя (банковские данные, адрес, контактная информация);
- Техническое задание или проект (если мощность превышает 15 кВт или требуется нестандартное подключение).
Если объект находится в стадии проектирования:
- Градостроительный план земельного участка (ГПЗУ);
- Разрешение на строительство или документ, подтверждающий его необходимость;
- Эскизные материалы или пояснительная записка с описанием назначения объекта и предполагаемой нагрузки.
Все копии документов необходимо заверять надлежащим образом. Электросетевая организация вправе запросить дополнительные сведения при наличии специфических требований к подключению. Подготовка полного и корректного пакета документов существенно сокращает сроки рассмотрения заявки.
Порядок подачи заявки на технические условия через личный визит и онлайн
Заявка на получение технических условий может быть подана двумя способами: лично в офис сетевой организации или дистанционно через электронные сервисы. Оба варианта требуют соблюдения определённого порядка и комплекта документов.
При личной подаче необходимо обратиться в клиентский офис сетевой компании, в чьей зоне ответственности находится объект. Перед визитом следует уточнить часы приёма и перечень необходимых документов. Обычно требуется: заявление, правоустанавливающие документы на объект, ситуационный план с указанием точки присоединения и расчет максимальной мощности. Документы предоставляются в оригинале и копиях. Заявление заполняется по установленной форме на месте или заранее, если образец доступен на сайте компании.
Онлайн-заявка подаётся через Личный кабинет на сайте сетевой организации или через портал «Госуслуги», если оператор подключён к системе. Пользователь должен пройти авторизацию, заполнить электронную форму, прикрепить отсканированные копии документов и подписать заявление электронной подписью (если требуется). При отсутствии ЭЦП некоторые операторы принимают заявки с последующим подтверждением при личном визите.
После подачи заявки, независимо от способа, пользователь получает регистрационный номер. Установленный срок рассмотрения – не более 15 рабочих дней с момента приёма полного комплекта документов. Статус рассмотрения можно отслеживать в личном кабинете или по контактному номеру, указанному при регистрации заявки.
Сроки рассмотрения заявки и выдачи технических условий

Срок рассмотрения заявки на получение технических условий напрямую зависит от категории заявителя, объема запрашиваемой мощности и способа подачи обращения. В большинстве случаев регламент устанавливается Правилами подключения к электрическим сетям, утвержденными постановлением Правительства РФ №861.
Для физических лиц и потребителей с максимальной мощностью до 15 кВт срок рассмотрения составляет не более 15 рабочих дней с момента регистрации заявки. Если мощность превышает 15 кВт, срок увеличивается до 30 рабочих дней. Для технологического присоединения по индивидуальной схеме может потребоваться до 40 рабочих дней.
Если заявка направляется в электронной форме через портал «Личный кабинет потребителя» или региональные платформы, она регистрируется автоматически, что исключает задержки на этапе приема документов.
В случае выявления ошибок или неполного пакета документов срок приостанавливается до получения всех недостающих данных. Отправка корректной информации должна быть произведена в течение 30 календарных дней – при нарушении этого срока заявка аннулируется, и потребуется подача новой.
Полученные технические условия направляются заявителю по выбранному способу: в бумажном виде либо в электронном через личный кабинет. Дополнительные дни на доставку зависят от способа уведомления, но не входят в установленный срок рассмотрения.
Что содержит документ с техническими условиями
Документ с техническими условиями (ТУ) на электроснабжение фиксирует конкретные параметры и требования для подключения объекта к электрической сети. В нем отражены обязательные к исполнению технические решения и ограничения.
- Исходные данные объекта: адрес, вид и назначение объекта, проектируемая нагрузка (кВт или кВА), предполагаемые режимы работы оборудования.
- Точка подключения: конкретное место присоединения к существующей электросети, включая координаты и технические характеристики точки подключения.
- Требования к электрической нагрузке: максимальная мощность, коэффициенты одновременности и пиковые значения нагрузки, обеспечивающие правильный расчет мощности.
- Описание технических решений: рекомендуемые типы и характеристики оборудования (трансформаторы, кабели, автоматические выключатели), схемы подключения и особенности монтажа.
- Параметры электросети: допустимые уровни напряжения, токи короткого замыкания, требования к заземлению и защите.
- Условия выполнения работ: порядок согласований, требования к подрядчикам, сроки выполнения монтажных и пусконаладочных работ.
- Особые условия: необходимость установки приборов учета, ограничения по режиму эксплуатации, требования к резервированию электроснабжения.
- Ответственные лица и контакты: сведения о технических специалистах и представителях энергоснабжающей организации для взаимодействия в процессе подключения.
Для минимизации рисков задержек и корректного выполнения технических требований рекомендуется внимательно сверять ТУ с проектной документацией и согласовывать все изменения с энергоснабжающей компанией.
Действия после получения технических условий
После этого следует подготовить пакет документов для согласования проекта электроснабжения с энергоснабжающей организацией. В него включают технические условия, проектную документацию и заявление на подключение.
Далее проводится согласование с местным отделом энергонадзора для получения разрешений на строительство и эксплуатацию оборудования. Важно учитывать сроки, указанные в технических условиях, чтобы не допустить просрочки.
На основании технических условий необходимо заключить договор с энергоснабжающей организацией, в котором фиксируются условия подключения и стоимость услуг. Рекомендуется внимательно изучить пункты договора, особенно касающиеся ответственности и сроков.
После подписания договора приступают к монтажу оборудования согласно техническим требованиям. Все работы должны выполняться квалифицированными специалистами с последующим проведением испытаний и проверки соответствия нормам.
Завершающим этапом является подача заявки на технический прием объекта электроснабжения и оформление акта ввода в эксплуатацию. Без этого подключения к сети не будет официально завершено.
Как внести изменения в уже выданные технические условия
Изменение технических условий (ТУ) возможно при изменении параметров электроснабжения объекта, расширении мощности, корректировке адресных данных или проектных решений. Процесс требует обращения в энергоснабжающую организацию, выдавшую первоначальный документ.
Последовательность действий для внесения изменений:
- Подготовить заявку на изменение технических условий с указанием причин и конкретных изменений.
- Собрать и приложить актуализированные документы:
- новые проектные решения;
- согласования с проектировщиками;
- правоустанавливающие документы на объект;
- при необходимости – технический отчет о состоянии электроснабжения.
- Направить заявку с комплектом документов в отдел технического обеспечения энергоснабжающей компании либо подать через личный кабинет на официальном портале, если доступен такой сервис.
- Оплатить установленный тариф за пересмотр технических условий согласно действующему прейскуранту компании.
- Ожидать рассмотрения заявки. Законодательно установленный срок – обычно не более 20 рабочих дней, но может варьироваться в зависимости от региона и сложности изменений.
- Получить обновленный документ с внесенными корректировками или мотивированный отказ с перечнем причин.
Важно контролировать соответствие новых требований проектной документации и нормативных актов. При значительном изменении параметров электроснабжения может потребоваться повторное прохождение экспертизы или согласование с дополнительными инстанциями.
Если изменения связаны с увеличением подключаемой мощности, целесообразно заранее проверить возможность технической реализации и наличие ресурсов на стороне поставщика.
Вопрос-ответ:
Куда обращаться для получения технических условий на электроснабжение частного дома?
Для получения технических условий нужно обратиться в местную энергоснабжающую организацию (районный или городской электрический сетевой оператор). Обычно заявку подают в офис компании лично или через официальный сайт. В заявке указываются адрес объекта, запрашиваемая мощность и назначение электроснабжения. Компания рассматривает запрос и выдает документ с требованиями по подключению.
Какие документы потребуются для подачи заявки на технические условия?
Основные документы включают заявление установленного образца, правоустанавливающие документы на землю или строение (например, свидетельство о собственности), план участка с указанием расположения объекта, паспорт или иной документ, удостоверяющий личность заявителя. В некоторых случаях может понадобиться проектная документация или согласование с местными властями, если это предусмотрено регламентом компании.
Как рассчитывается максимальная мощность, которая указывается в технических условиях?
Максимальная мощность определяется исходя из потребностей объекта — суммарной мощности всех электрических приборов и оборудования, которые планируется использовать. Обычно требуется предоставить подробный перечень с мощностями. Энергетики анализируют нагрузку, учитывают режимы работы и коэффициенты одновременности, чтобы определить допустимую мощность для подключения без перегрузок сети.
Сколько времени занимает оформление технических условий и можно ли ускорить процесс?
По закону срок рассмотрения заявки и выдачи технических условий составляет от 10 до 30 рабочих дней, в зависимости от региона и сложности объекта. Ускорение возможно в исключительных случаях — например, при наличии проекта или предварительных согласований, либо если энергокомпания предлагает платные услуги с сокращенным сроком. Для ускорения стоит заранее подготовить полный пакет документов и корректно заполнить заявку.
Можно ли изменить технические условия после их получения, если проект здания или оборудование изменились?
Да, при необходимости можно подать заявку на внесение изменений в уже выданные технические условия. Для этого нужно предоставить обновленные данные и обоснование изменений. Энергоснабжающая организация рассмотрит новую информацию, пересчитает параметры и оформит корректировку документа. Иногда это требует дополнительного согласования и может повлечь за собой пересмотр сроков и условий подключения.
